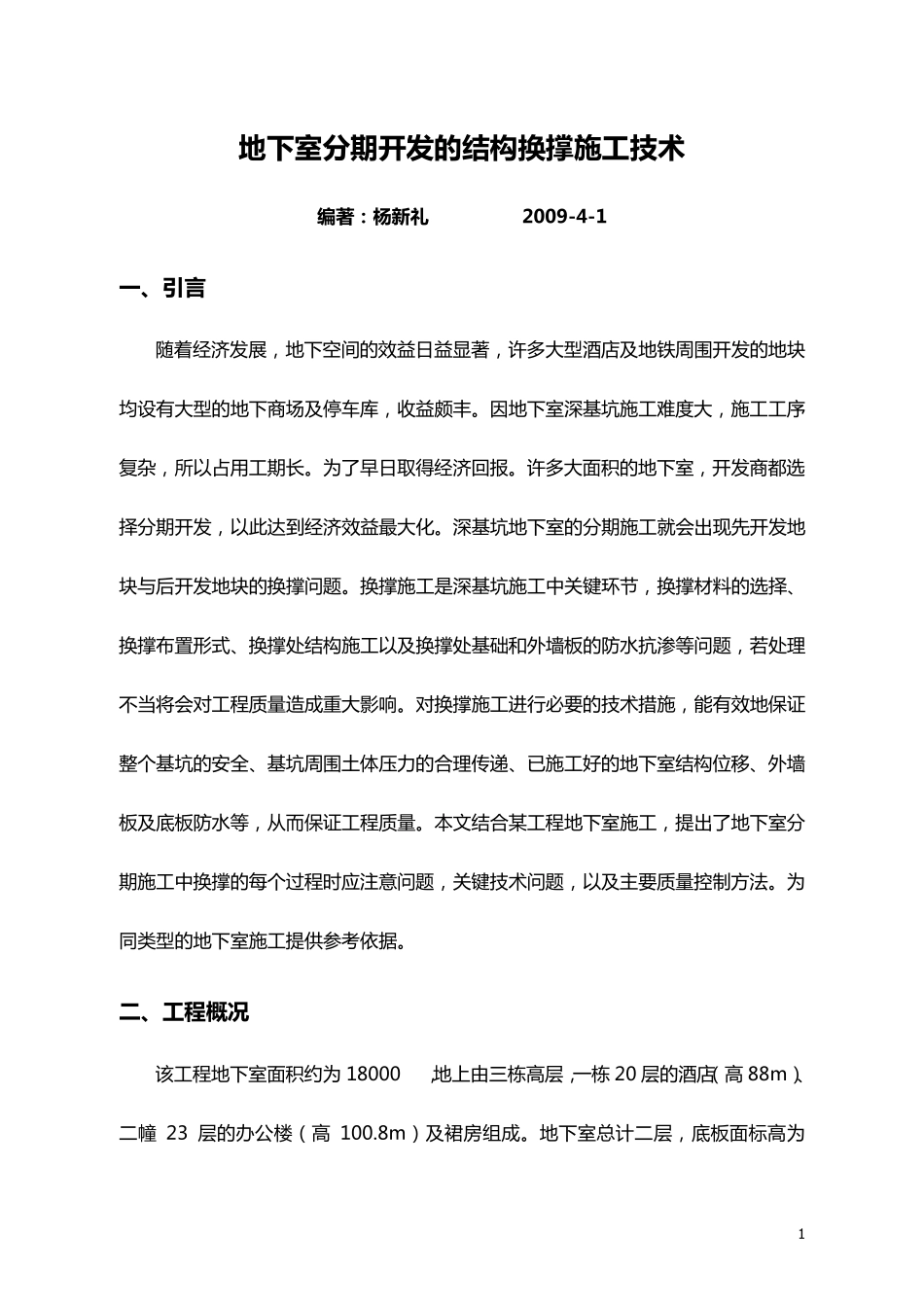

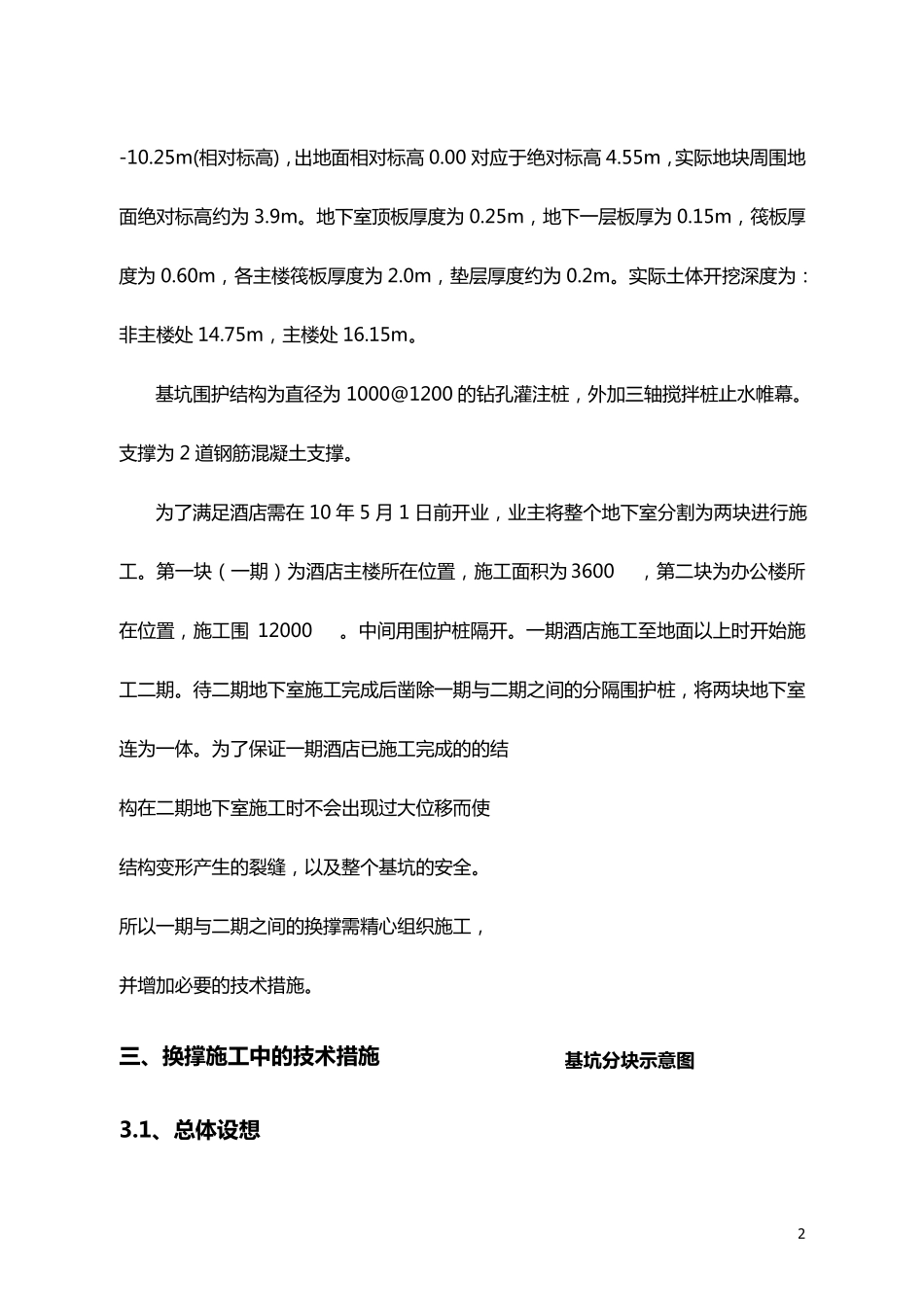

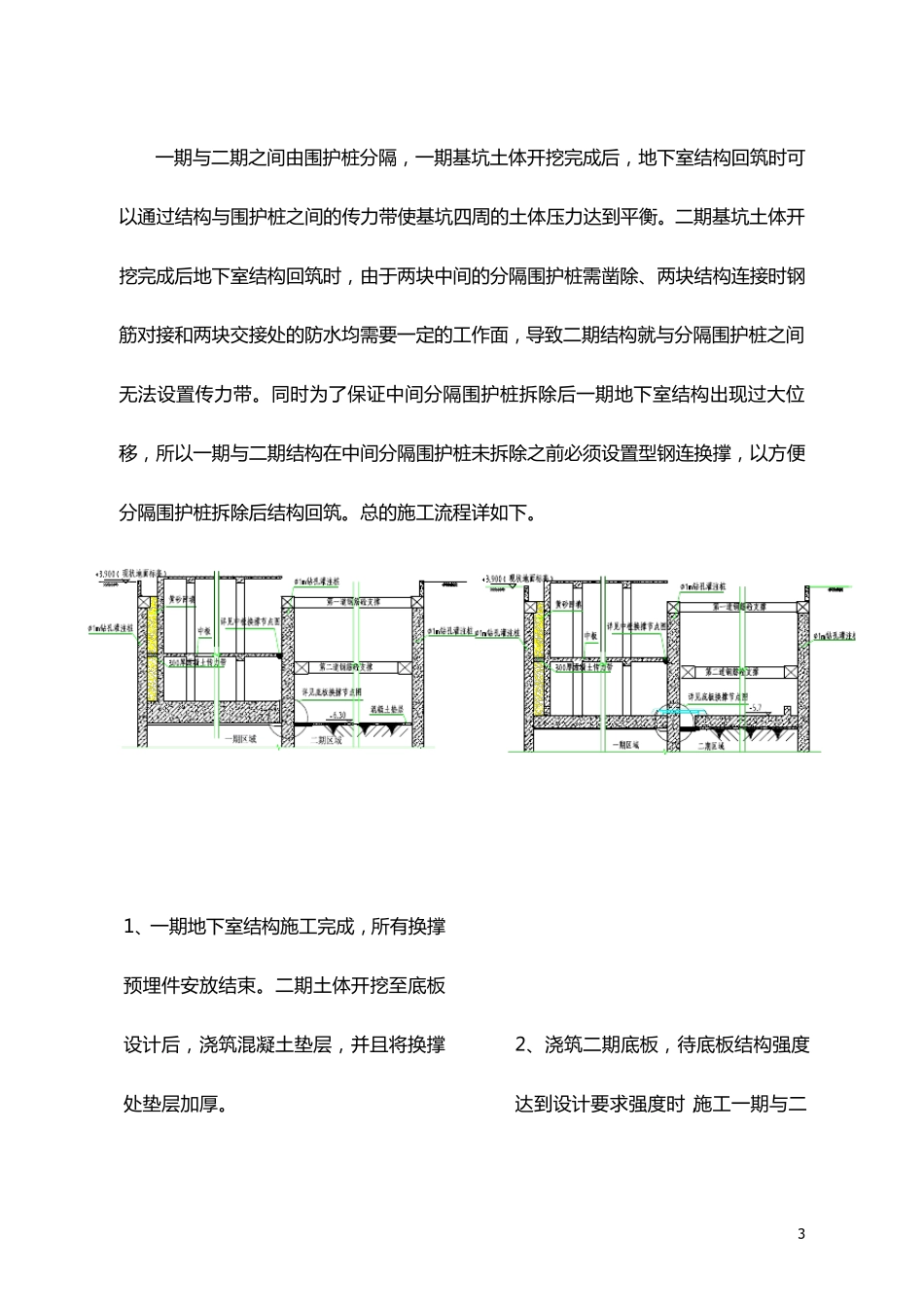

1 地 下 室 分 期 开 发 的 结 构 换 撑 施 工 技 术 编 著 : 杨 新 礼 2009-4-1 一 、引言 随 着 经 济 发 展 , 地 下 空 间 的 效 益 日 益 显 著 , 许 多 大 型 酒 店 及 地 铁 周 围 开 发 的 地 块均 设 有 大 型 的 地 下 商 场 及 停 车 库 , 收 益 颇 丰 。 因 地 下 室 深 基 坑 施 工 难 度 大 , 施 工 工 序复 杂 , 所 以 占 用 工 期 长 。 为 了 早 日 取 得 经 济 回 报 。 许 多 大 面 积 的 地 下 室 , 开 发 商 都 选择 分 期 开 发 , 以 此 达 到 经 济 效 益 最 大 化 。 深 基 坑 地 下 室 的 分 期 施 工 就 会 出 现 先 开 发 地块 与 后 开 发 地 块 的 换 撑 问 题 。 换 撑 施 工 是 深 基 坑 施 工 中 关 键 环 节 , 换 撑 材 料 的 选 择 、换 撑 布置形式、换 撑 处结构施 工 以 及 换 撑 处基 础和外墙板的 防水抗渗等问 题 , 若处理不当将会 对工 程质量造成重大 影响。 对换 撑 施 工 进 行 必 要 的 技 术 措 施 , 能 有 效 地 保 证整 个 基 坑 的 安 全 、基 坑 周 围 土 体 压 力 的 合 理传 递 、已 施 工 好 的 地 下 室 结构位 移 、外墙板及 底 板防水等, 从 而 保 证 工 程质量。 本 文 结合 某 工 程地 下 室 施 工 , 提 出 了 地 下 室 分期 施 工 中 换 撑 的 每 个 过 程时 应 注 意 问 题 , 关 键 技 术 问 题 , 以 及 主 要 质量控 制 方 法 。 为同 类 型 的 地 下 室 施 工 提 供 参 考 依 据 。 二、工 程概况 该 工 程地 下 室 面 积 约 为 18000,地 上 由 三 栋 高 层 ,一 栋20 层 的 酒 店( 高88m) 、二 幢23 层 的 办 公 楼 ( 高100.8m) 及 裙 房 组 成。 地 下 室 总 计 二 层 , 底 板面 标 高 为 2 -10.25m(相 对 标 高 ), 出 地 面 相 对 标 高 0.00 对 应 于 绝 对 标 高 4.55m, 实 际 地 块 周 围 地面 绝 对 标 高 约 为 3.9m。地 下室顶板厚度为 0.25m, 地 下一层板厚为 0.15m, 筏板...
