地下室外侧回填土方案 本地下室(-1
9 米以下)回填工程,受现场场地条件和坑侧间距的限制,回填难度较大
为保证防水层成品的质量和确保工程施工安全,按如下要求组织该分项工程的施工: 一、 工作面的划分: 按设计的要求,地下室回填土应在主体达到五层以上方可回填
考虑到工程基坑安全和现场文明施工,甲方要求外墙砼达到设计要求后即进行回填
因后浇带尚未浇注,需采用一系列的措施来保证该分项工程的完成
根据目前三个施工段的进度,拟将本次回填工程分为三个阶段进行: 第一阶段 2-J~1-F 外墙回填土 第二阶段 后浇带间回填土 第三阶段 1-F~1-A 外墙回填土 在三个阶段的施工过程中,根据工程进度,穿插安排防水保护墙的施工
为保证土方回填后地下水位满足设计的要求,能连续降水,需在基坑底部设盲沟
具体做法为:采用无管盲沟,石子过滤层选用80-150mm 的碎石,小石子可采用 10mm 的碎石,达到 50cm
在三区设集水井,保证一区二区的地下水排放
二、 防水保护墙的施工 由于地下室侧面的深度达 9

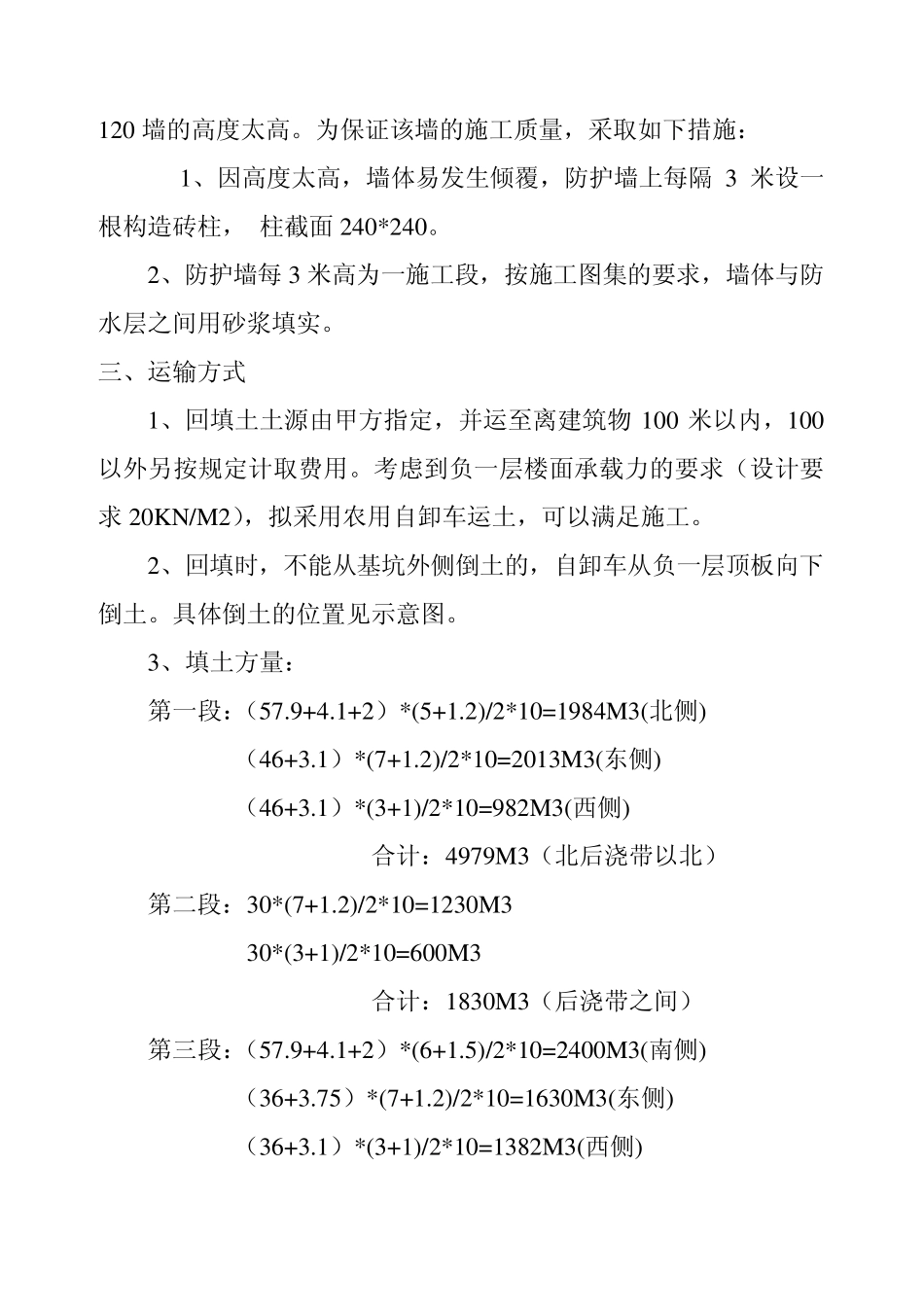

4 米,施工面比较狭窄,一次性砌筑120 墙的高度太高
为保证该墙的施工质量,采取如下措施: 1、因高度太高,墙体易发生倾覆,防护墙上每隔 3 米设一根构造砖柱, 柱截面 240*240
2、防护墙每 3 米高为一施工段,按施工图集的要求,墙体与防水层之间用砂浆填实
三、运输方式 1、回填土土源由甲方指定,并运至离建筑物 100 米以内,100以外另按规定计取费用
考虑到负一层楼面承载力的要求(设计要求 20KN/M2),拟采用农用自卸车运土,可以满足施工
2、回填时,不能从基坑外侧倒土的,自卸车从负一层顶板向下倒土
具体倒土的位置见示意图
3、填土方量: 第一段:(57
1+2)*(5+1
2)/2*10=1984M3(北侧) (46+3

1)*(7+1
