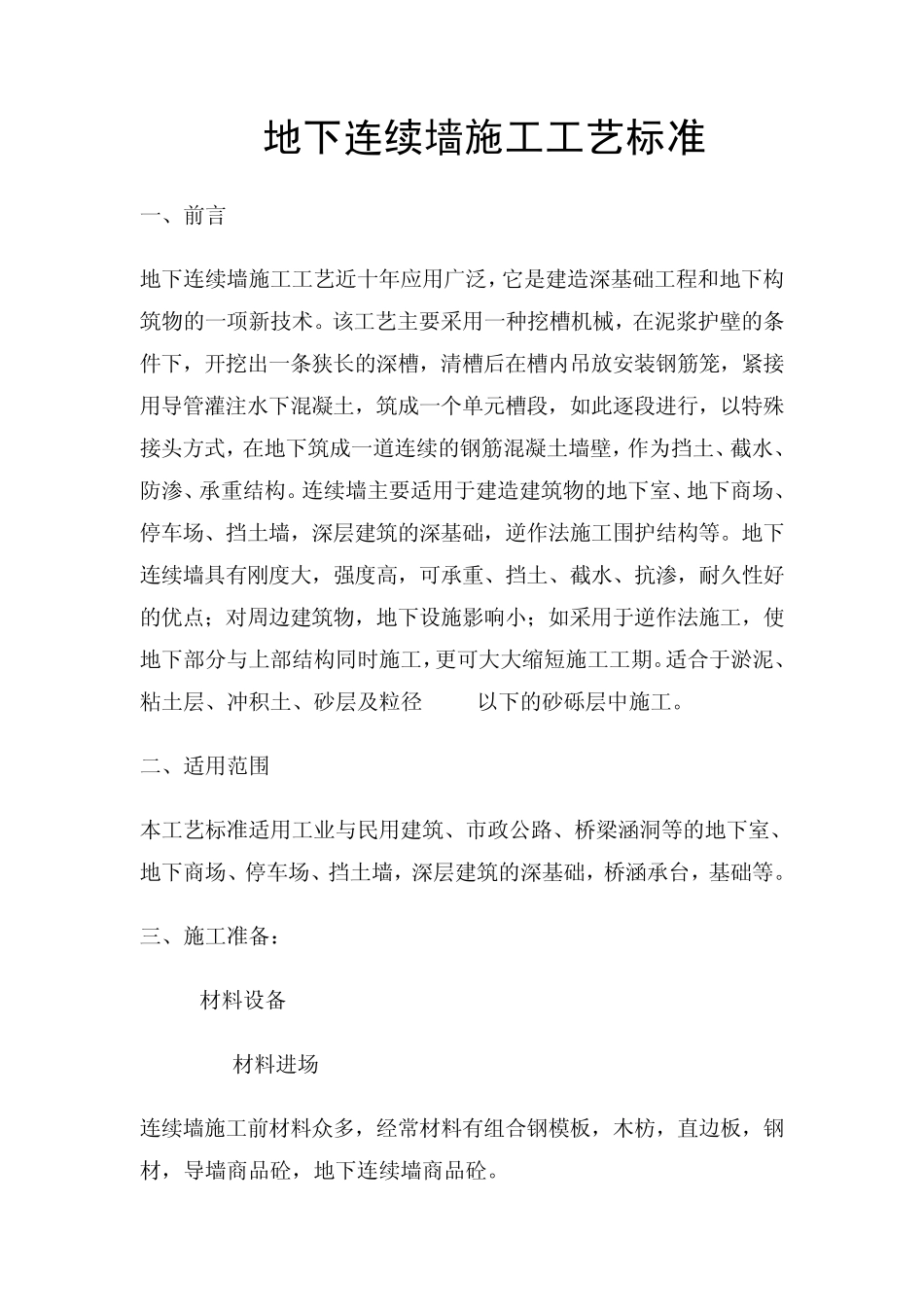

地下连续墙施工工艺标准 一、前言 地下连续墙施工工艺近十年应用广泛,它是建造深基础工程和地下构筑物的一项新技术。该工艺主要采用一种挖槽机械,在泥浆护壁的条件下,开挖出一条狭长的深槽,清槽后在槽内吊放安装钢筋笼,紧接用导管灌注水下混凝土,筑成一个单元槽段,如此逐段进行,以特殊接头方式,在地下筑成一道连续的钢筋混凝土墙壁,作为挡土、截水、防渗、承重结构。连续墙主要适用于建造建筑物的地下室、地下商场、停车场、挡土墙,深层建筑的深基础,逆作法施工围护结构等。地下连续墙具有刚度大,强度高,可承重、挡土、截水、抗渗,耐久性好的优点;对周边建筑物,地下设施影响小;如采用于逆作法施工,使地下部分与上部结构同时施工,更可大大缩短施工工期。适合于淤泥、粘土层、冲积土、砂层及粒径 50mm以下的砂砾层中施工。 二、适用范围 本工艺标准适用工业与民用建筑、市政公路、桥梁涵洞等的地下室、地下商场、停车场、挡土墙,深层建筑的深基础,桥涵承台,基础等。 三、施工准备: 3.1材料设备 3.1.1材料进场 连续墙施工前材料众多,经常材料有组合钢模板,木枋,直边板,钢材,导墙商品砼,地下连续墙商品砼。3.1.2 施工设备进场 需要配合应用的施工设备主要有以下设备。 主要施工设备配置表 序号 项目 设备名称 单位 数量 规格型号 主要工作性能指标 备注 1 支护工程施工设备 抓斗挖槽机 台 1 7080GS 强风化岩 冲击钻机 台 3~4 CZ-22 100m 2 起重 设备 履带起重机 台 1 QUY80A 80T 3 钢筋、砼施工设备 钢筋弯曲机 台 1 H-400 Φ 6~40mm 钢筋切断机 台 1 D-400 Φ 6~40mm 直流电焊机 台 2 ZX5-400 24KV 交流电焊机 台 4 BX1-315 220kvA 水下砼导管 套 2 自制 5 监测 设备 全站仪 台 1 Cmsf5 测距仪 台 1 DCH2 经纬仪 台 1 DJ2 水准仪 台 1 DZS3 6 其它 设备 泥浆泵 台 6 轴流水泵 台 1 100D16 乙炔气割机 台 1 介木机 台 1 2.2 作业条件 2.2.1.根据地质勘察报告中的地质、土层、以及水文情况,选用挖槽设备及槽段划分。地下连续墙适用于各种地层施工,除了在岩溶地区和承压水头很高的砂砾层需结合并采用其他辅助措施外。在岩层中,地下连续墙可采用冲击成槽方法施工。 2.2.2.按设计地面标高进行场地平整,拆迁施工区域内的房屋、通讯、电力设施以及上下水道等障碍物和挖除工程部位地面以下3m内的地下障碍物。...
