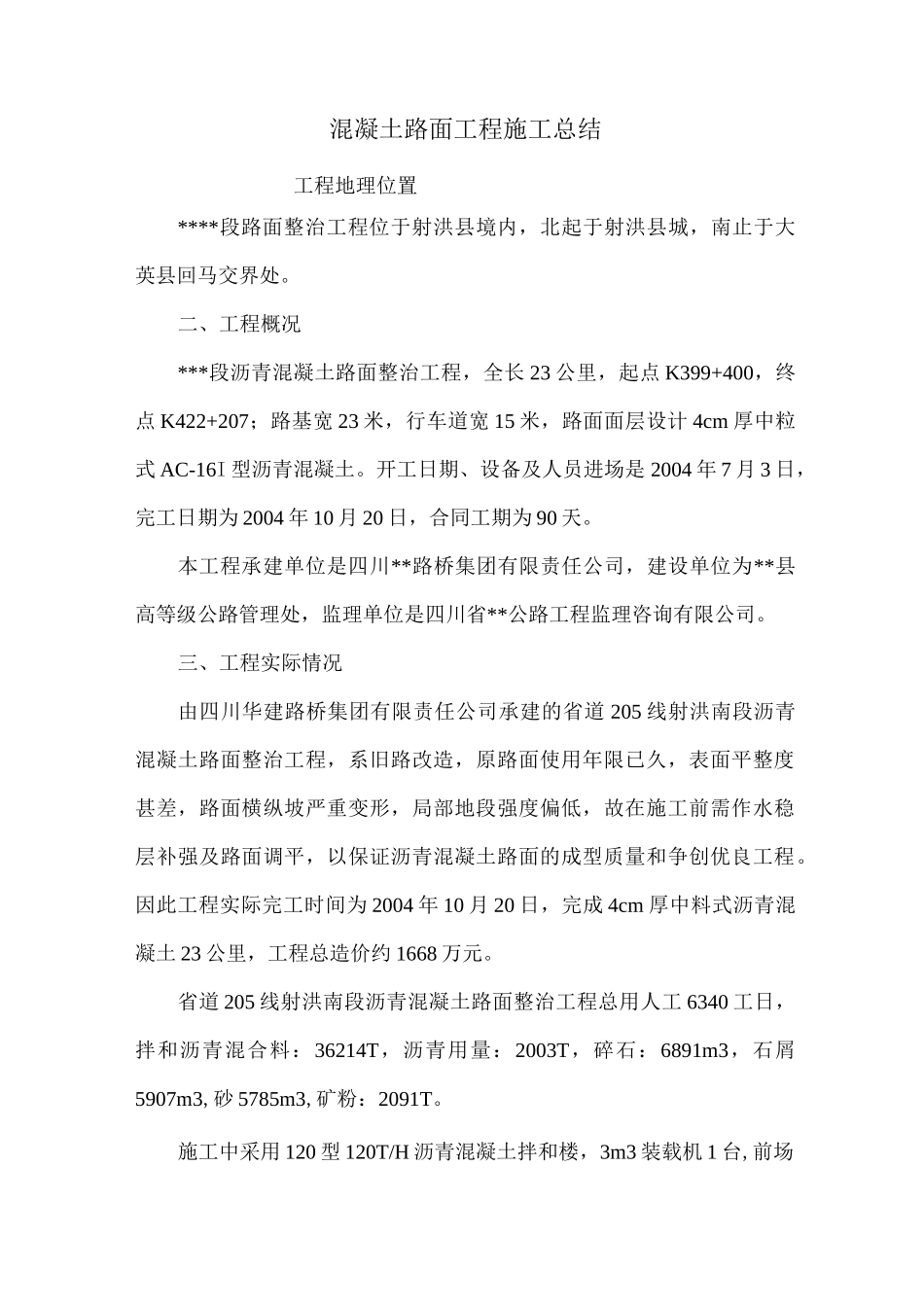

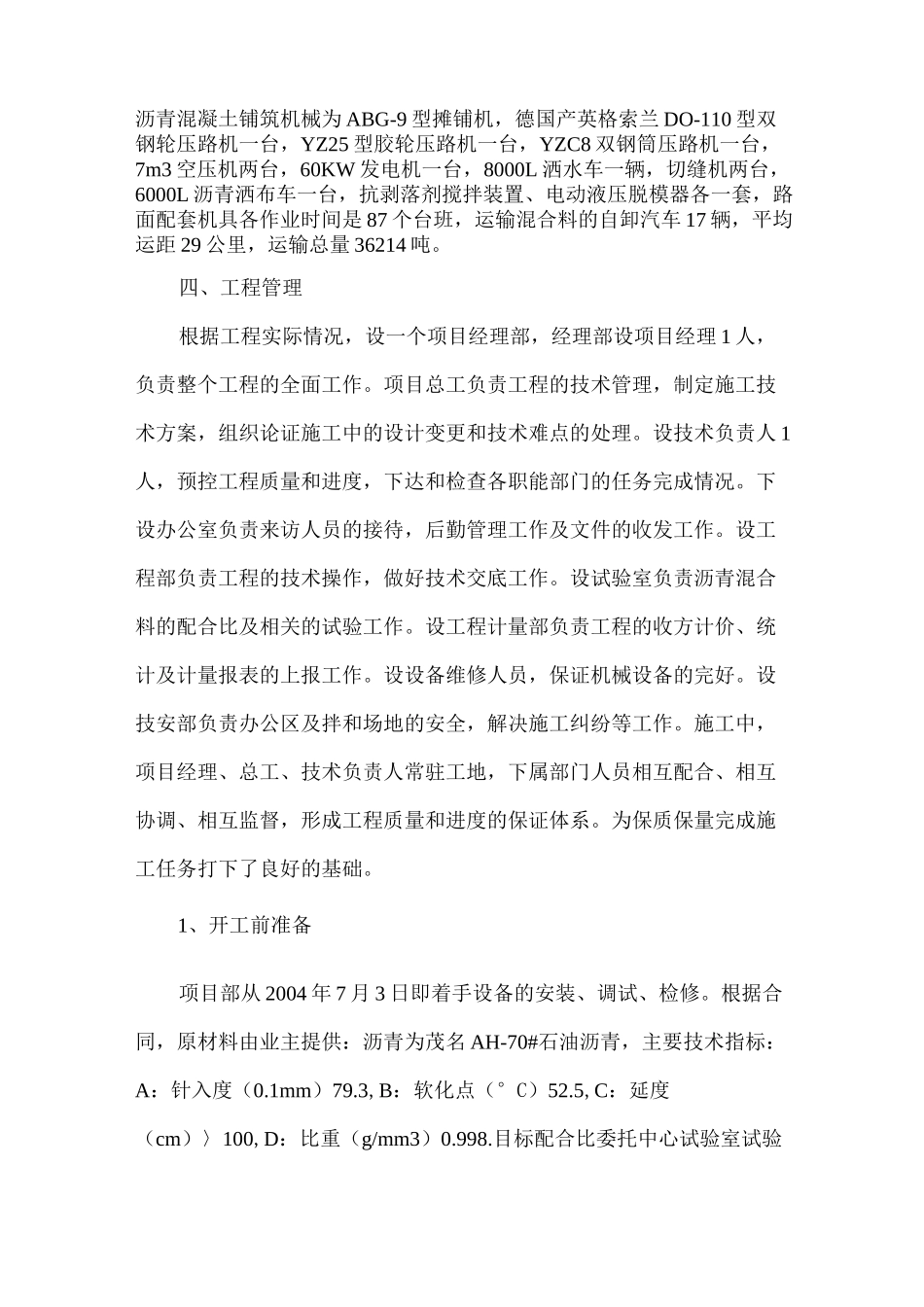

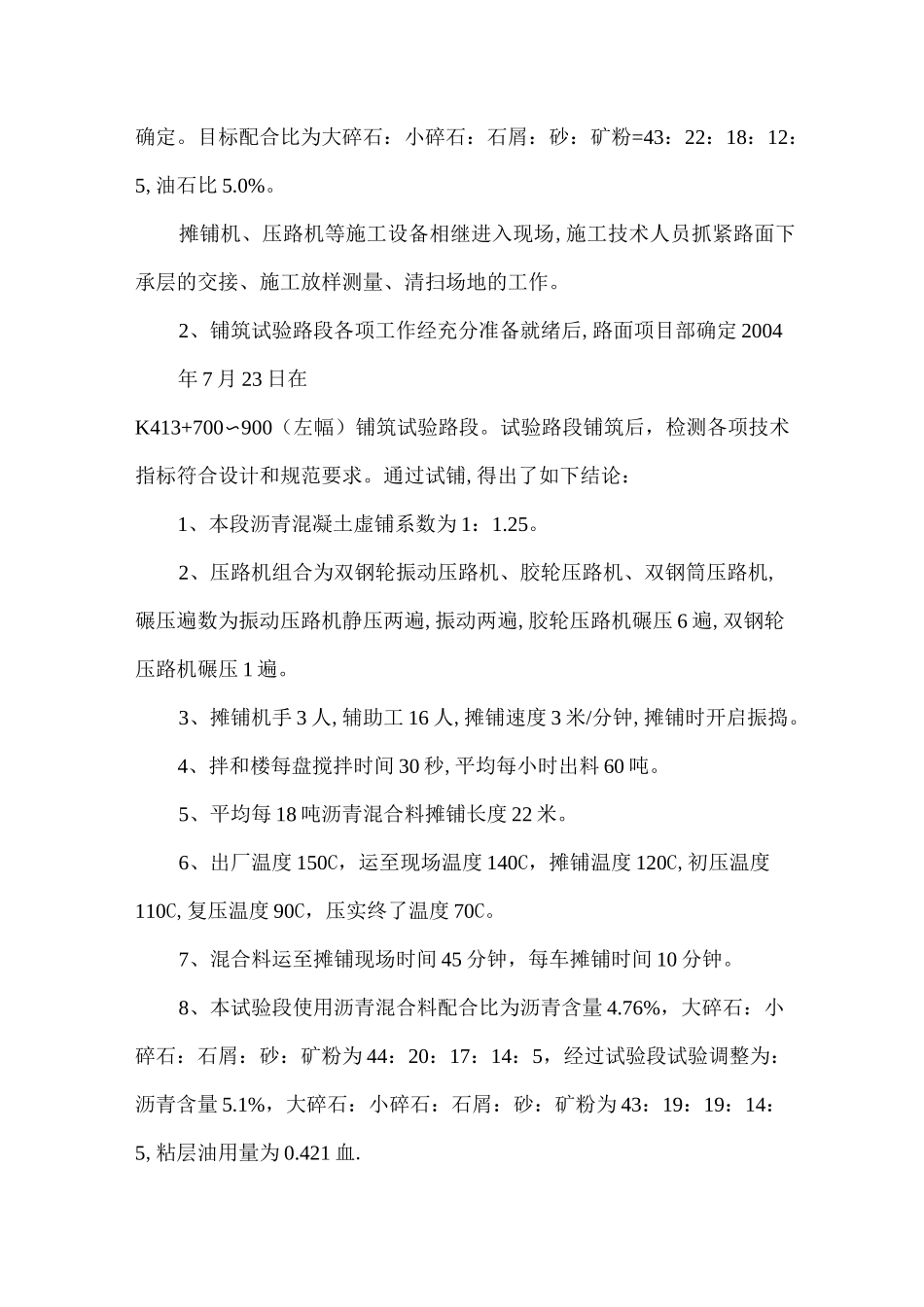

混凝土路面工程施工总结工程地理位置****段路面整治工程位于射洪县境内,北起于射洪县城,南止于大英县回马交界处。二、工程概况***段沥青混凝土路面整治工程,全长 23 公里,起点 K399+400,终点 K422+207;路基宽 23 米,行车道宽 15 米,路面面层设计 4cm 厚中粒式 AC-16I 型沥青混凝土。开工日期、设备及人员进场是 2004 年 7 月 3 日,完工日期为 2004 年 10 月 20 日,合同工期为 90 天。本工程承建单位是四川**路桥集团有限责任公司,建设单位为**县高等级公路管理处,监理单位是四川省**公路工程监理咨询有限公司。三、工程实际情况由四川华建路桥集团有限责任公司承建的省道 205 线射洪南段沥青混凝土路面整治工程,系旧路改造,原路面使用年限已久,表面平整度甚差,路面横纵坡严重变形,局部地段强度偏低,故在施工前需作水稳层补强及路面调平,以保证沥青混凝土路面的成型质量和争创优良工程。因此工程实际完工时间为 2004 年 10 月 20 日,完成 4cm 厚中料式沥青混凝土 23 公里,工程总造价约 1668 万元。省道 205 线射洪南段沥青混凝土路面整治工程总用人工 6340 工日,拌和沥青混合料:36214T,沥青用量:2003T,碎石:6891m3,石屑5907m3,砂 5785m3,矿粉:2091T。施工中采用 120 型 120T/H 沥青混凝土拌和楼,3m3 装载机 1 台,前场沥青混凝土铺筑机械为 ABG-9 型摊铺机,德国产英格索兰 DO-110 型双钢轮压路机一台,YZ25 型胶轮压路机一台,YZC8 双钢筒压路机一台,7m3 空压机两台,60KW 发电机一台,8000L 洒水车一辆,切缝机两台,6000L 沥青洒布车一台,抗剥落剂搅拌装置、电动液压脱模器各一套,路面配套机具各作业时间是 87 个台班,运输混合料的自卸汽车 17 辆,平均运距 29 公里,运输总量 36214 吨。四、工程管理根据工程实际情况,设一个项目经理部,经理部设项目经理 1 人,负责整个工程的全面工作。项目总工负责工程的技术管理,制定施工技术方案,组织论证施工中的设计变更和技术难点的处理。设技术负责人 1人,预控工程质量和进度,下达和检查各职能部门的任务完成情况。下设办公室负责来访人员的接待,后勤管理工作及文件的收发工作。设工程部负责工程的技术操作,做好技术交底工作。设试验室负责沥青混合料的配合比及相关的试验工作。设工程计量部负责工程的收方计价、统计及计量报表的上报工作。设设备维修人员,保证机械设备的完好。...
