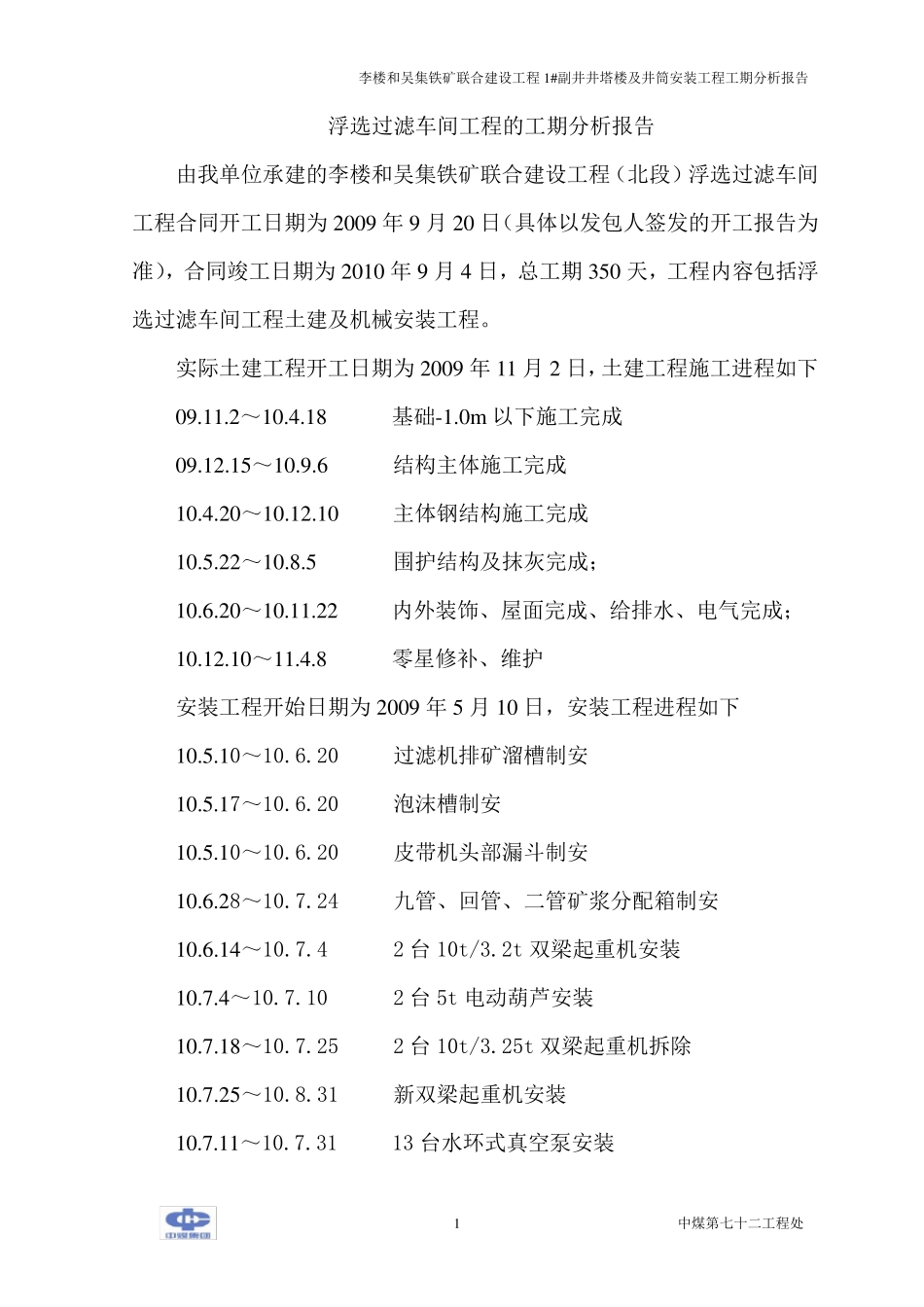

李楼和吴集铁矿联合建设工程1#副井井塔楼及井筒安装工程工期分析报告 1 中煤第七十二工程处 浮选过滤车间工程的工期分析报告 由我单位承建的李楼和吴集铁矿联合建设工程(北段)浮选过滤车间工程合同开工日期为2009 年9 月20 日(具体以发包人签发的开工报告为准),合同竣工日期为2010 年9 月4 日,总工期350 天,工程内容包括浮选过滤车间工程土建及机械安装工程
实际土建工程开工日期为2009 年11 月2 日,土建工程施工进程如下 09
18 基础-1
0m 以下施工完成 09
6 结构主体施工完成 10
10 主体钢结构施工完成 10
5 围护结构及抹灰完成; 10
22 内外装饰、屋面完成、给排水、电气完成; 10

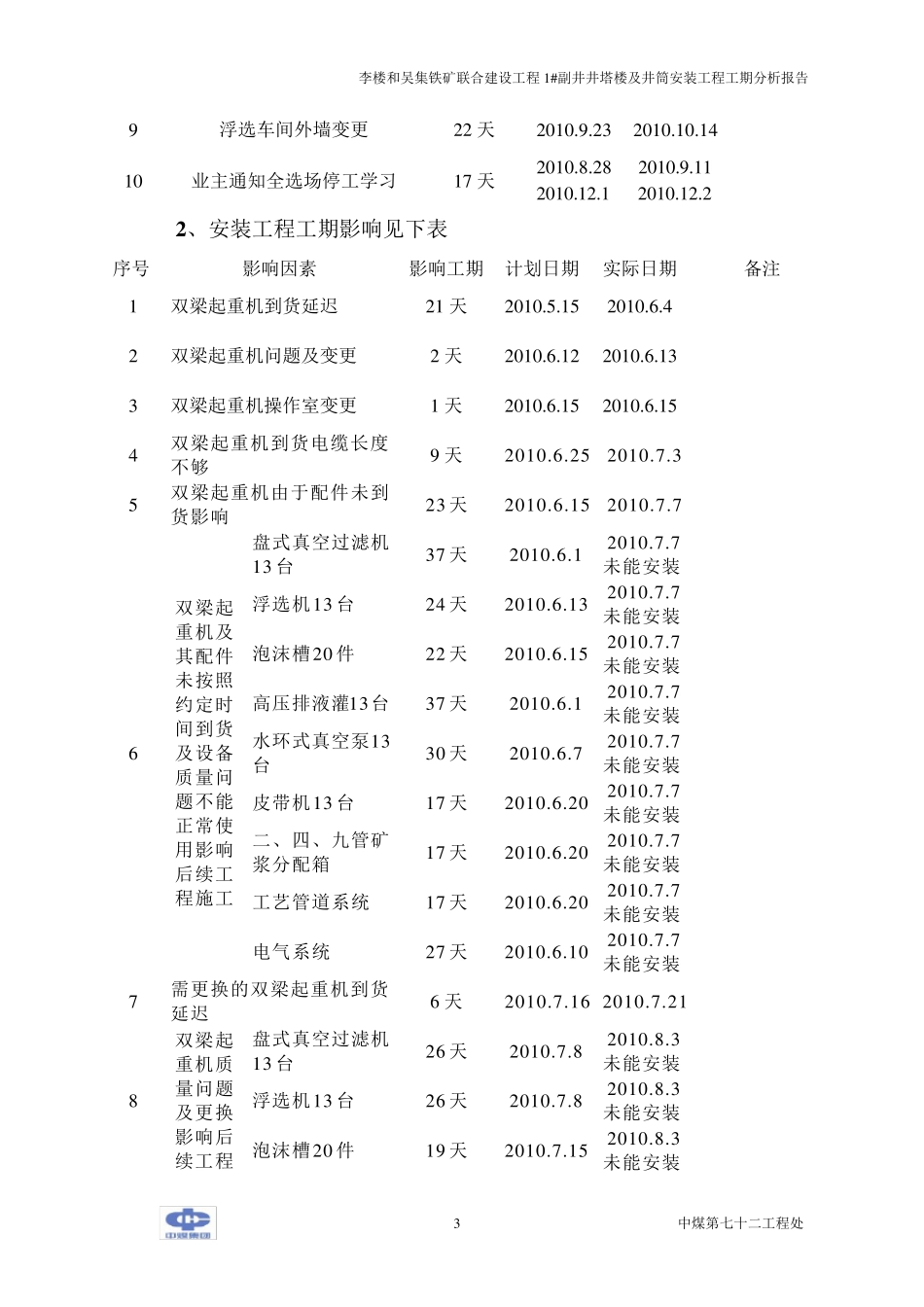

8 零星修补、维护 安装工程开始日期为2009 年5 月10 日,安装工程进程如下 10
20 过滤机排矿溜槽制安 10
20 泡沫槽制安 10
20 皮带机头部漏斗制安 10
24 九管、回管、二管矿浆分配箱制安 10
4 2 台 10t/3
2t 双梁起重机安装 10
10 2 台 5t 电动葫芦安装 10
25 2 台 10t/3
25t 双梁起重机拆除 10
31 新双梁起重机安装 10
31 13 台水环式真空泵安装 李楼和吴集铁矿联合建设工程1#副井井塔楼及井筒安装工程工期分析报告 2 中煤第七十二工程处 10
7 立式渣浆泵安装 10
19 浮选机安装 10

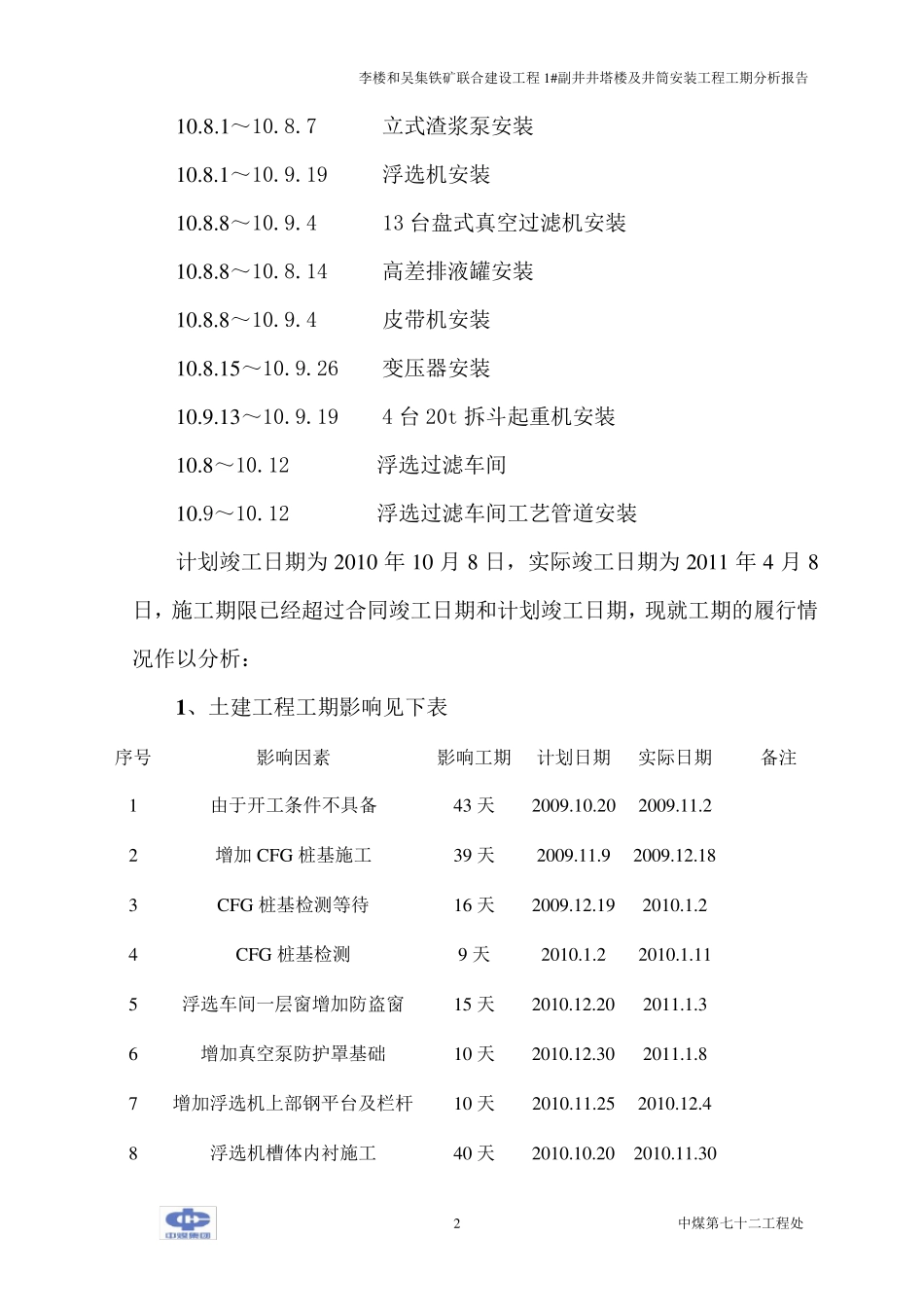

4 13 台盘式真空过滤
