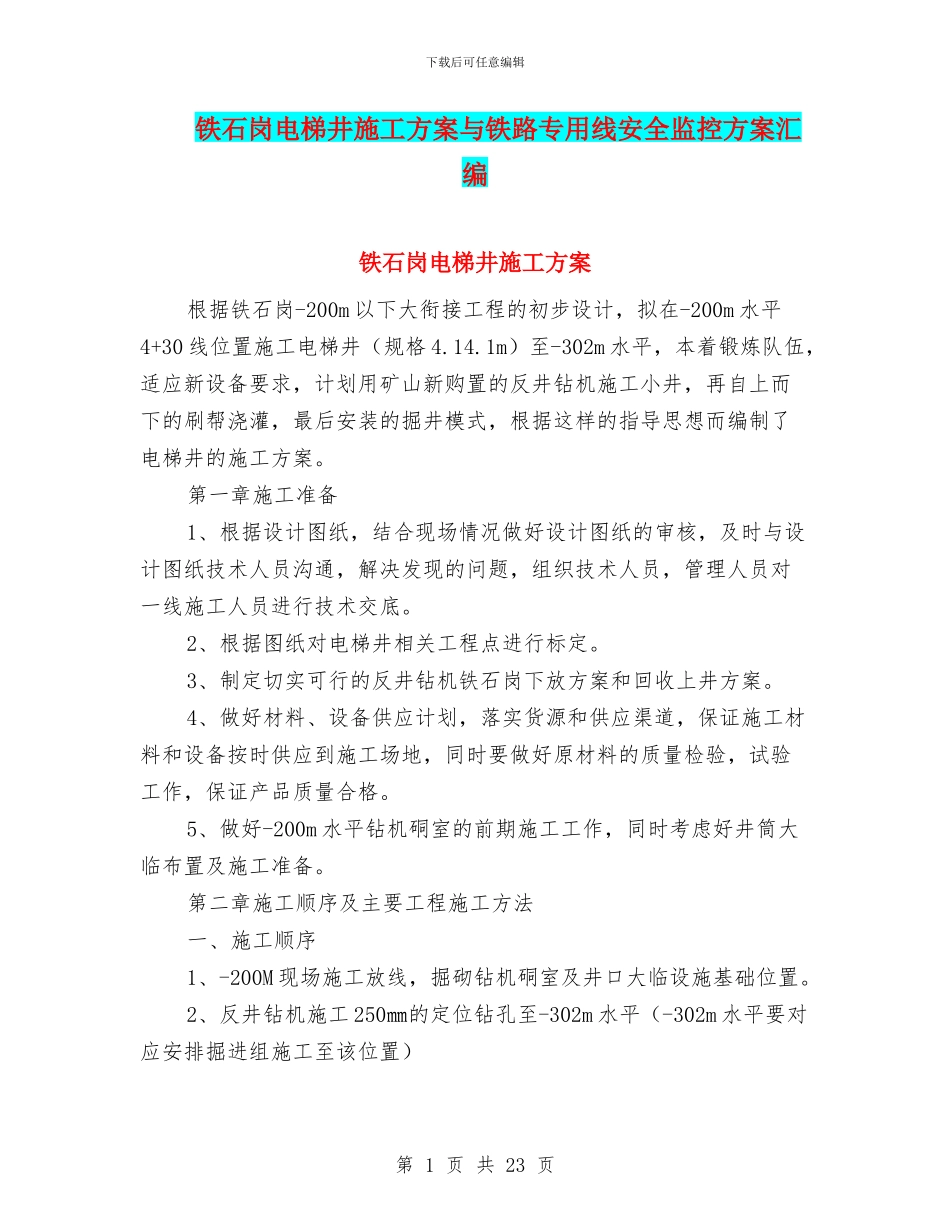

下载后可任意编辑铁石岗电梯井施工方案与铁路专用线安全监控方案汇编铁石岗电梯井施工方案根据铁石岗-200m 以下大衔接工程的初步设计,拟在-200m 水平4+30 线位置施工电梯井(规格 4
1m)至-302m 水平,本着锻炼队伍,适应新设备要求,计划用矿山新购置的反井钻机施工小井,再自上而下的刷帮浇灌,最后安装的掘井模式,根据这样的指导思想而编制了电梯井的施工方案
第一章施工准备1、根据设计图纸,结合现场情况做好设计图纸的审核,及时与设计图纸技术人员沟通,解决发现的问题,组织技术人员,管理人员对一线施工人员进行技术交底
2、根据图纸对电梯井相关工程点进行标定
3、制定切实可行的反井钻机铁石岗下放方案和回收上井方案
4、做好材料、设备供应计划,落实货源和供应渠道,保证施工材料和设备按时供应到施工场地,同时要做好原材料的质量检验,试验工作,保证产品质量合格
5、做好-200m 水平钻机硐室的前期施工工作,同时考虑好井筒大临布置及施工准备
第二章施工顺序及主要工程施工方法一、施工顺序1、-200M 现场施工放线,掘砌钻机硐室及井口大临设施基础位置

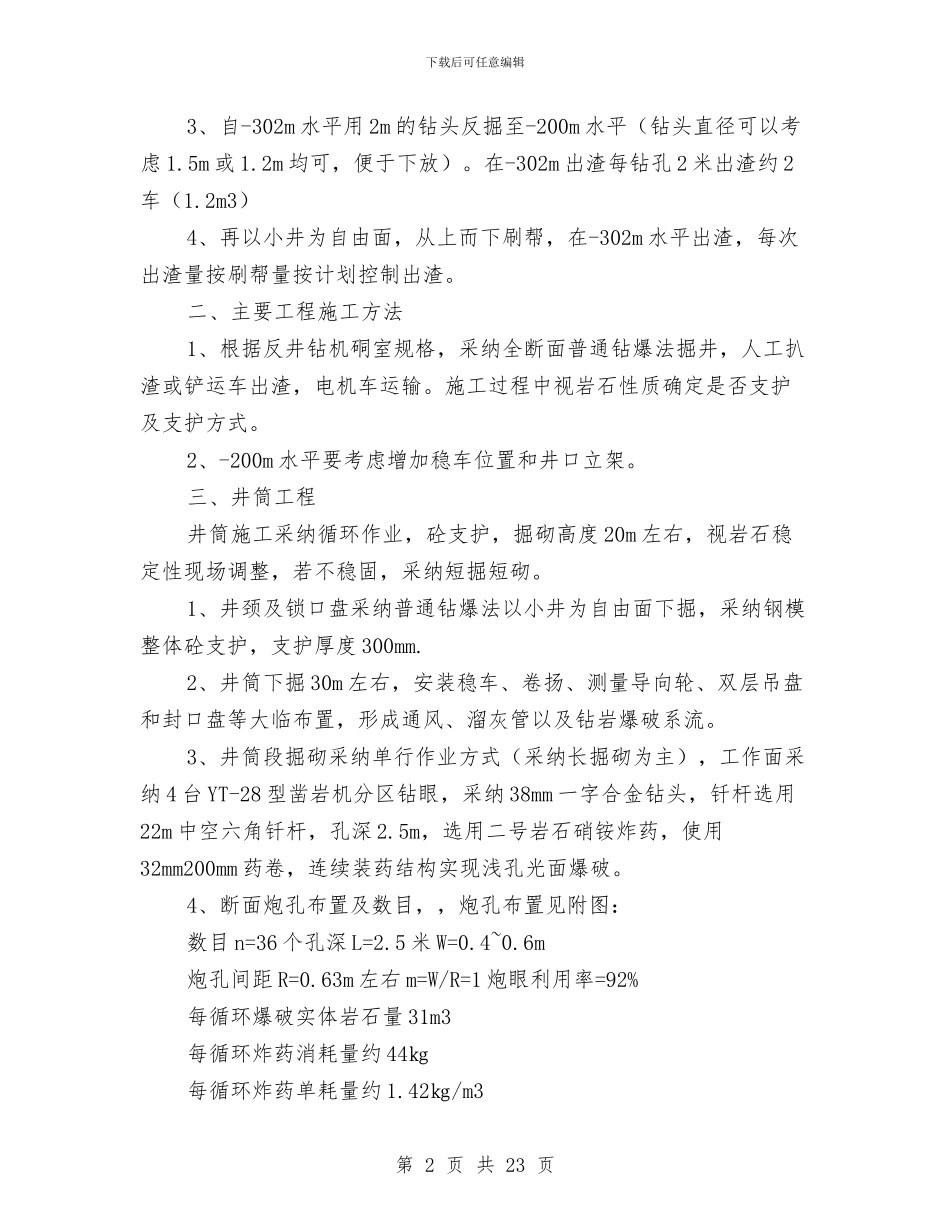

2、反井钻机施工 250㎜的定位钻孔至-302m 水平(-302m 水平要对应安排掘进组施工至该位置)第 1 页 共 23 页下载后可任意编辑3、自-302m 水平用 2m 的钻头反掘至-200m 水平(钻头直径可以考虑 1
5m 或 1
2m 均可,便于下放)
在-302m 出渣每钻孔 2 米出渣约 2车(1
2m3)4、再以小井为自由面,从上而下刷帮,在-302m 水平出渣,每次出渣量按刷帮量按计划控制出渣
二、主要工程施工方法1、根据反井钻机硐室规格,采纳全断面普通钻爆法掘井,人工扒渣或铲运车出渣,电机车运输
施工过程中视岩石性质确定是否支护及支护方式
2、-200m 水平要考虑增加稳车位置和井口立架
三、井筒工程井筒施工采
