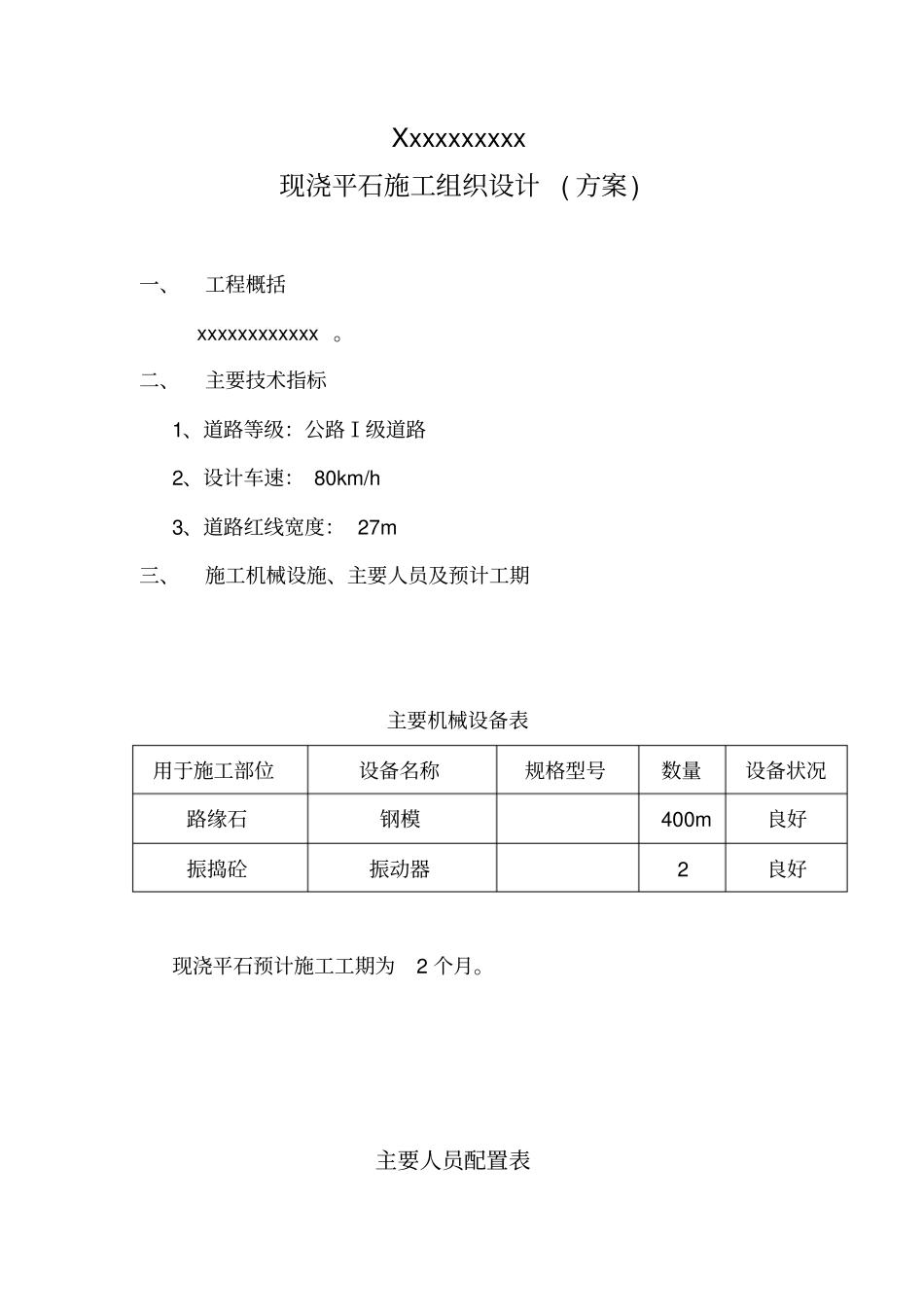

Xxxxxxxxxx 现浇平石施工组织设计 ( 方案) 一、工程概括 xxxxxxxxxxxx
二、主要技术指标1、道路等级:公路Ⅰ级道路2、设计车速: 80km/h 3、道路红线宽度: 27m 三、施工机械设施、主要人员及预计工期主要机械设备表用于施工部位设备名称规格型号数量设备状况路缘石钢模400m 良好振捣砼振动器2 良好现浇平石预计施工工期为2 个月
主要人员配置表四、施工方案1、混凝土平石施工及工艺流程(1) 砼砼所用材料必须符合设计图纸及规范要求
砼按试验经监理批准的配合比由商品砼拌和站集中拌制,质量符合设计图纸及规范要求
(2)测量放样首先应根据现浇平石位置放出边线,在边线上直线桩距为10-15m,曲线不大于5-10m,路口为 2-5m,按照设计高程进行控制测量
(3)安装模版在浇筑砼前,应先安装模板,本工程使用模板为钢模
模板按预先标定的位置放置好, 两侧用铁钉打入以固定位置, 模板内侧应涂刷脱模剂

(4)混凝土的拌制姓名职务职称职责XXX 项目经理工程师全面负责XXX 技术负责人工程师技术负责XXX 质检工程师工程师质检负责XXX 专职安全员工程师安全负责XXX 试验工程师工程师试验全面负责XXX 施工员助理工程师现场技术负责a、严格按混凝土配合比拌制混凝土,混凝土搅拌完毕后,应检测混凝土拌和物的坍落度; 浇筑过程中要严格控制混凝土的坍落度及和易性
b、应检查混凝土拌和物的均匀性,混凝土拌和物应拌和均匀颜色一致,不得有离析和泌水现象
(5)、混凝土浇筑振捣混凝土振捣一次完成,在振捣中发现有松动、变形、移位时,应及时处理
(6)、混凝土外观质量保证措施为保证现浇平石外观颜色一致,施工中将采用同一品牌的水泥及脱模剂,另外我们在施工中还将重视以下几点,即:严格控制混凝土的配制计量工作;严格控制混凝土的坍落度、和易性及搅拌时间;选用有经验的工人进行混凝土振捣,既
