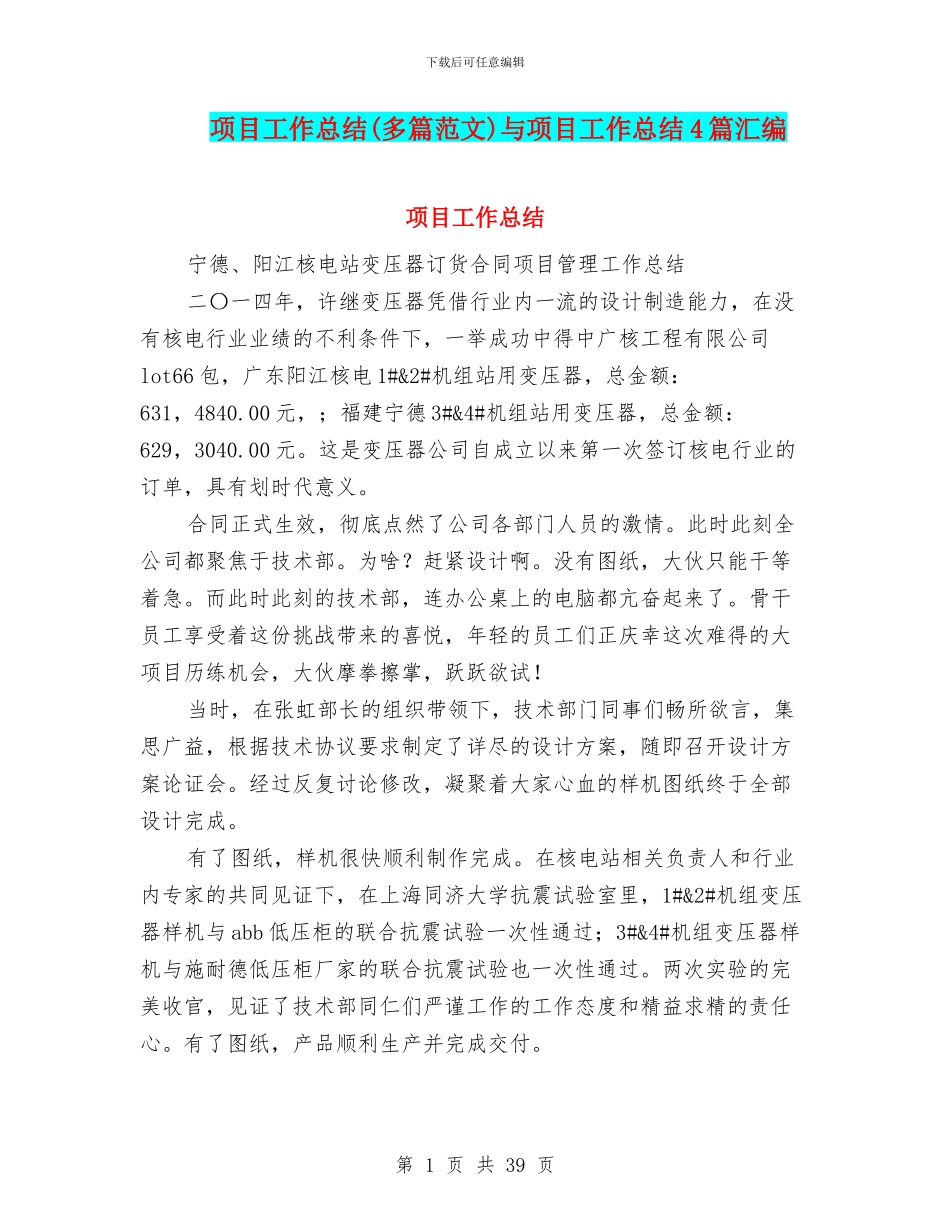

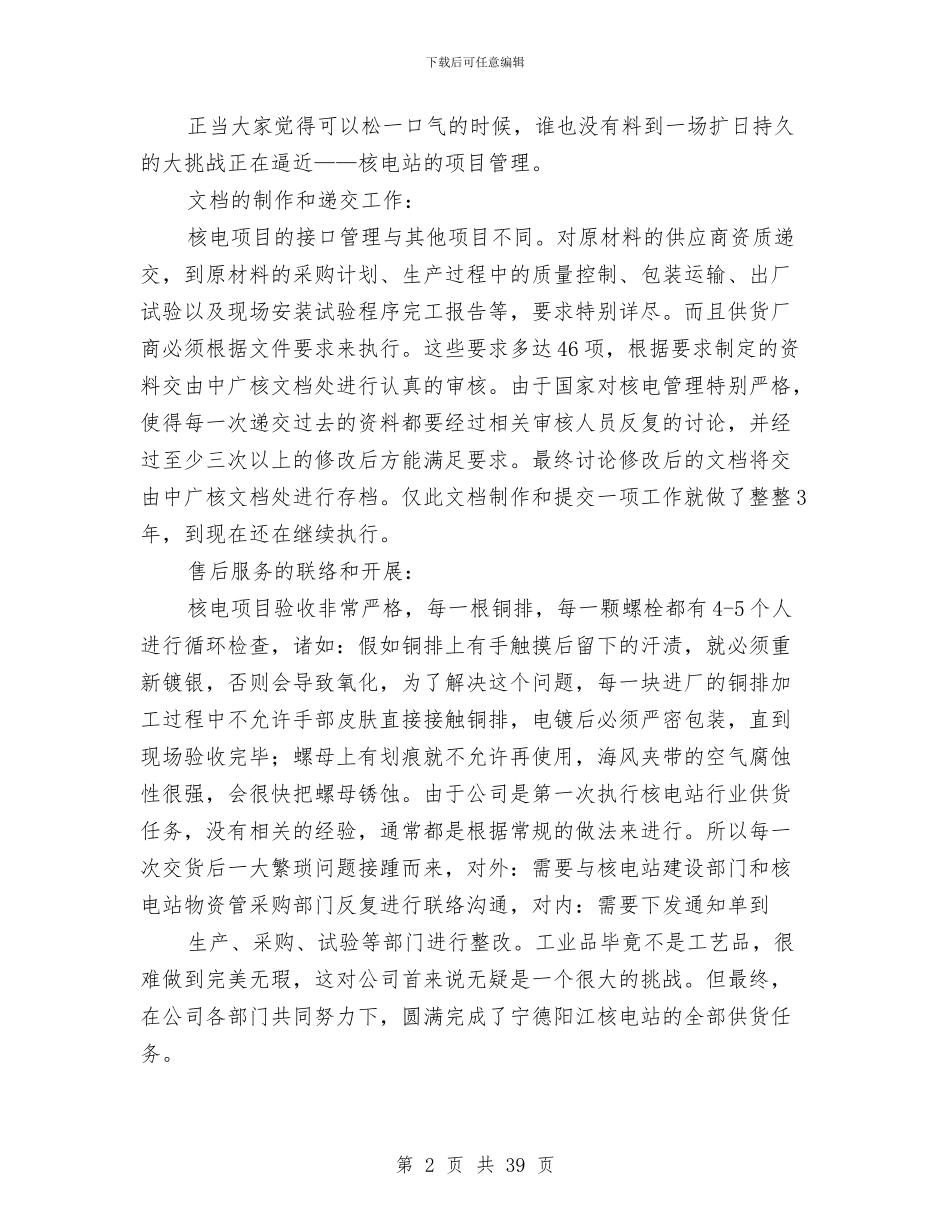

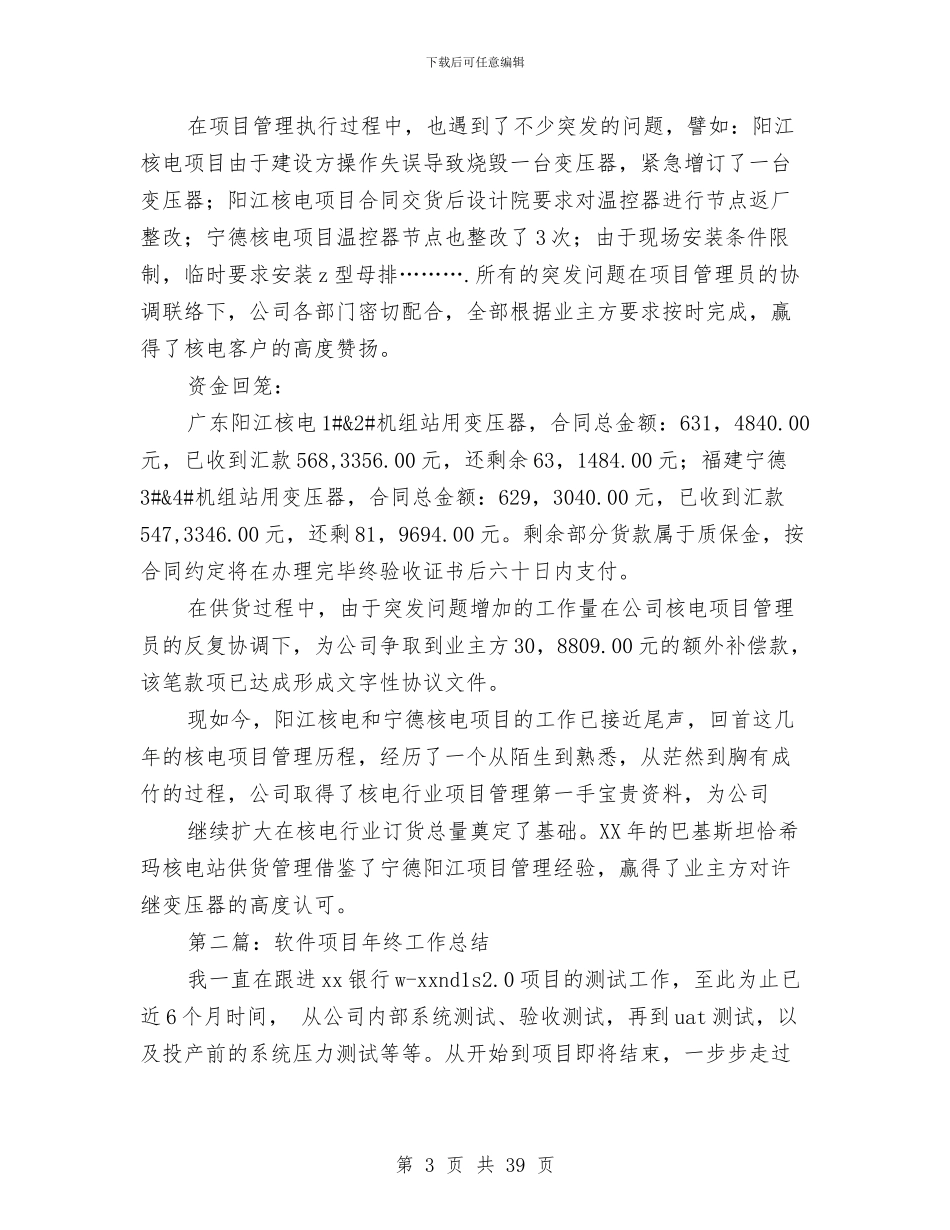

下载后可任意编辑项目工作总结(多篇范文)与项目工作总结 4 篇汇编项目工作总结宁德、阳江核电站变压器订货合同项目管理工作总结二〇一四年,许继变压器凭借行业内一流的设计制造能力,在没有核电行业业绩的不利条件下,一举成功中得中广核工程有限公司lot66 包,广东阳江核电 1#&2#机组站用变压器,总金额:631,4840.00 元,;福建宁德 3#&4#机组站用变压器,总金额:629,3040.00 元。这是变压器公司自成立以来第一次签订核电行业的订单,具有划时代意义。合同正式生效,彻底点然了公司各部门人员的激情。此时此刻全公司都聚焦于技术部。为啥?赶紧设计啊。没有图纸,大伙只能干等着急。而此时此刻的技术部,连办公桌上的电脑都亢奋起来了。骨干员工享受着这份挑战带来的喜悦,年轻的员工们正庆幸这次难得的大项目历练机会,大伙摩拳擦掌,跃跃欲试!当时,在张虹部长的组织带领下,技术部门同事们畅所欲言,集思广益,根据技术协议要求制定了详尽的设计方案,随即召开设计方案论证会。经过反复讨论修改,凝聚着大家心血的样机图纸终于全部设计完成。有了图纸,样机很快顺利制作完成。在核电站相关负责人和行业内专家的共同见证下,在上海同济大学抗震试验室里,1#&2#机组变压器样机与 abb 低压柜的联合抗震试验一次性通过;3#&4#机组变压器样机与施耐德低压柜厂家的联合抗震试验也一次性通过。两次实验的完美收官,见证了技术部同仁们严谨工作的工作态度和精益求精的责任心。有了图纸,产品顺利生产并完成交付。第 1 页 共 39 页下载后可任意编辑正当大家觉得可以松一口气的时候,谁也没有料到一场扩日持久的大挑战正在逼近——核电站的项目管理。文档的制作和递交工作:核电项目的接口管理与其他项目不同。对原材料的供应商资质递交,到原材料的采购计划、生产过程中的质量控制、包装运输、出厂试验以及现场安装试验程序完工报告等,要求特别详尽。而且供货厂商必须根据文件要求来执行。这些要求多达 46 项,根据要求制定的资料交由中广核文档处进行认真的审核。由于国家对核电管理特别严格,使得每一次递交过去的资料都要经过相关审核人员反复的讨论,并经过至少三次以上的修改后方能满足要求。最终讨论修改后的文档将交由中广核文档处进行存档。仅此文档制作和提交一项工作就做了整整 3年,到现在还在继续执行。售后服务的联络和开展:核电项目验收非常严格,每一根铜排,每一颗螺栓都有 4-5 个人进行循环检查,诸如:假...
