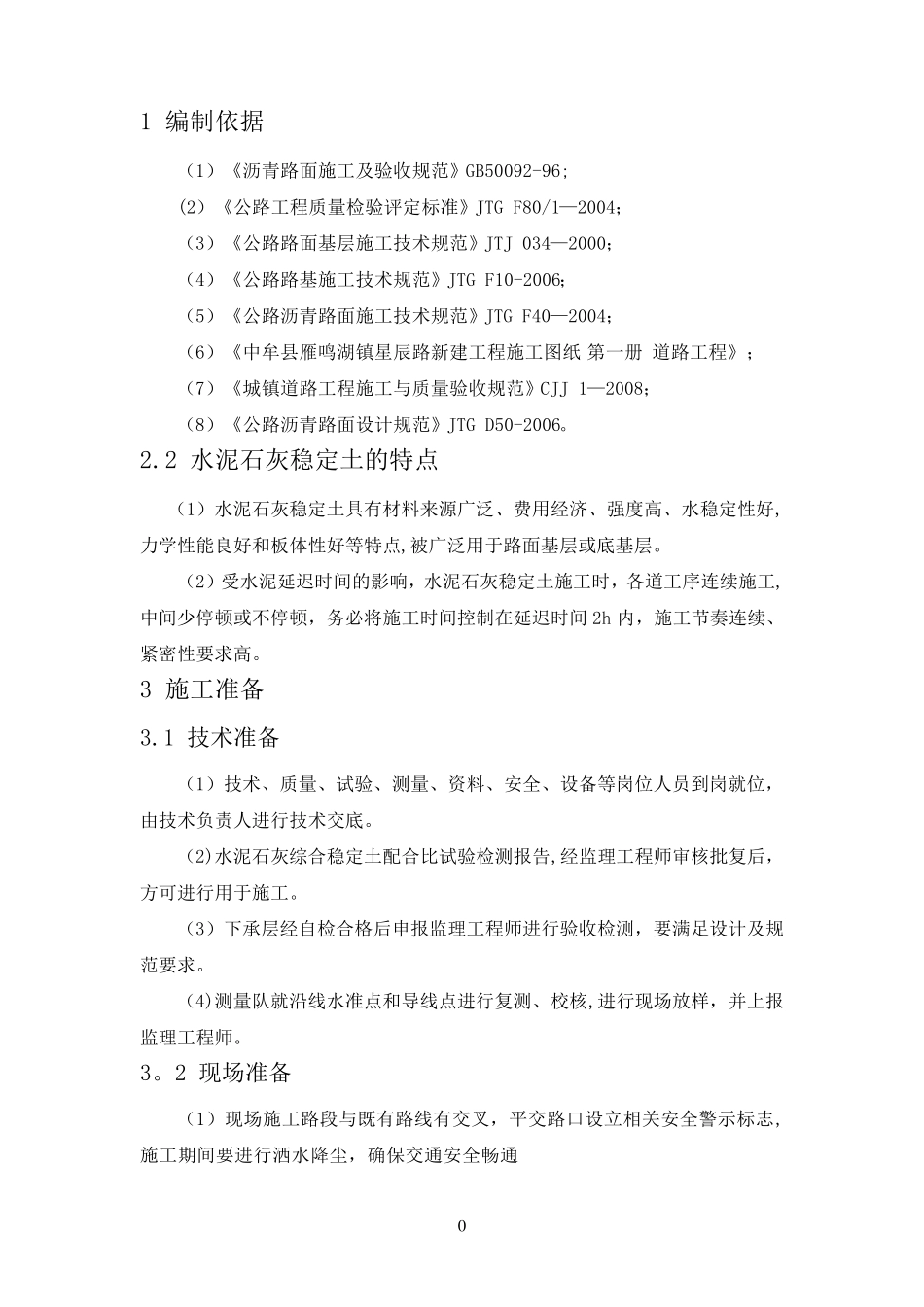

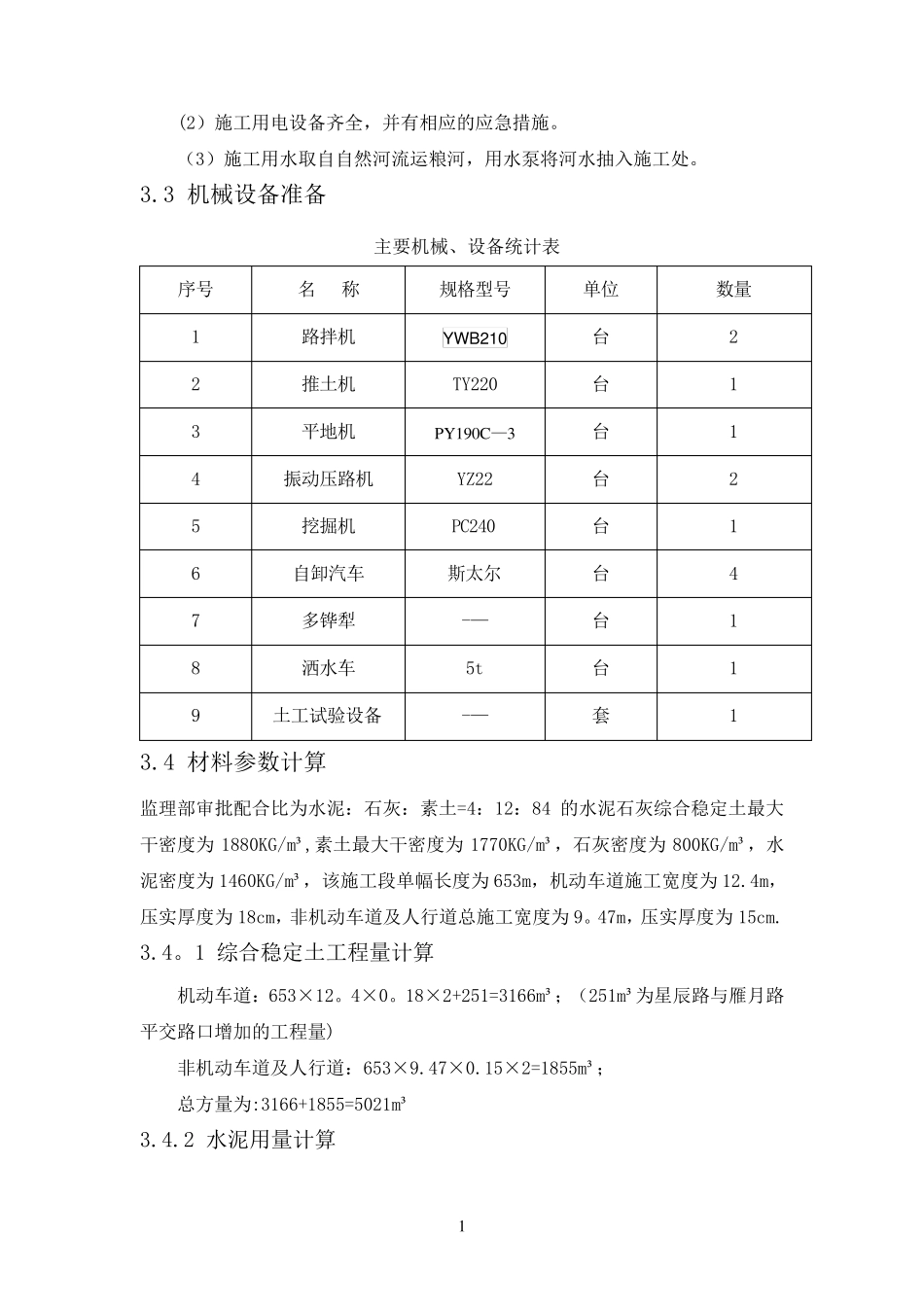

水泥石灰综合稳定土施工方案 目 录 1 编制依据0 2.2 水泥石灰稳定土的特点0 3 施工准备0 3。1 技术准备0 3。2 现场准备0 3。4 材料参数计算1 3.4.1 综合稳定土工程量计算1 3.4。2 水泥用量计算1 3。4.3 石灰用量计算2 3.4.4 素土用量计算2 3。5 施工进度计划2 4 施工工艺2 4。1 施工工艺流程2 4。2 工作面处理2 4。3 施工放样2 4。4 素土施工2 4。5 卸置和摊铺石灰3 4.6 拌和4 4。7 含水量调整4 4。10 水泥拌和5 4。11 整形5 4。12 碾压5 4.13 接缝和调头处的处理5 4.14 养护6 5 雨期施工措施6 6 质量控制措施6 6.1 组织管理机构6 6.2 质量措施6 6。3 质量标准7 7 安全文明施工7 7。1 建立安全保证体系7 7。2 制定安全管理计划及规章制度8 7.3安全技术措施8 0 1 编制依据 (1)《沥青路面施工及验收规范》GB50092-96; (2)《公路工程质量检验评定标准》JTG F80/1—2004; (3)《公路路面基层施工技术规范》JTJ 034—2000; (4)《公路路基施工技术规范》JTG F10-2006; (5)《公路沥青路面施工技术规范》JTG F40—2004; (6)《中牟县雁鸣湖镇星辰路新建工程施工图纸 第一册 道路工程》; (7)《城镇道路工程施工与质量验收规范》CJJ 1—2008; (8)《公路沥青路面设计规范》JTG D50-2006。 2.2 水泥石灰稳定土的特点 (1)水泥石灰稳定土具有材料来源广泛、费用经济、强度高、水稳定性好,力学性能良好和板体性好等特点,被广泛用于路面基层或底基层。 (2)受水泥延迟时间的影响,水泥石灰稳定土施工时,各道工序连续施工,中间少停顿或不停顿,务必将施工时间控制在延迟时间2h 内,施工节奏连续、紧密性要求高。 3 施工准备 3.1 技术准备 (1)技术、质量、试验、测量、资料、安全、设备等岗位人员到岗就位,由技术负责人进行技术交底。 (2)水泥石灰综合稳定土配合比试验检测报告,经监理工程师审核批复后,方可进行用于施工。 (3)下承层经自检合格后申报监理工程师进行验收检测,要满足设计及规范要求。 (4)测量队就沿线水准点和导线点进行复测、校核,进行现场放样,并上报监理工程师。 3。2 现场准备 (1)现场施工路段与既有路线有交叉,平交路口设立相关安全警示标志,施工期间要进行洒水降尘,确保交通安全畅通. 1 (2)施工用电设备齐全,并有相应的应急措施。 (3)施工用水取自自然河流运粮河,用水泵将河水抽入施工处...
