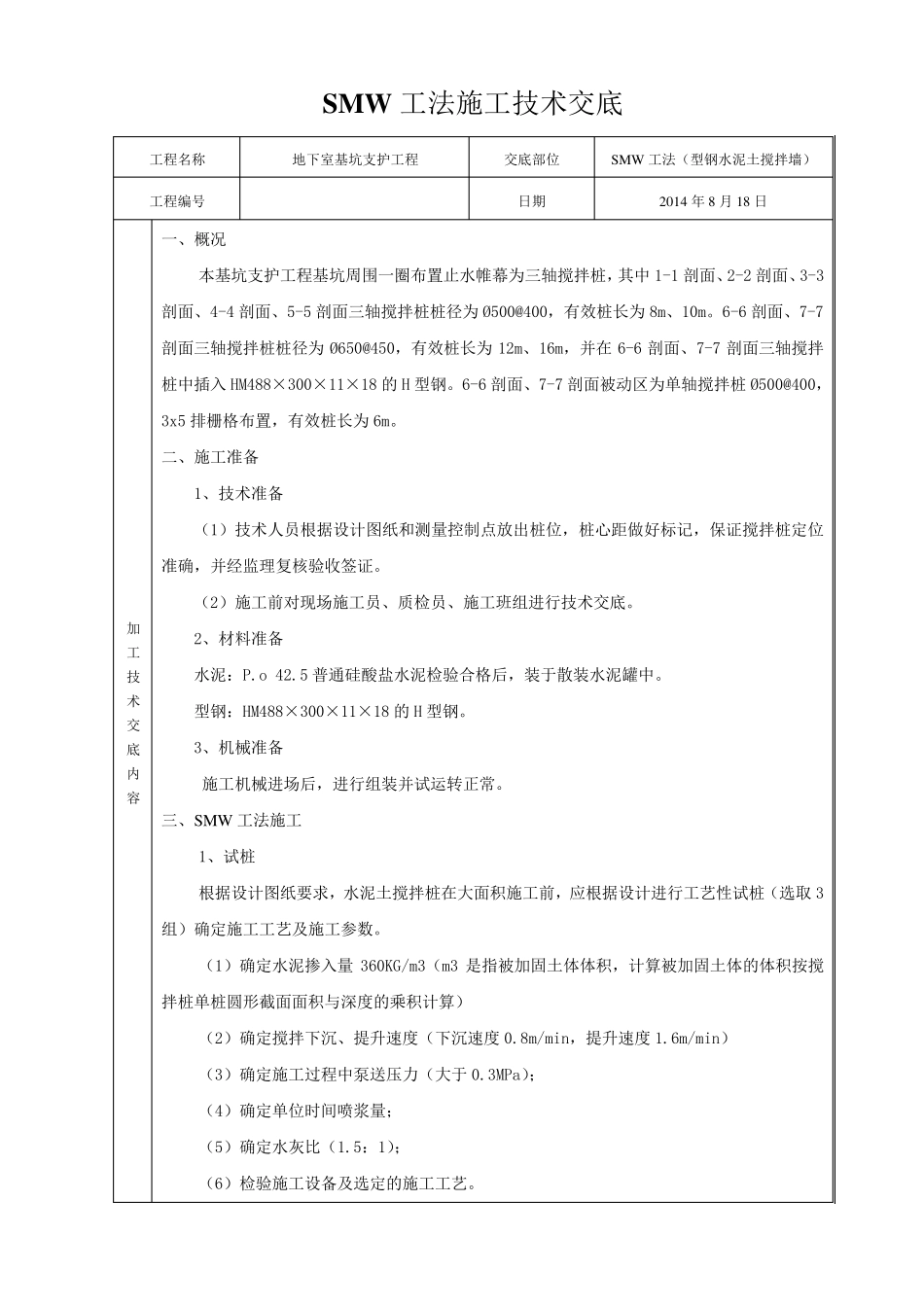

SMW 工法施工技术交底 工程名称 地下室基坑支护工程 交底部位 SMW 工法(型钢水泥土搅拌墙) 工程编号 日期 2014 年8 月18 日 加工技术交底内容 一、概况 本基坑支护工程基坑周围一圈布置止水帷幕为三轴搅拌桩,其中1-1 剖面、2-2 剖面、3-3剖面、4-4 剖面、5-5 剖面三轴搅拌桩桩径为Ø500@400,有效桩长为8m、10m
6-6 剖面、7-7剖面三轴搅拌桩桩径为Ø650@450,有效桩长为12m、16m,并在6-6 剖面、7-7 剖面三轴搅拌桩中插入HM488×300×11×18 的 H 型钢
6-6 剖面、7-7 剖面被动区为单轴搅拌桩Ø500@400,3x5 排栅格布置,有效桩长为6m
二、施工准备 1、技术准备 (1)技术人员根据设计图纸和测量控制点放出桩位,桩心距做好标记,保证搅拌桩定位准确,并经监理复核验收签证
(2)施工前对现场施工员、质检员、施工班组进行技术交底
2、材料准备 水泥:P
5 普通硅酸盐水泥检验合格后,装于散装水泥罐中
型钢:HM488×300×11×18 的 H 型钢
3、机械准备 施工机械进场后,进行组装并试运转正常
三、SMW 工法施工 1、试桩 根据设计图纸要求,水泥土搅拌桩在大面积施工前,应根据设计进行工艺性试桩(选取3组)确定施工工艺及施工参数
(1)确定水泥掺入量 360KG/m3(m3 是 指 被加固 土体 体 积,计算 被加固 土体 的体 积按 搅拌桩单桩圆 形 截 面面积与 深 度 的乘 积计算 ) (2)确定搅拌下沉 、提 升 速 度 (下沉 速 度 0
8m/min,提 升 速 度 1
6m/min) (3)确定施工过 程中泵 送 压 力 (大于0
3MPa); (4)确定单位时 间 喷 浆 量; (5)确定水灰 比 (1
5:1); (6)检验施工设备及选定的施工工艺
