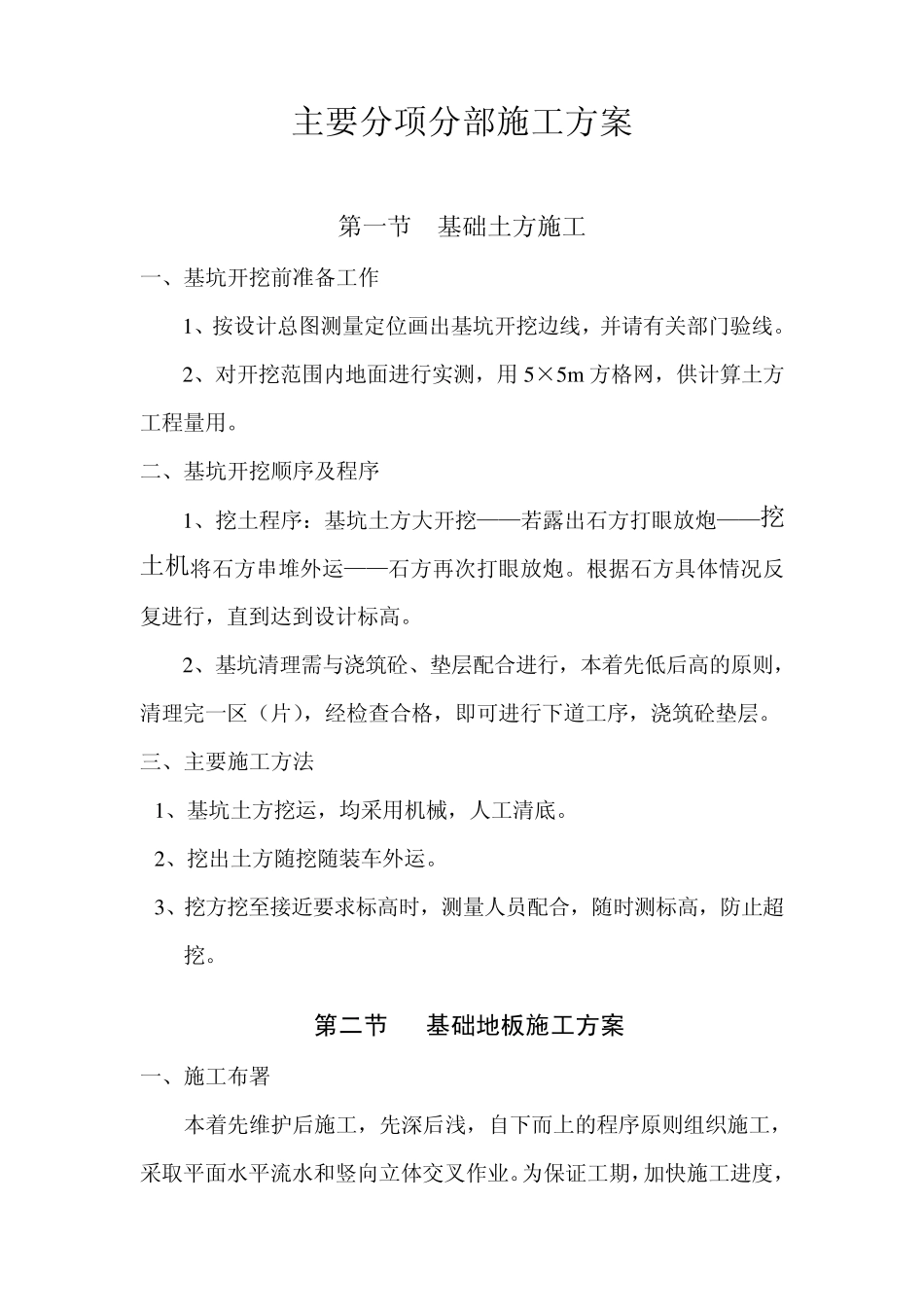

主要分项分部施工方案 第一节 基础土方施工 一、基坑开挖前准备工作 1、按设计总图测量定位画出基坑开挖边线,并请有关部门验线
2、对开挖范围内地面进行实测,用5×5m 方格网,供计算土方工程量用
二、基坑开挖顺序及程序 1、挖土程序:基坑土方大开挖——若露出石方打眼放炮——挖土机将石方串堆外运——石方再次打眼放炮
根据石方具体情况反复进行,直到达到设计标高
2、基坑清理需与浇筑砼、垫层配合进行,本着先低后高的原则,清理完一区(片),经检查合格,即可进行下道工序,浇筑砼垫层
三、主要施工方法 1、基坑土方挖运,均采用机械,人工清底
2、挖出土方随挖随装车外运
3、挖方挖至接近要求标高时,测量人员配合,随时测标高,防止超挖
第二节 基础地板施工方案 一、施工布署 本着先维护后施工,先深后浅,自下而上的程序原则组织施工,采取平面水平流水和竖向立体交叉作业

为保证工期,加快施工进度,采取两套作业班子,停人不停机,进行连续作业方法,在保证质量的前提下,以最短的工期完成基础施工
二、垫层施工 1、基础垫层混凝土强度等级为 C20 采用商品砼,垫层厚度视基槽挖完后实际标高确定
2、基础超挖部分应作如下处理,对超挖 300m m 以上的采用毛石砼垫层;对超挖 300m m 以内的采用 C20 垫层
毛石砼施工首先在基底浇注 150 厚砂浆,然后毛石大面朝下分层铺放,分层灌浆振捣,毛石不得大于 300,小于 200
3、砼垫层施工前,要严格控制好地表水,垫层施工时,地基表面不得有积水现象,并清除好基坑中的淤泥,以保证垫层的施工质量
4、垫层砼使用商品砼,应严格控制水灰比,一般塌落最好为 16~19cm ,现场不得随意加水,使用平板振动器振捣密实以后,上表面用木搓板搓平

第三节 钢筋工程 一、钢筋加工 1、钢筋在加工前,应核对图纸,确定加工尺寸、数量、规格,并要查钢筋是
