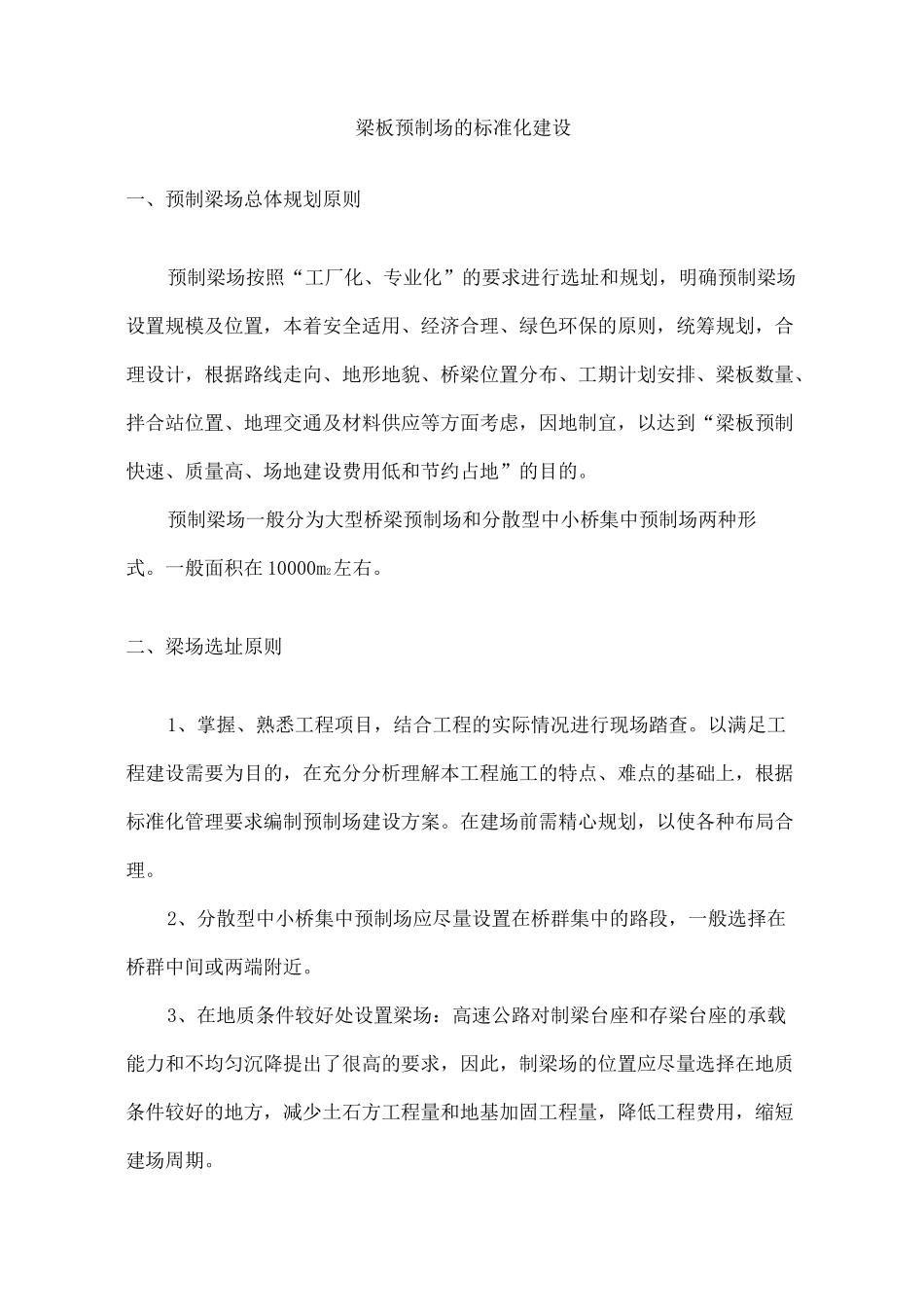

梁板预制场的标准化建设一、预制梁场总体规划原则预制梁场按照“工厂化、专业化”的要求进行选址和规划,明确预制梁场设置规模及位置,本着安全适用、经济合理、绿色环保的原则,统筹规划,合理设计,根据路线走向、地形地貌、桥梁位置分布、工期计划安排、梁板数量、拌合站位置、地理交通及材料供应等方面考虑,因地制宜,以达到“梁板预制快速、质量高、场地建设费用低和节约占地”的目的。预制梁场一般分为大型桥梁预制场和分散型中小桥集中预制场两种形式。一般面积在 10000m2左右。二、梁场选址原则1、掌握、熟悉工程项目,结合工程的实际情况进行现场踏查。以满足工程建设需要为目的,在充分分析理解本工程施工的特点、难点的基础上,根据标准化管理要求编制预制场建设方案。在建场前需精心规划,以使各种布局合理。2、分散型中小桥集中预制场应尽量设置在桥群集中的路段,一般选择在桥群中间或两端附近。3、在地质条件较好处设置梁场:高速公路对制梁台座和存梁台座的承载能力和不均匀沉降提出了很高的要求,因此,制梁场的位置应尽量选择在地质条件较好的地方,减少土石方工程量和地基加固工程量,降低工程费用,缩短建场周期。4、交通方便:制梁场的位置应尽量与既有道路或施工便道相连,利于大量制梁材料运输进场;5、运梁距离较短:较短的运输距离可确保箱梁运输安全和提高架梁的施工进度,降低运输费用,因此运距越短越合理。如采用龙门吊机直接提梁上桥装车,可彻底省去运梁便道费用;6、征地拆迁少:制梁场的位置要在满足制梁工期和存梁的前提下,少占用耕地,减少拆迁量。7、供水、供电方便:水电供应是保证预制梁生产的基本条件,场址选在供水、供电方便可靠的地方。8、有利于环境保护:选址要利于排水、排污,减少对环境都的影响。总之,梁场场址的选择应综合考虑经济、技术、社会等多方面的因素。通过现场踏察,并对其他比选优化。三、人、材、机进场及施工流程图(一)、人员组织:以现场实际情况为主,本表所示人员为一天预制两片 40mT梁时预计所需人员,为参考数据。表 1 劳动力资源配备序号名称数量备注1管理人员3 人2技术人贝4 人3钢筋工20 人4吊装工16 人5模板工20 人6混凝土工15 人7电焊工15 人8力工40 人9电工4 人总计137 人二)、机具设备:以现场实际为主,本表所示机具设备为仅为参考。表 2 主要机械设备配备表序号设备名称数量备注1龙门吊机2 套模板支拆等2龙门吊机1 套移梁3龙门吊机2 套架梁4发...
