地面伸缩缝施工方案VIP免费

地面伸缩缝施工方案_第1页
1/6
地面伸缩缝施工方案_第2页
2/6
地面伸缩缝施工方案_第3页
3/6

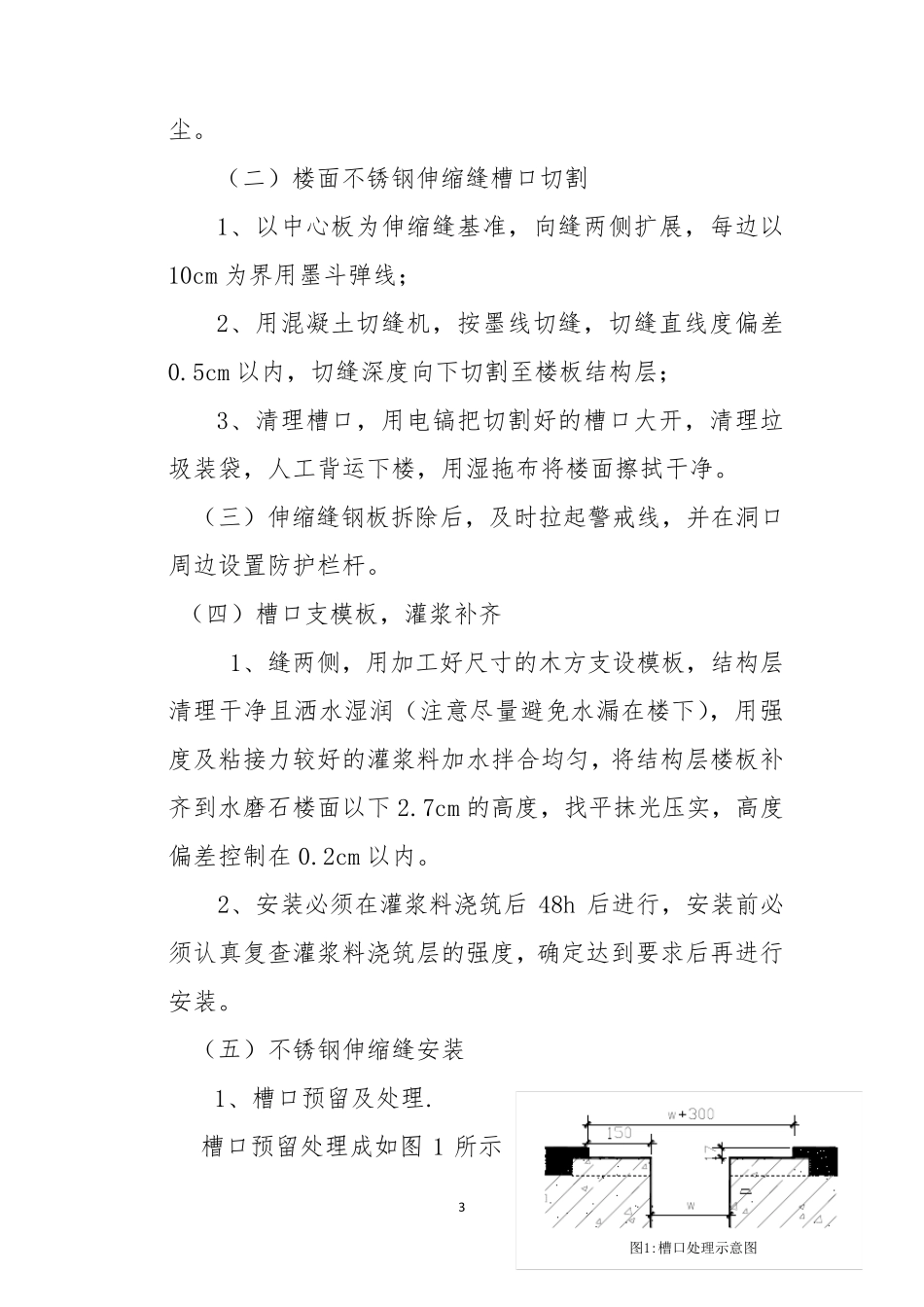

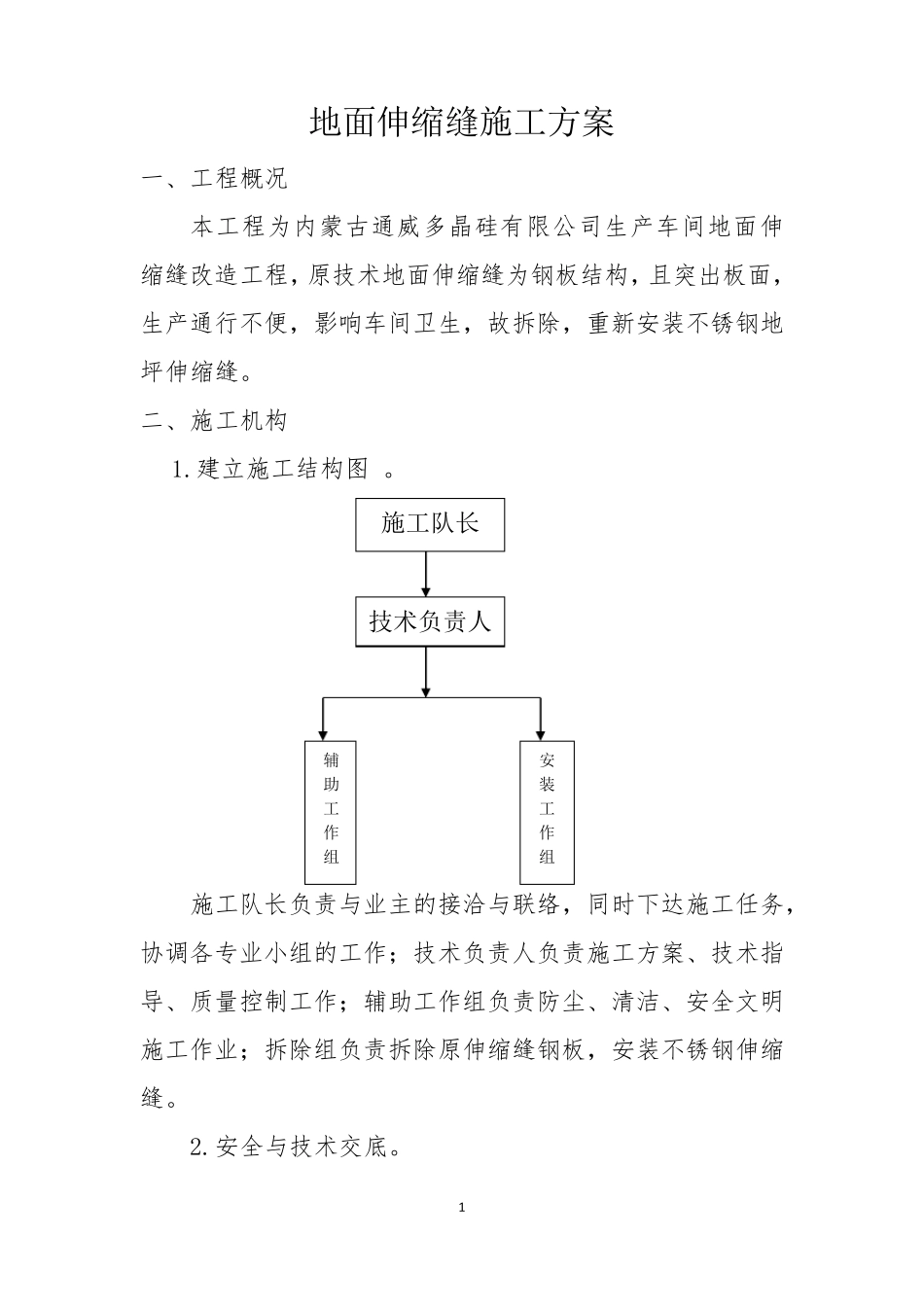

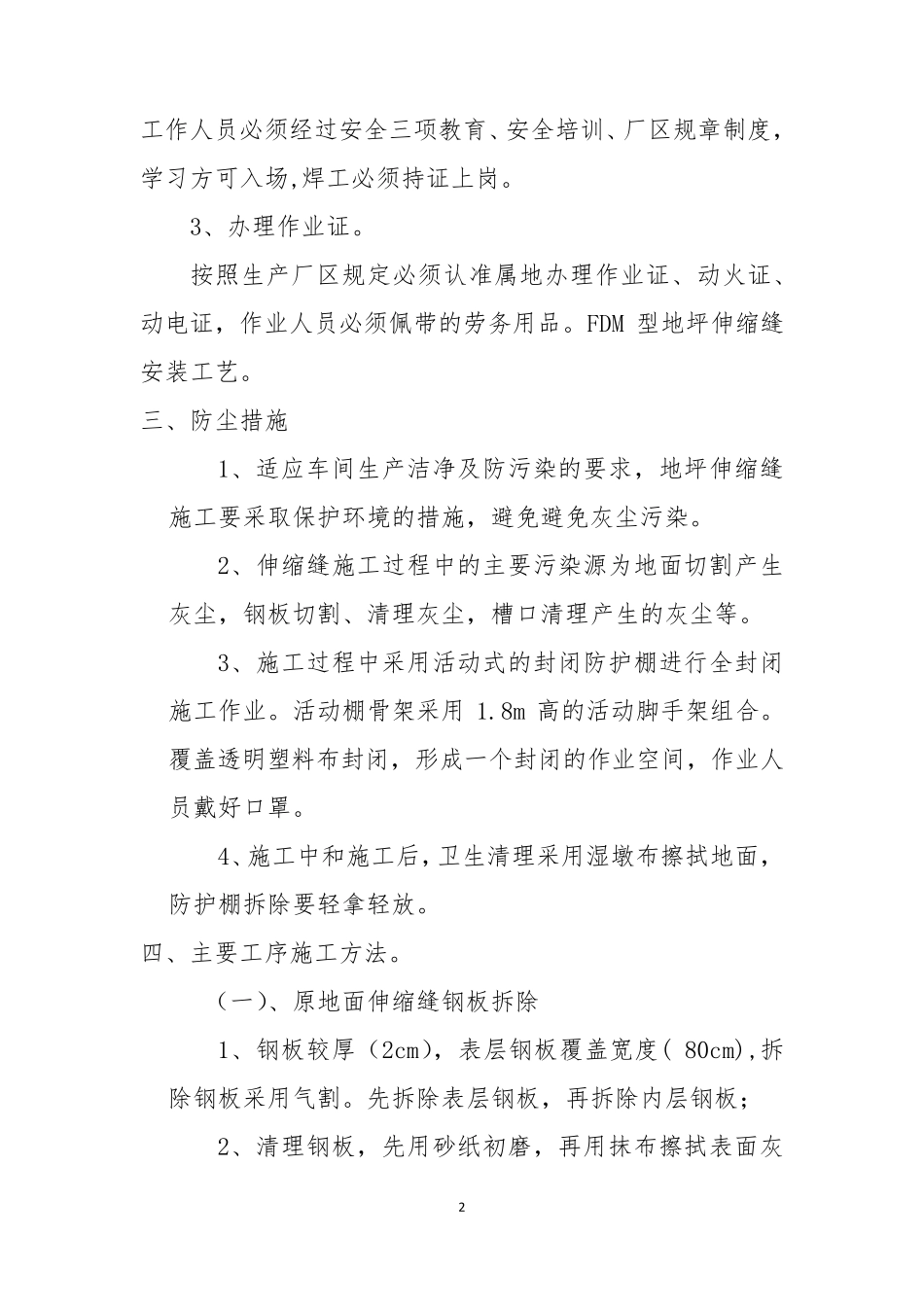

1 地面伸缩缝施工方案 一、工程概况 本工程为内蒙古通威多晶硅有限公司生产车间地面伸缩缝改造工程,原技术地面伸缩缝为钢板结构,且突出板面,生产通行不便,影响车间卫生,故拆除,重新安装不锈钢地坪伸缩缝。 二、施工机构 1.建立施工结构图 。 施工队长负责与业主的接洽与联络,同时下达施工任务,协调各专业小组的工作;技术负责人负责施工方案、技术指导、质量控制工作;辅助工作组负责防尘、清洁、安全文明施工作业;拆除组负责拆除原伸缩缝钢板,安装不锈钢伸缩缝。 2.安全与技术交底。 施工队长 技术负责人 辅助工作组 安装工作组 2 工作人员必须经过安全三项教育、安全培训、厂区规章制度,学习方可入场,焊工必须持证上岗。 3、办理作业证。 按照生产厂区规定必须认准属地办理作业证、动火证、动电证,作业人员必须佩带的劳务用品。FDM 型地坪伸缩缝安装工艺。 三、防尘措施 1、适应车间生产洁净及防污染的要求,地坪伸缩缝施工要采取保护环境的措施,避免避免灰尘污染。 2、伸缩缝施工过程中的主要污染源为地面切割产生灰尘,钢板切割、清理灰尘,槽口清理产生的灰尘等。 3、施工过程中采用活动式的封闭防护棚进行全封闭施工作业。活动棚骨架采用 1.8m 高的活动脚手架组合。覆盖透明塑料布封闭,形成一个封闭的作业空间,作业人员戴好口罩。 4、施工中和施工后,卫生清理采用湿墩布擦拭地面,防护棚拆除要轻拿轻放。 四、主要工序施工方法。 (一)、原地面伸缩缝钢板拆除 1、钢板较厚(2cm),表层钢板覆盖宽度( 80cm),拆除钢板采用气割。先拆除表层钢板,再拆除内层钢板; 2、清理钢板,先用砂 纸 初 磨 ,再用抹 布擦拭表面灰3 尘。 (二)楼面不锈钢伸缩缝槽口切割 1、以中心板为伸缩缝基准,向缝两侧扩展,每边以10cm 为界用墨斗弹线; 2、用混凝土切缝机,按墨线切缝,切缝直线度偏差0.5cm 以内,切缝深度向下切割至楼板结构层; 3、清理槽口,用电镐把切割好的槽口大开,清理垃圾装袋,人工背运下楼,用湿拖布将楼面擦拭干净。 (三)伸缩缝钢板拆除后,及时拉起警戒线,并在洞口周边设置防护栏杆。 (四)槽口支模板,灌浆补齐 1、缝两侧,用加工好尺寸的木方支设模板,结构层清理干净且洒水湿润(注意尽量避免水漏在楼下),用强度及粘接力较好的灌浆料加水拌合均匀,将结构层楼板补齐到水磨石楼面以下 2.7cm 的高度,找平抹光压实,高度偏差控制在 0.2cm 以内。 2、安装必...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

地面伸缩缝施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
