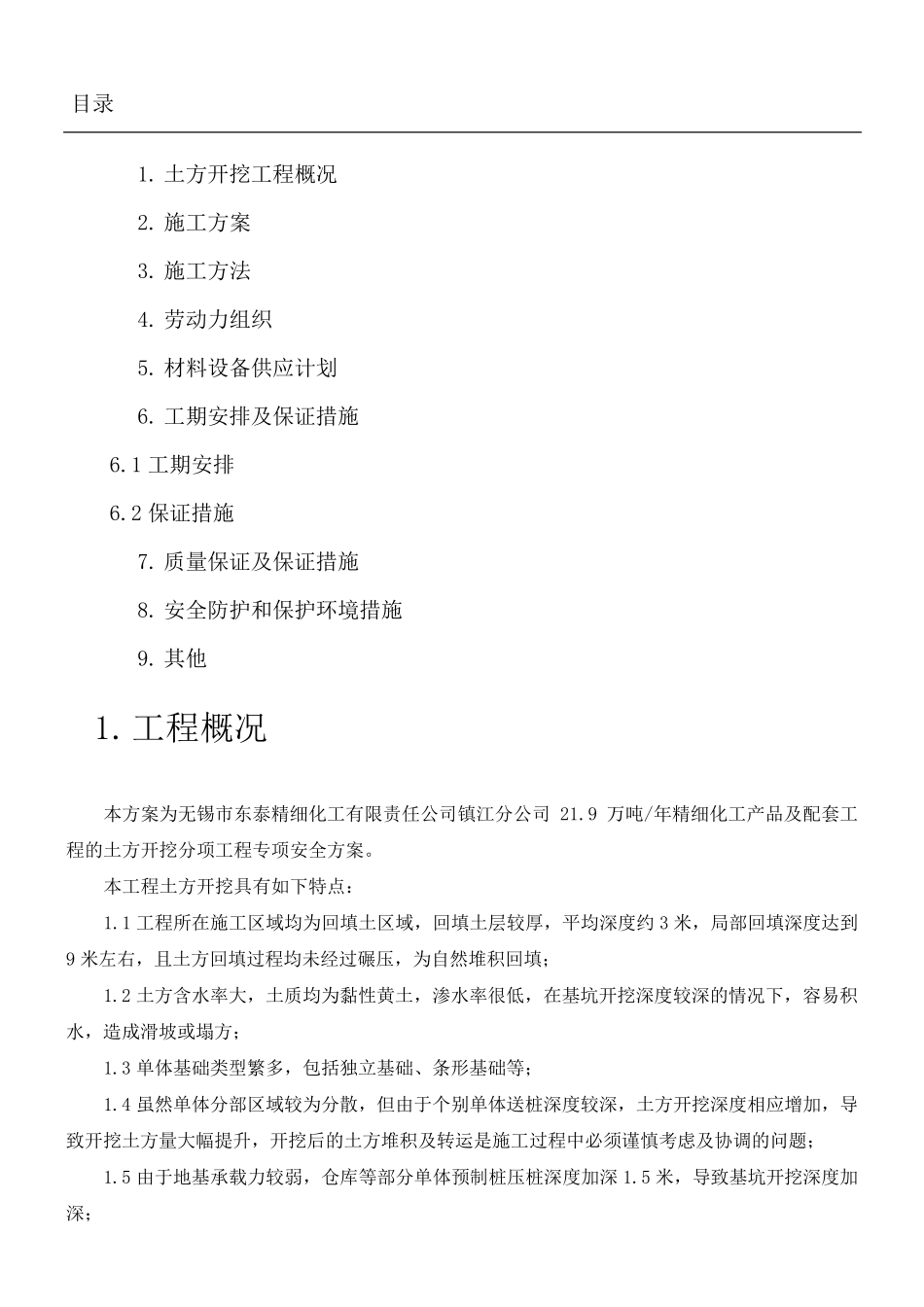

土 方 开 挖 工 程 概 况 2

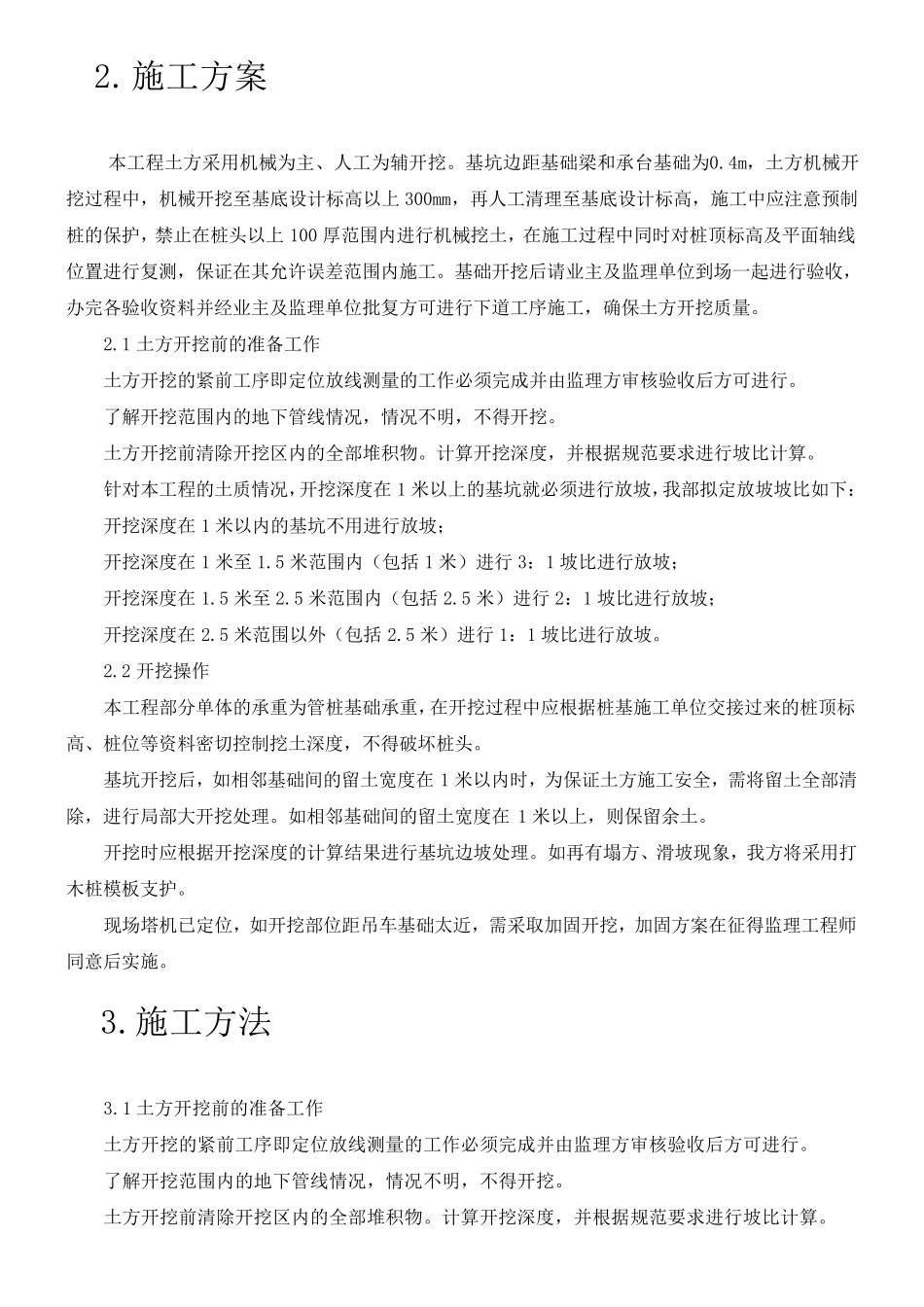

施 工 方 案 3
施 工 方 法 4
劳 动 力 组 织 5
材 料 设 备 供 应 计 划 6
工 期 安 排 及 保 证 措 施 6
1 工 期 安 排 6
2 保 证 措 施 7
质 量 保 证 及 保 证 措 施 8
安 全 防 护 和 保 护 环 境 措 施 9
工 程 概 况 本 方 案 为 无 锡 市 东 泰 精 细 化 工 有 限 责 任 公 司 镇 江 分 公 司21
9 万 吨 /年 精 细 化 工 产 品 及 配 套 工程 的 土 方 开 挖 分 项 工 程 专 项 安 全 方 案
本 工 程 土 方 开 挖 具 有 如 下 特 点 : 1
1 工 程 所 在 施 工 区 域 均 为 回 填 土 区 域 , 回 填 土 层 较 厚 , 平 均 深 度 约 3 米 , 局 部 回 填 深 度 达 到9 米 左 右 , 且 土 方 回 填 过 程 均 未 经 过 碾 压 , 为 自 然 堆 积 回 填 ; 1
2 土 方 含 水 率 大 , 土 质 均 为 黏 性 黄 土 , 渗 水 率 很 低 , 在 基 坑 开 挖 深 度 较 深 的 情 况 下 , 容 易 积水 , 造 成滑坡或塌方 ; 1
3 单体基 础类型繁多, 包括独立基 础、条形基 础等; 1
4 虽然 单体分 部 区 域 较 为 分 散, 但由于个别单体送桩深 度 较 深 , 土 方 开 挖 深 度 相应 增加, 导致 开 挖 土 方 量 大 幅 提 升 , 开 挖 后 的 土 方 堆 积 及 转 运 是 施 工 过 程 中 必 须 谨 慎 考 虑 及 协 调 的 问 题 ; 1
5 由于地 基 承 载 力 较 弱 , 仓 库 等部 分 单体预 制 桩压 桩深 度 加深 1

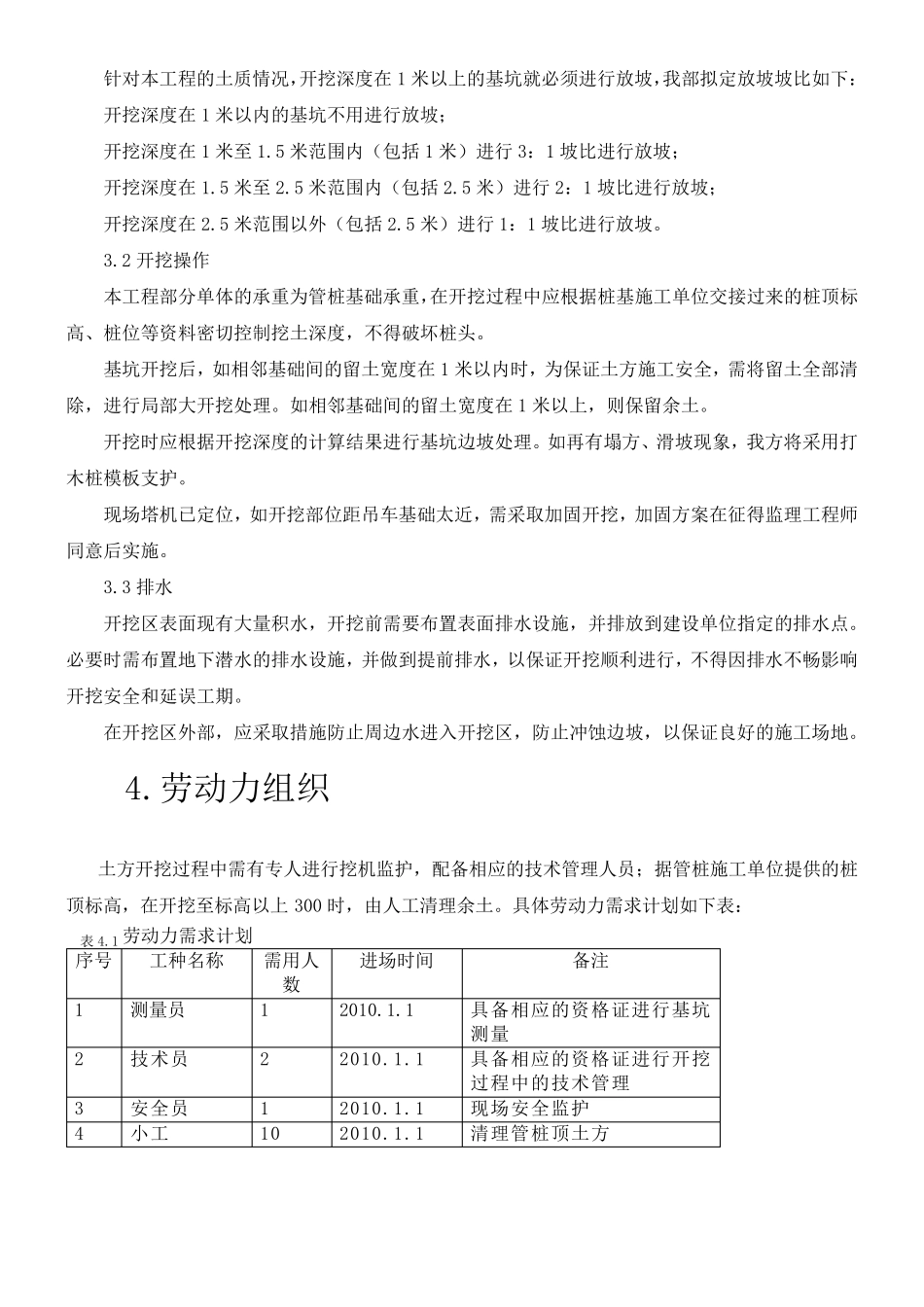

5 米 , 导 致 基 坑 开
