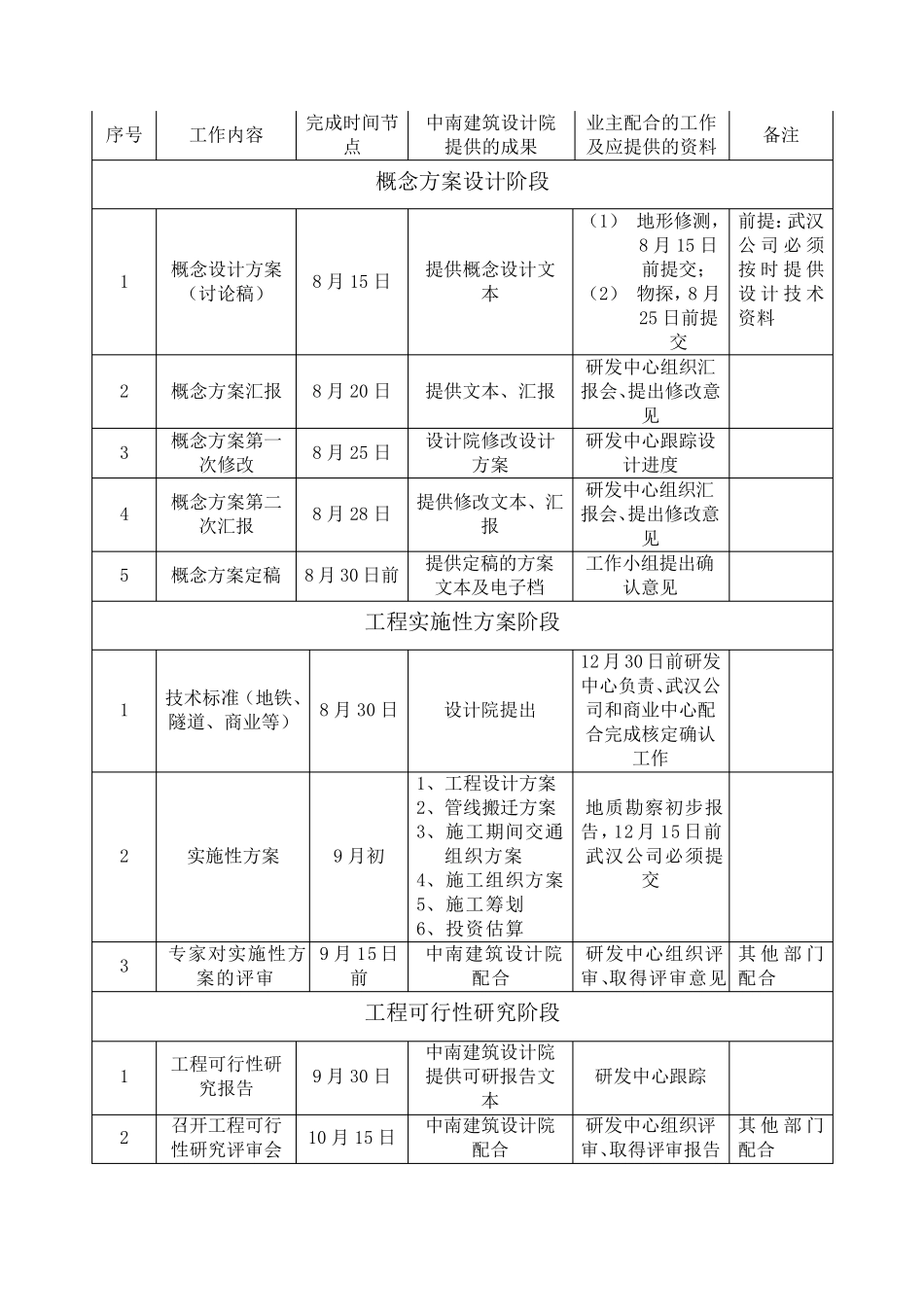

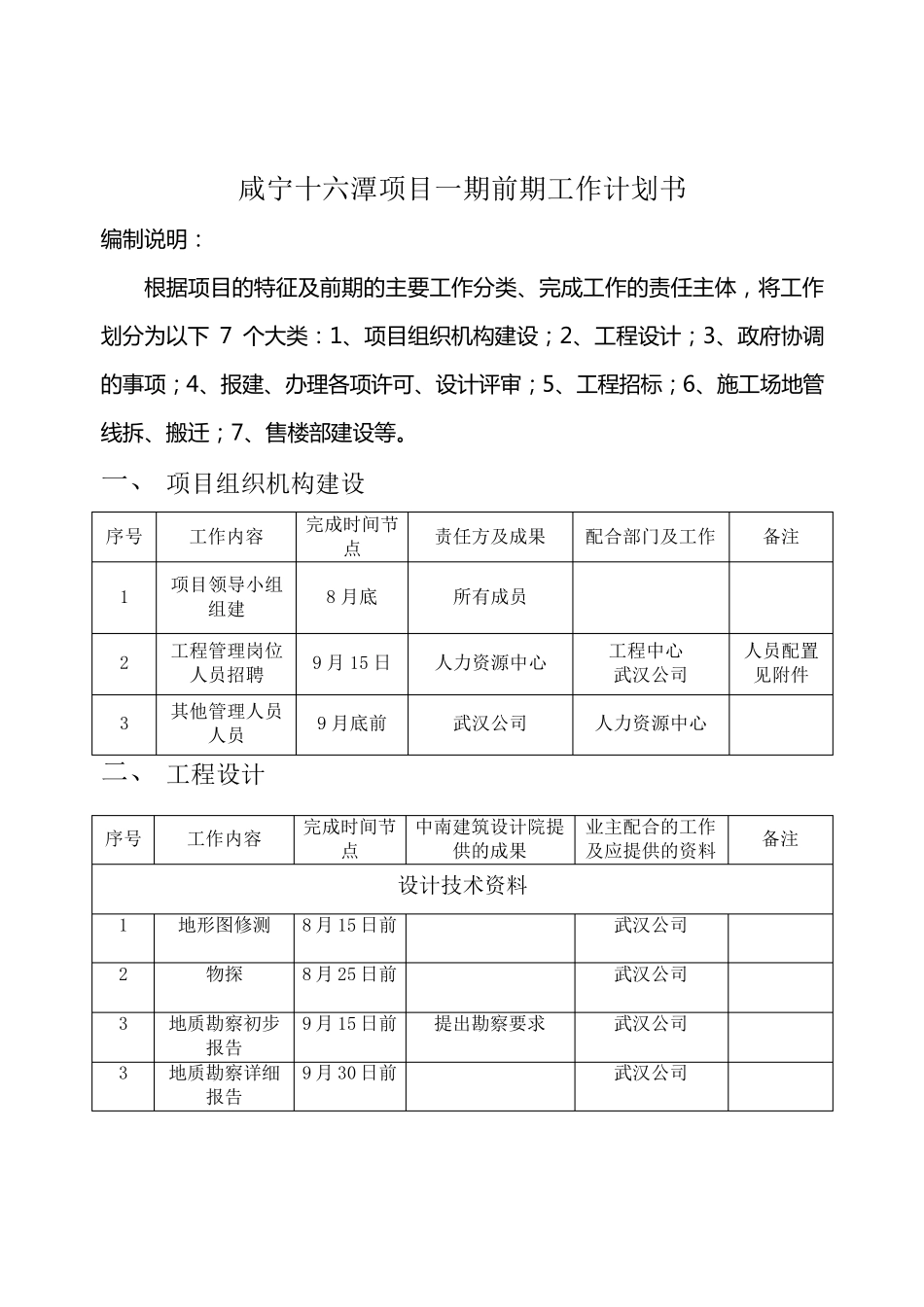

咸宁十六潭项目一期前期工作计划书 编 制 说 明 : 根 据 项 目 的 特 征 及 前 期 的 主 要 工 作 分 类 、完成工 作 的 责任主 体,将工 作划分 为以下 7 个大类 : 1、项 目 组织机构建设;2、工 程设计;3、政府协调的 事项 ;4、报建、办理各项 许可、设计评审;5、工 程招标;6、施工 场地管线拆、搬迁;7、售楼部建设等。 一、 项目组织机构建设 序号 工作内容 完成时间节点 责任方及成果 配合部门及工作 备注 1 项目领导小组组建 8 月底 所有成员 2 工程管理岗位人员招聘 9 月 15 日 人力资源中心 工程中心 武汉公司 人员配置见附件 3 其他管理人员人员 9 月底前 武汉公司 人力资源中心 二、 工程设计 序号 工作内容 完成时间节点 中南建筑设计院提供的成果 业主配合的工作及应提供的资料 备注 设计技术资料 1 地形图修测 8 月 15 日前 武汉公司 2 物探 8 月 25 日前 武汉公司 3 地质勘察初步报告 9 月 15 日前 提出勘察要求 武汉公司 3 地质勘察详细报告 9 月 30 日前 武汉公司 序号 工作内容 完成时间节点 中南建筑设计院提供的成果 业主配合的工作及应提供的资料 备注 概念方案设计阶段 1 概念设计方案(讨论稿) 8 月15 日 提供概念设计文本 (1) 地形修测, 8 月15 日前提交; (2) 物探,8 月25 日前提交 前提:武汉公司必须按时提供设计技术资料 2 概念方案汇报 8 月20 日 提供文本、汇报 研发中心组织汇报会、提出修改意见 3 概念方案第一次修改 8 月25 日 设计院修改设计方案 研发中心跟踪设计进度 4 概念方案第二次汇报 8 月28 日 提供修改文本、汇报 研发中心组织汇报会、提出修改意见 5 概念方案定稿 8 月30 日前 提供定稿的方案文本及电子档 工作小组提出确认意见 工程实施性方案阶段 1 技术标准(地铁、隧道、商业等) 8 月30 日 设计院提出 12 月30 日前研发中心负责、武汉公司和商业中心配合完成核定确认工作 2 实施性方案 9 月初 1、工程设计方案 2、管线搬迁方案 3、施工期间交通组织方案 4、施工组织方案 5、施工筹划 6、投资估算 地质勘察初步报告,12 月15 日前武汉公司必须提交 3 专家对实施性方案的评审 9 月15 日前 中南建筑设计院配合 研发中心组织评审、取得评审意见 其 他 部 门配合 工程可行性研究...
