B6 第八十一次工地例会 会议纪要 工程名称:南京市城北污水处理系统完善工程 B 6 1— 20111215 各与会单位: 现将 第八十一次工地例会 会议纪要印发给你们,请查收
附:会议纪要正文共 页
项目监理机构(章): 总监理工程师: 日期:2011
15 会议地点 中铁四局巴斗山庄 2 楼会议室 会议时间 2011-12-15 09:30 组织单位 江苏全成建设顾问有限公司 主持人 郑晖 会议议题 查分析各个项目一周来的质量、进度情况及施工中需要协调的有关事情 各与会单位及人员 签到栏 与会单位 与会人员 见签到表 注:B61 为工地例会、B62 为专题会议、B63 为项目监理机构内部会议

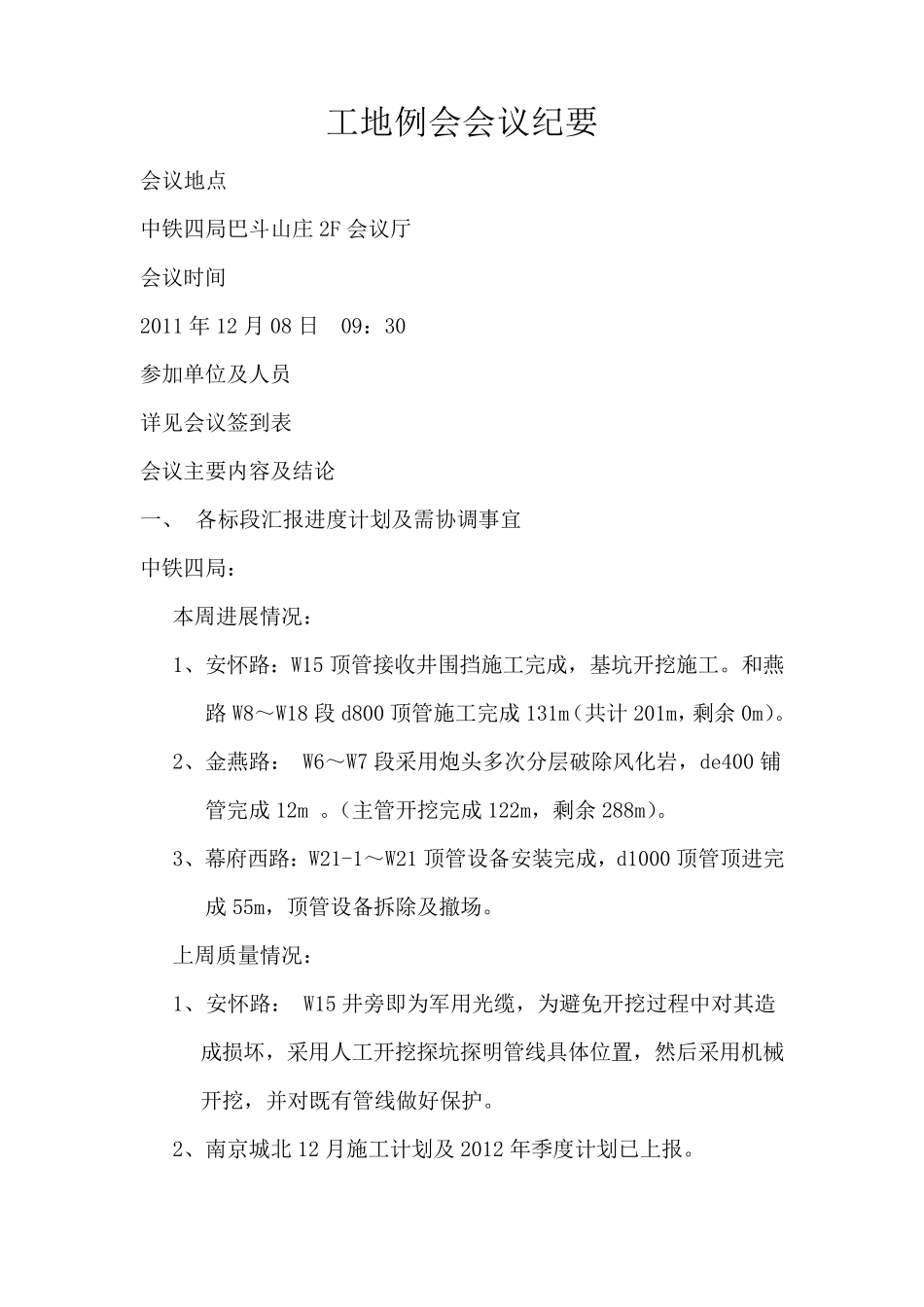

江苏省建设厅监制 工地例会会议纪要 会议地点 中铁四局巴斗山庄2F 会议厅 会议时间 2011 年12 月08 日 09:30 参加单位及人员 详见会议签到表 会议主要内容及结论 一、 各标段汇报进度计划及需协调事宜 中铁四局: 本周进展情况: 1、安怀路:W15 顶管接收井围挡施工完成,基坑开挖施工
和燕路 W8~W18 段 d800 顶管施工完成 131m(共计 201m,剩余 0m)
2、金燕路: W6~W7 段采用炮头多次分层破除风化岩,de400 铺管完成 12m
(主管开挖完成 122m,剩余 288m)
3、幕府西路:W21-1~W21 顶管设备安装完成,d1000 顶管顶进完成 55m,顶管设备拆除及撤场
上周质量情况: 1、 安怀路: W15 井旁即为军用光缆,为避免开挖过程中对其造成损坏,采用人工开挖探坑探明管线具体位置,然后采用机械开挖,并对既有管线做好保护
2、南京城北 12 月施工计划及2012 年季度计划已上报
安全文明情况: 1、 金燕路: W6~W8 工作范围内路面采用沥青恢复完成,土石方清运完毕
2、 安怀路:W8 围挡内
