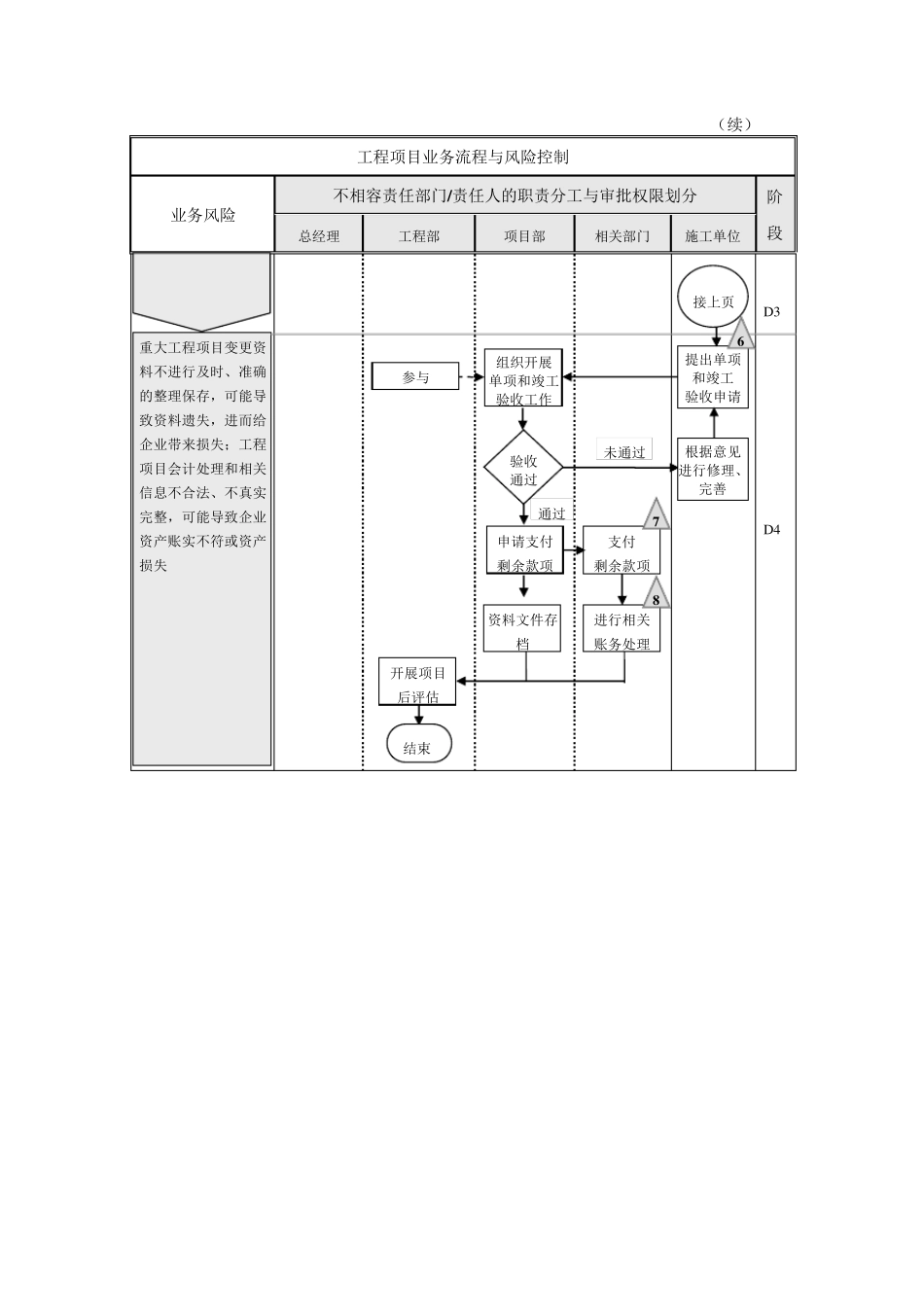

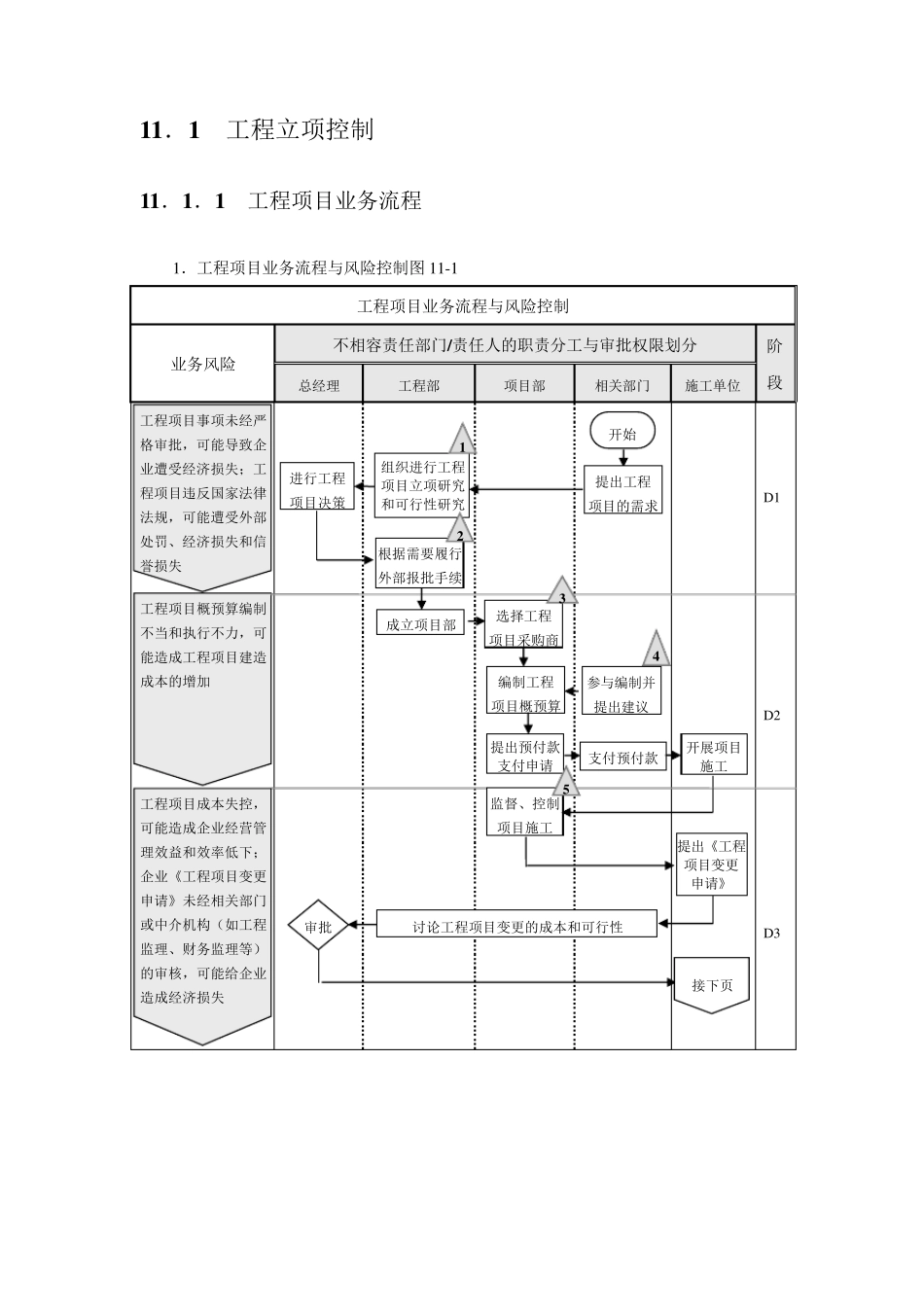

企业内部控制制度 ——工程项目类内控流程图 1 1 .1 工程立项控制 1 1 .1 .1 工程项目业务流程 1.工程项目业务流程与风险控制图11-1 工程项目业务流程与风险控制 业务风险 不相容责任部门/责任人的职责分工与审批权限划分 阶段 总经理 工程部 项目部 相关部门 施工单位 D 1 D 2 D 3 工程项目事项未经严格审批,可能导致企业遭受经济损失;工程项目违反国家法律法规,可能遭受外部处罚、经济损失和信誉损失 工程项目概预算编制不当和执行不力,可能造成工程项目建造成本的增加 开始 根据需要履行外部报批手续 成立项目部 进行工程 项目决策 支付预付款 审批 讨论工程项目变更的成本和可行性 组织进行工程 项目立项研究和可行性研究 2 提出工程 项目的需求 1 选择工程 项目采购商 编制工程 项目概预算 提出预付款 支付申请 4 监督、控制项目施工 接下页 开展项目 施工 提出《工程项目变更 申请》 参与编制并提出建议 工程项目成本失控,可能造成企业经营管理效益和效率低下;企业《工程项目变更申请》未经相关部门或中介机构(如工程监理、财务监理等)的审核,可能给企业造成经济损失 3 5 (续) 工程项目业务流程与风险控制 业务风险 不相容责任部门/责任人的职责分工与审批权限划分 阶段 总经理 工程部 项目部 相关部门 施工单位 D 3 D 4 重大工程项目变更资料不进行及时、准确的整理保存,可能导致资料遗失,进而给企业带来损失;工程项目会计处理和相关信息不合法、不真实完整,可能导致企业资产账实不符或资产损失 验收通过 结束 组织开展 单项和竣工 验收工作 参与 提出单项和竣工 验收申请 接上页 根据意见进行修理、完善 未通过 通过 支付 剩余款项 开展项目 后评估 申请支付 剩余款项 进行相关 账务处理 7 8 6 资料文件存档 2.工程项目业务流程控制表11-1 工程
