技术交底记录鲁 JJ— 005 工程名称御海景园 A#-E#楼施工单位青岛土木建工集团有限公司交底部位地基与基础分部工序名称砌体工程交底提要:交底内容:一、工程概况工程位于开发区石雀滩居住区、砖混结构、四至六层,建筑面积共计15000m 2,地下储藏室层高2
19m ,标准层层高 2

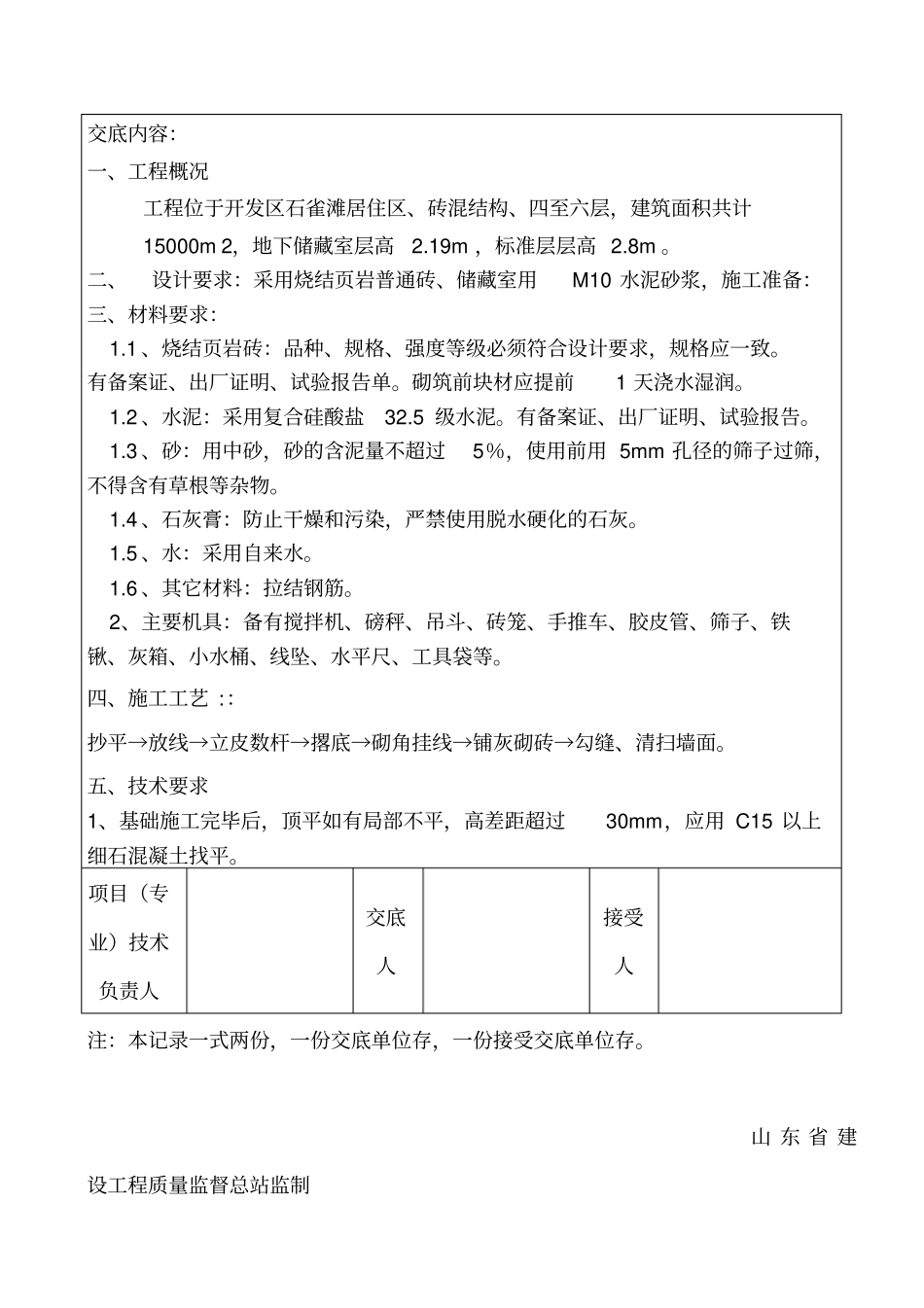

二、设计要求:采用烧结页岩普通砖、储藏室用M10 水泥砂浆,施工准备:三、材料要求:1
1 、烧结页岩砖:品种、规格、强度等级必须符合设计要求,规格应一致
有备案证、出厂证明、试验报告单
砌筑前块材应提前1 天浇水湿润
2 、水泥:采用复合硅酸盐32
有备案证、出厂证明、试验报告
3 、砂:用中砂,砂的含泥量不超过5%,使用前用 5mm 孔径的筛子过筛,不得含有草根等杂物
4 、石灰膏:防止干燥和污染,严禁使用脱水硬化的石灰
5 、水:采用自来水
6 、其它材料:拉结钢筋
2、主要机具:备有搅拌机、磅秤、吊斗、砖笼、手推车、胶皮管、筛子、铁锹、灰箱、小水桶、线坠、水平尺、工具袋等
四、施工工艺 ::抄平→放线→立皮数杆→撂底→砌角挂线→铺灰砌砖→勾缝、清扫墙面
五、技术要求1、基础施工完毕后,顶平如有局部不平,高差距超过30mm,应用 C15 以上细石混凝土找平
项目(专业)技术负责人交底人接受人注:本记录一式两份,一份交底单位存,一份接受交底单位存
山 东 省 建设工程质量监督总站监制技术交底记录鲁 JJ— 005 工程名称御海景园 A#-E#楼施工单位青岛土木建工集团有限公司交底部位地基与基础分部工序名称砌体工程交底提要:交底内容:每隔 1 米位置抹一灰饼,用水准仪确定灰饼的上表面标高, 使之与设计标高一致,然后用水泥砂浆找平
2、轴线复查无误后, 将轴线引到外墙外侧面, 在建筑物的四周外墙侧面略低找平层的位置引测标高基准点,画一倒立的红三角, 红三
