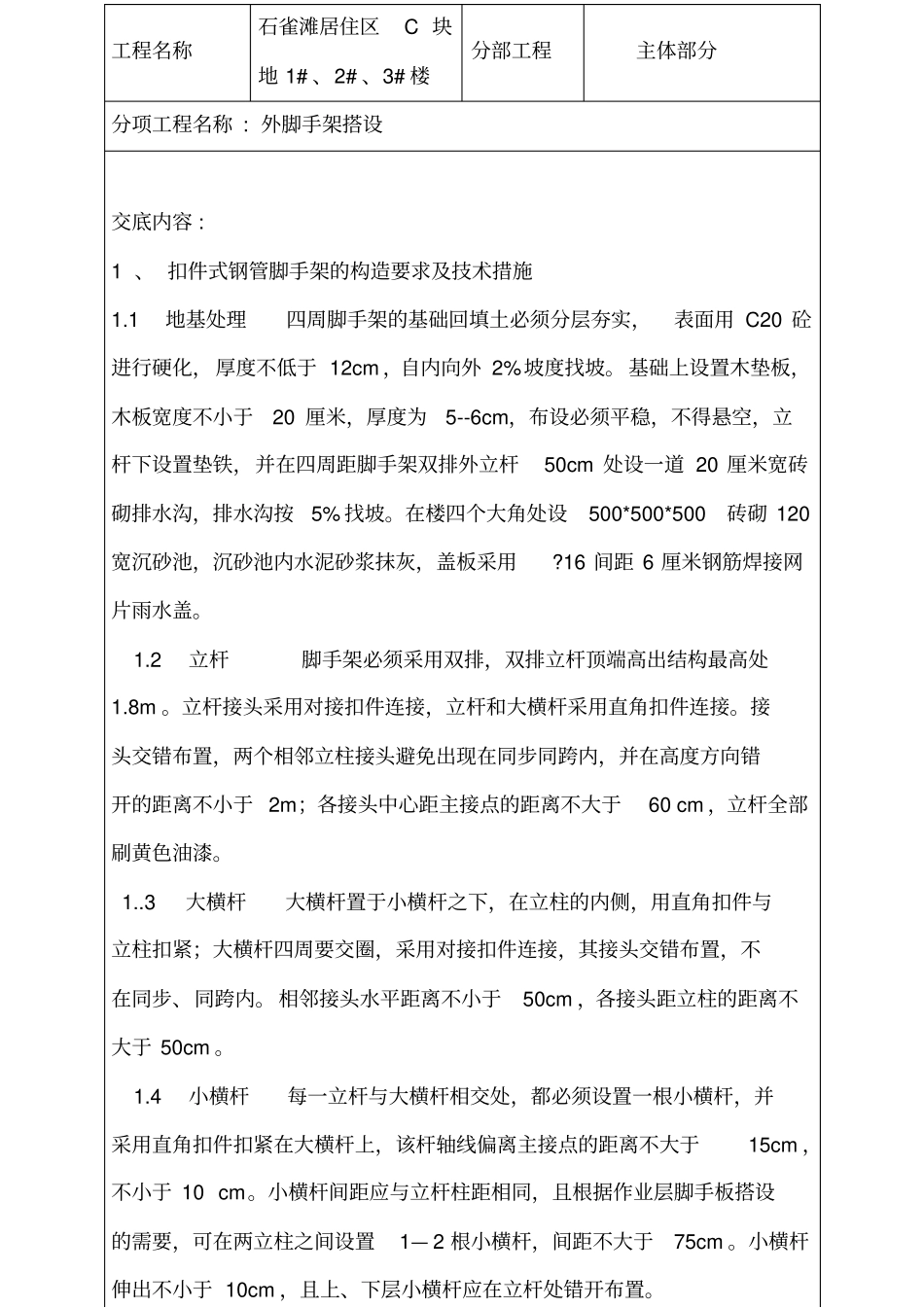

安 全 技 术 交 底LJA4-1 工程名称石雀滩居住区C 块地 1# 、2# 、3# 楼分部工程主体部分分项工程名称 : 外脚手架搭设交底内容 : 1 、 扣件式钢管脚手架的构造要求及技术措施1
1 地基处理四周脚手架的基础回填土必须分层夯实,表面用 C20 砼进行硬化,厚度不低于 12cm ,自内向外 2%坡度找坡
基础上设置木垫板,木板宽度不小于20 厘米,厚度为5--6cm,布设必须平稳,不得悬空,立杆下设置垫铁,并在四周距脚手架双排外立杆50cm 处设一道 20 厘米宽砖砌排水沟,排水沟按5% 找坡
在楼四个大角处设500*500*500砖砌 120宽沉砂池,沉砂池内水泥砂浆抹灰,盖板采用
16 间距 6 厘米钢筋焊接网片雨水盖
2 立杆脚手架必须采用双排,双排立杆顶端高出结构最高处1
立杆接头采用对接扣件连接,立杆和大横杆采用直角扣件连接
接头交错布置,两个相邻立柱接头避免出现在同步同跨内,并在高度方向错开的距离不小于 2m;各接头中心距主接点的距离不大于60 cm ,立杆全部刷黄色油漆
3 大横杆大横杆置于小横杆之下,在立柱的内侧,用直角扣件与立柱扣紧;大横杆四周要交圈,采用对接扣件连接,其接头交错布置,不在同步、同跨内
相邻接头水平距离不小于50cm ,各接头距立柱的距离不大于 50cm
4 小横杆每一立杆与大横杆相交处,都必须设置一根小横杆,并采用直角扣件扣紧在大横杆上,该杆轴线偏离主接点的距离不大于15cm ,不小于 10 cm
小横杆间距应与立杆柱距相同,且根据作业层脚手板搭设的需要,可在两立柱之间设置1— 2 根小横杆,间距不大于75cm
小横杆伸出不小于 10cm ,且上、下层小横杆应在立杆处错开布置

注:分部(分项)工程安全技术交底与各工种交底(分盒目录第四盒中除第 8 项外)均用表
安 全 技术交底LJA4-1 工程名
