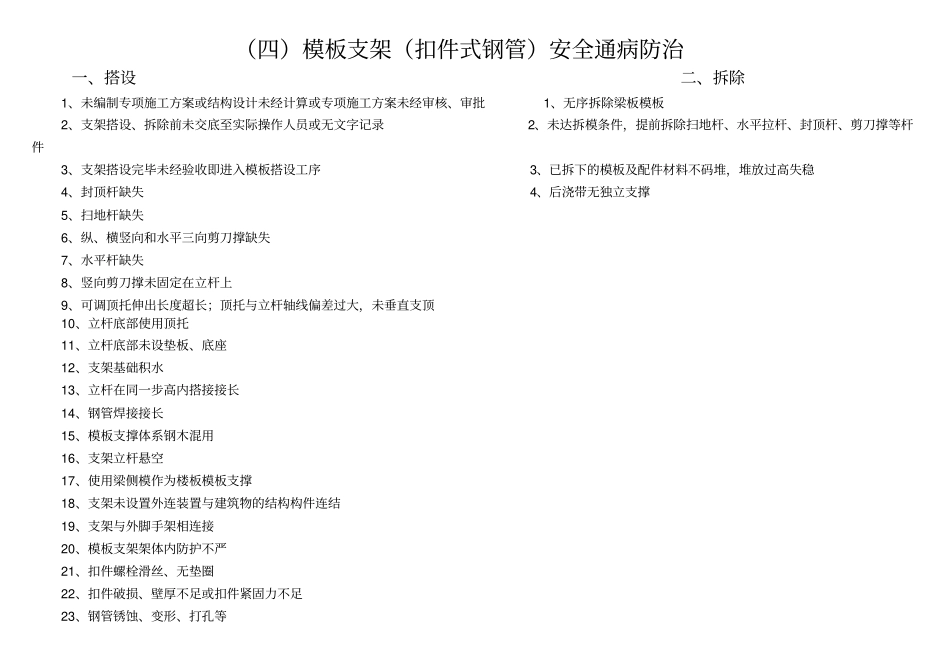

建筑施工安全通病防治手册目录(一)施工现场安全管理通病防治(二)高处作业防护安全通病防治(三)扣件式钢管脚手架安全通病防治(四)模板支架(扣件式钢管)安全通病防治(五)模板支架(木支撑)安通病防治(六)施工现场临时用电安全通病防治(七)施工机械设备安全通病防治(八)消防安全通病防治(九)市政工程安全通病防治(四)模板支架(扣件式钢管)安全通病防治一、搭设二、拆除1、未编制专项施工方案或结构设计未经计算或专项施工方案未经审核、审批1、无序拆除梁板模板2、支架搭设、拆除前未交底至实际操作人员或无文字记录2、未达拆模条件,提前拆除扫地杆、水平拉杆、封顶杆、剪刀撑等杆件3、支架搭设完毕未经验收即进入模板搭设工序3、已拆下的模板及配件材料不码堆,堆放过高失稳4、封顶杆缺失4、后浇带无独立支撑5、扫地杆缺失6、纵、横竖向和水平三向剪刀撑缺失7、水平杆缺失8、竖向剪刀撑未固定在立杆上9、可调顶托伸出长度超长;顶托与立杆轴线偏差过大,未垂直支顶10、立杆底部使用顶托11、立杆底部未设垫板、底座12、支架基础积水13、立杆在同一步高内搭接接长14、钢管焊接接长15、模板支撑体系钢木混用16、支架立杆悬空17、使用梁侧模作为楼板模板支撑18、支架未设置外连装置与建筑物的结构构件连结19、支架与外脚手架相连接20、模板支架架体内防护不严21、扣件螺栓滑丝、无垫圈22、扣件破损、壁厚不足或扣件紧固力不足23、钢管锈蚀、变形、打孔等模板支架(扣件式钢管)安全通病防治一、搭设序号通 病现象防 治 措 施正 确 做 法1 未编制专项施工方案或结构设计未经计算(专项方案套用 )或专项施工方案未经审核、审批《建筑施工模板及作业平台钢管支架构造安全技术规范》DB45/T618-2009 7.1.1 搭设前由施工企业编制专项施工方案。专项施工方案的技术内容应包含:荷载计算、支承面处理、步高和立杆间距的确定、梁的支承、剪刀撑体系布置平面图图和剖面图、外连装置设置。7.1.2 施工企业、 项目监理机构分别对专项方案进行审查。7.1.3 在审查答合要求之后,送施工企业技术负责人批准,送项目总监理工程师批准。序号通 病现象防 治 措 施正 确 做 法2 支 架 搭设、拆除前 未 交底 至 实际 操 作人 员 或无 文 字记录《建筑施工模板及作业平台钢管支架构造安全技术规范》DB45/T618-2009 7.1.4 由施工企业工程项目部技术负责人或专项施工方案编制人,就有关构造要求的技术细节和安全施工...
