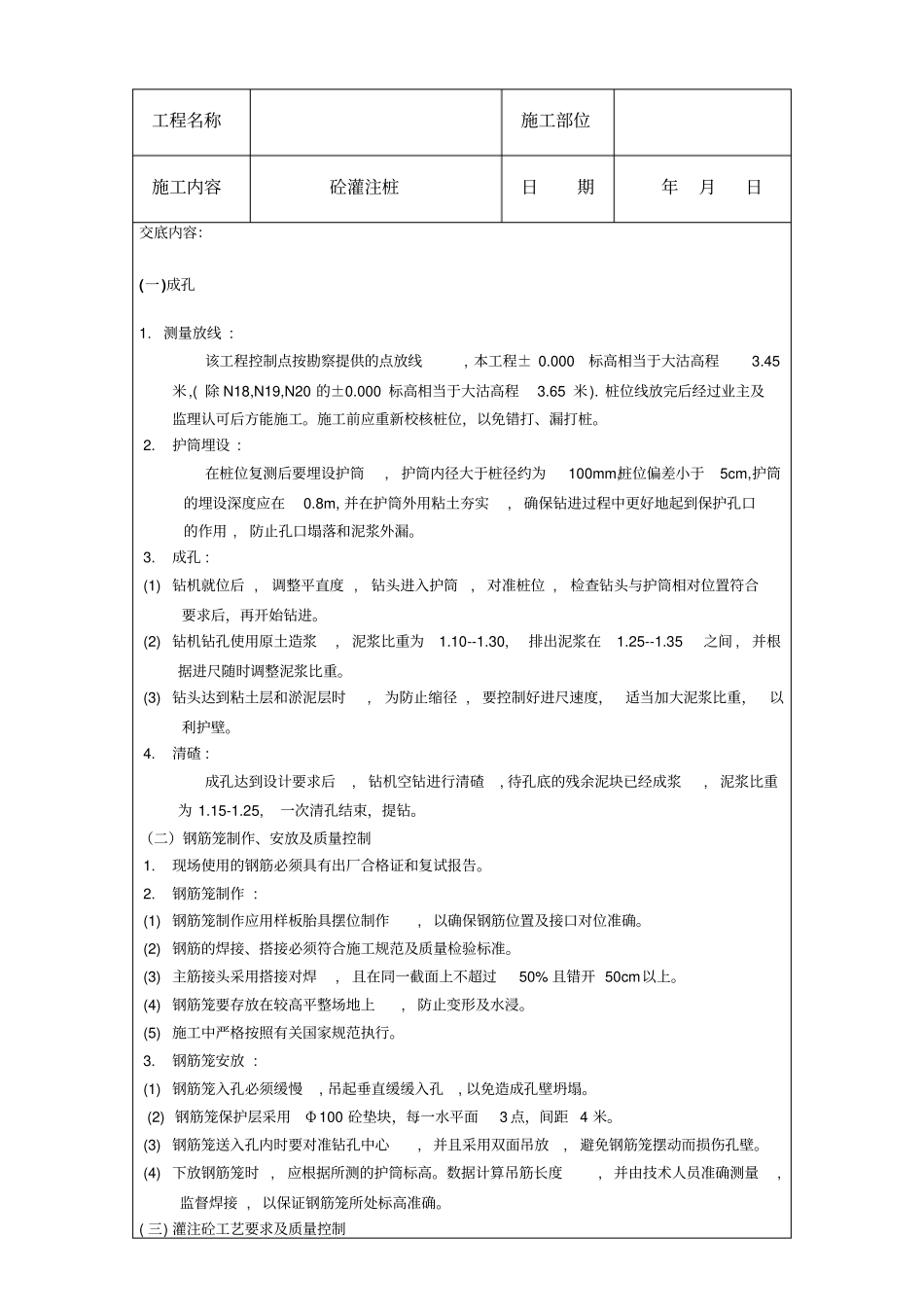

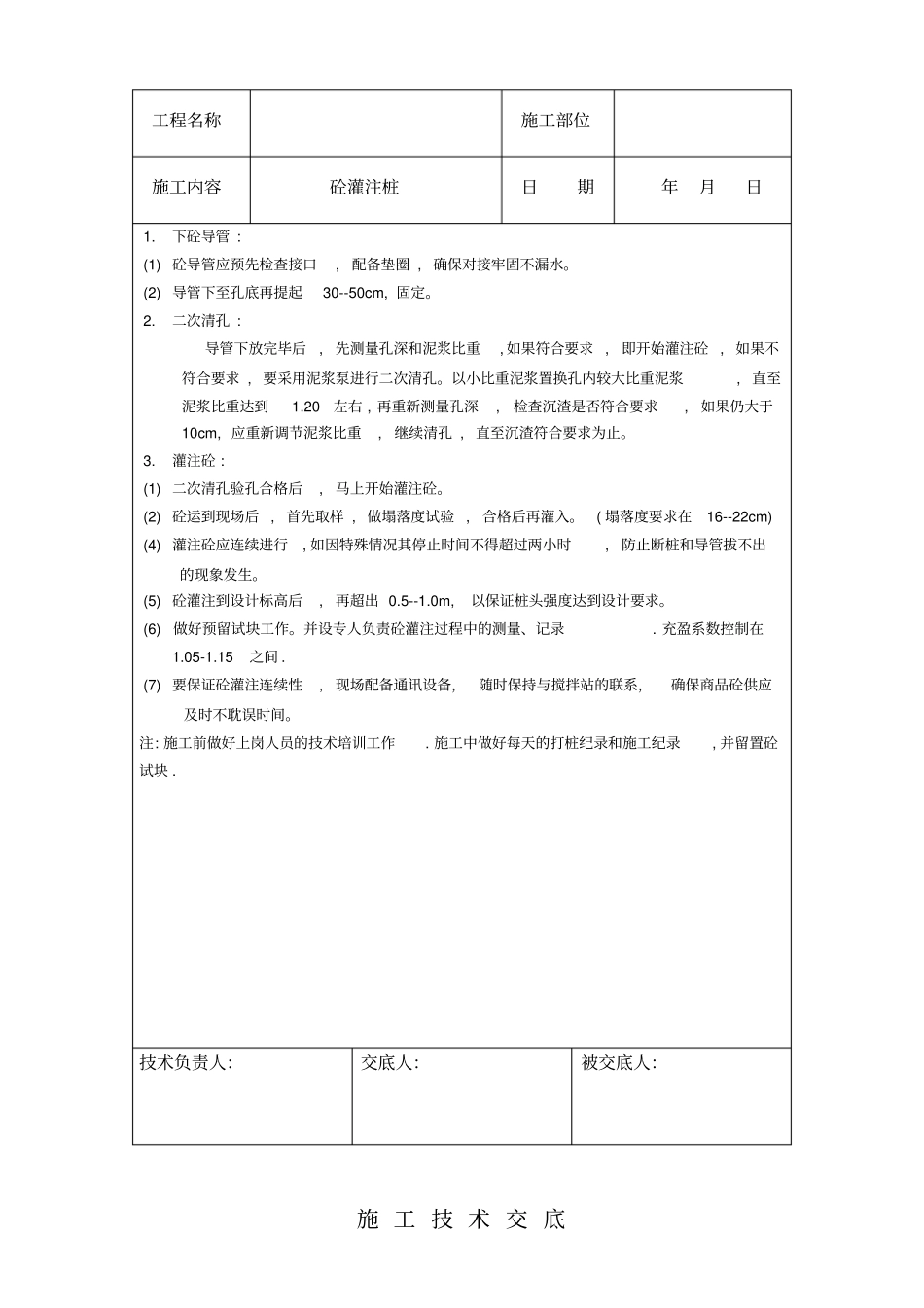

施 工 技 术 交 底工程名称施工部位施工内容砼灌注桩日期年月日工程名称施工部位施工内容砼灌注桩日期年月日交底内容:(一)成孔1
测量放线 : 该工程控制点按勘察提供的点放线, 本工程± 0
000标高相当于大沽高程3
45米,( 除 N18,N19,N20 的±0
000 标高相当于大沽高程3
桩位线放完后经过业主及监理认可后方能施工
施工前应重新校核桩位,以免错打、漏打桩
护筒埋设 : 在桩位复测后要埋设护筒, 护筒内径大于桩径约为100mm,桩位偏差小于5cm,护筒的埋设深度应在0
8m, 并在护筒外用粘土夯实, 确保钻进过程中更好地起到保护孔口的作用 , 防止孔口塌落和泥浆外漏
成孔 : (1) 钻机就位后 , 调整平直度 , 钻头进入护筒, 对准桩位 , 检查钻头与护筒相对位置符合要求后,再开始钻进
(2) 钻机钻孔使用原土造浆, 泥浆比重为1
30,排出泥浆在1
35之间 , 并根据进尺随时调整泥浆比重
(3) 钻头达到粘土层和淤泥层时, 为防止缩径 , 要控制好进尺速度,适当加大泥浆比重,以利护壁
清碴 : 成孔达到设计要求后, 钻机空钻进行清碴, 待孔底的残余泥块已经成浆, 泥浆比重为 1
25,一次清孔结束,提钻
(二)钢筋笼制作、安放及质量控制 1
现场使用的钢筋必须具有出厂合格证和复试报告
钢筋笼制作 : (1) 钢筋笼制作应用样板胎具摆位制作, 以确保钢筋位置及接口对位准确
(2) 钢筋的焊接、搭接必须符合施工规范及质量检验标准
(3) 主筋接头采用搭接对焊, 且在同一截面上不超过50% 且错开 50cm以上
(4) 钢筋笼要存放在较高平整场地上, 防止变形及水浸
(5) 施工中严格按照有关国家规范执行
钢筋笼安放 : (1) 钢筋笼入孔必须缓慢,
