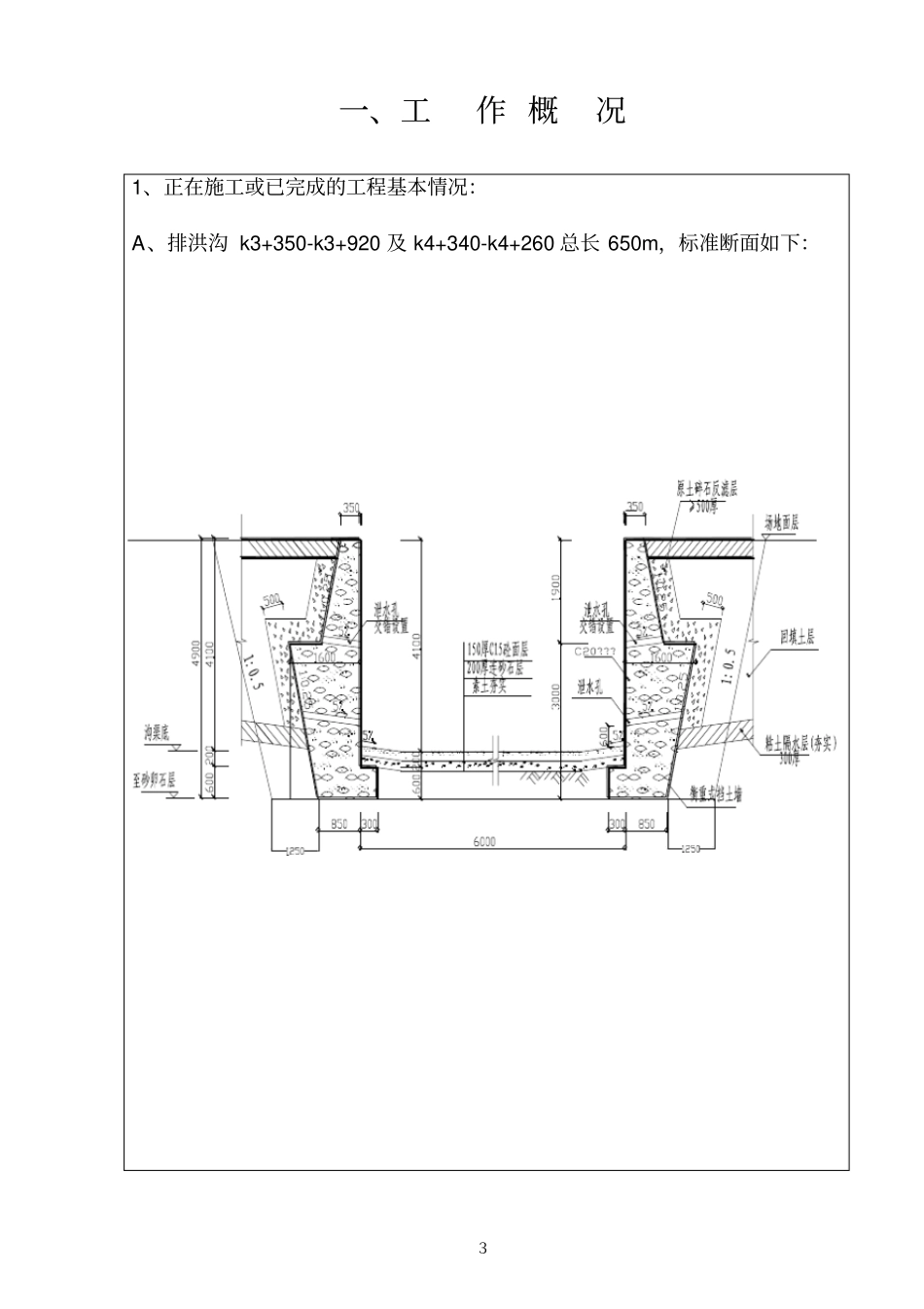

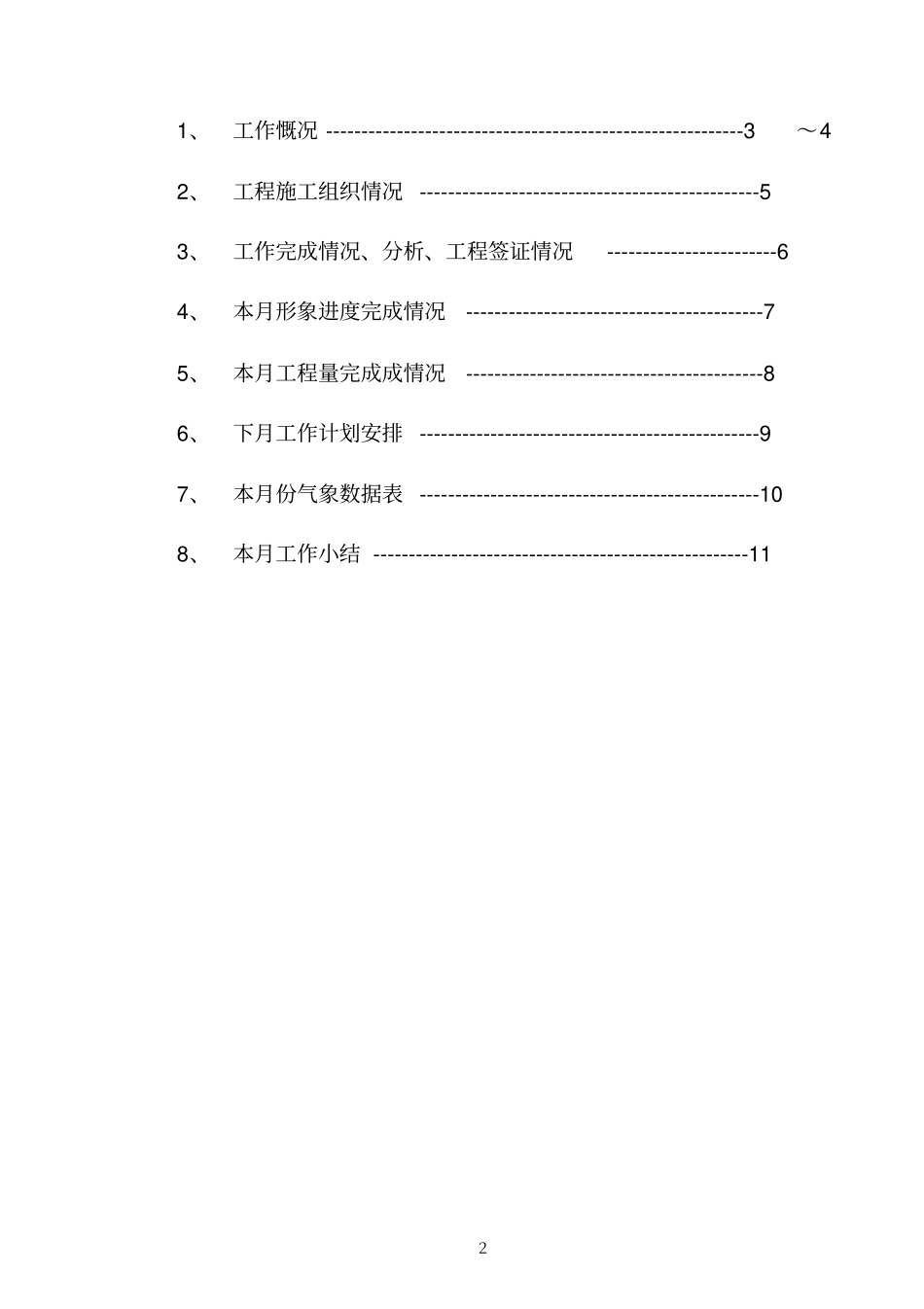

眉山经开区东区物流主通道南段市政工程(3· 4)月工程计划报表成都迪生建工集团有限责任公司二 00 八年四月二十五日21、工作慨况 -----------------------------------------------------------3~4 2、工程施工组织情况 ------------------------------------------------5 3、工作完成情况、分析、工程签证情况------------------------6 4、本月形象进度完成情况------------------------------------------7 5、本月工程量完成成情况------------------------------------------8 6、下月工作计划安排 ------------------------------------------------9 7、本月份气象数据表 ------------------------------------------------10 8、本月工作小结 -----------------------------------------------------11 3一、工作 概况1、正在施工或已完成的工程基本情况:A、排洪沟 k3+350-k3+920 及 k4+340-k4+260 总长 650m,标准断面如下:42、工程目前急需解决的问题
(1)、租地问题:A、K3+350-K3+500 段排洪沟旁边的租地B、堆料场租地(2)施工技术问题:A、污水管道是否跟随排洪沟旁边走
5二、工程施工组织情况1、 建设单位组织系统及变化情况:眉山经开区东区管理委员会: 主任—范纯文副主任—何勇规划建设所所长—宋登华现场工程师—郭燕眉山同济监理公司:总监—邹福元现场监理—李洪2、施工单位组织系统情
