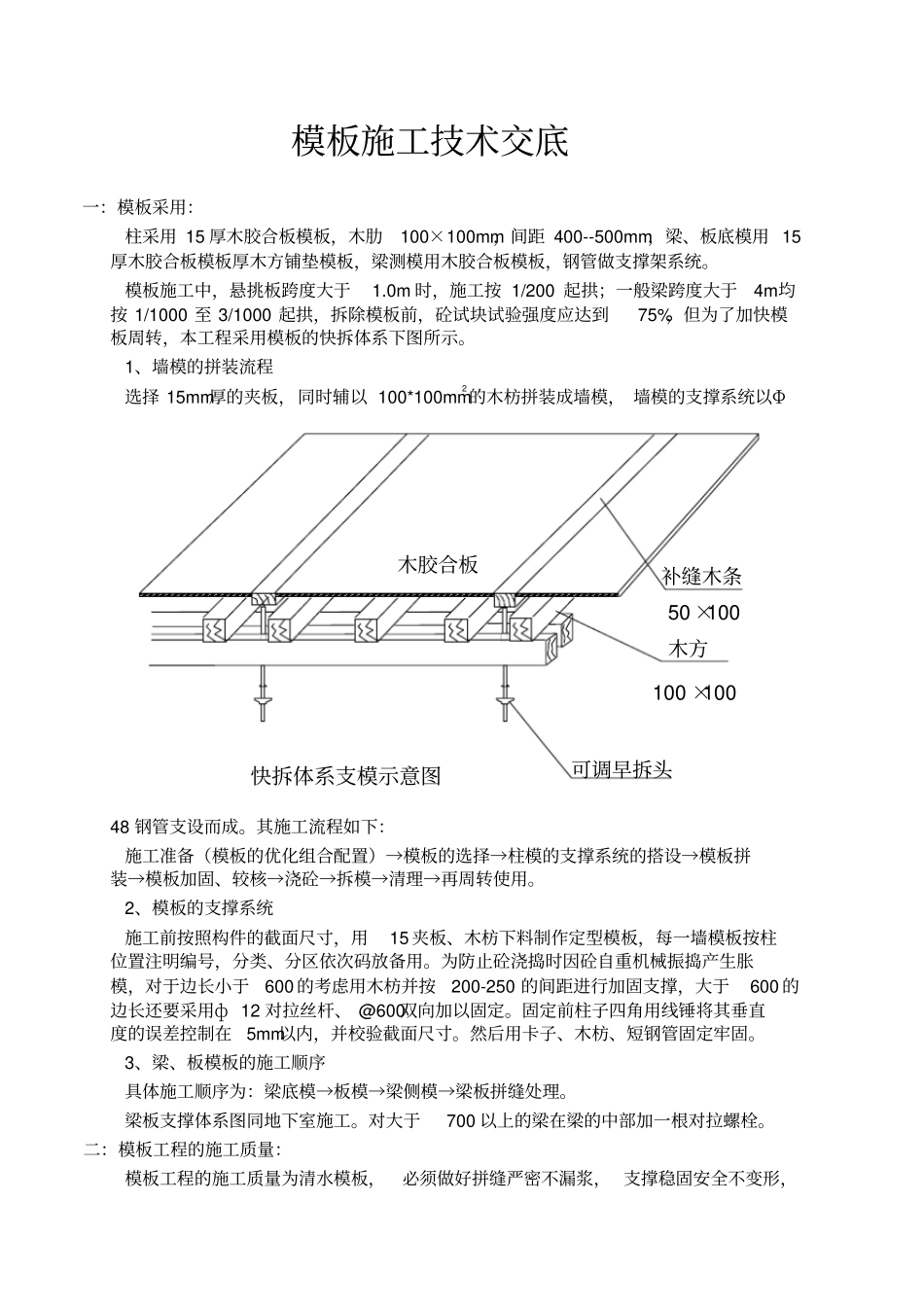

模板施工技术交底一:模板采用:柱采用 15 厚木胶合板模板,木肋100×100mm,间距 400--500mm,梁、板底模用 15厚木胶合板模板厚木方铺垫模板,梁测模用木胶合板模板,钢管做支撑架系统。模板施工中,悬挑板跨度大于1.0m 时,施工按 1/200 起拱;一般梁跨度大于4m均按 1/1000 至 3/1000 起拱,拆除模板前,砼试块试验强度应达到75%,但为了加快模板周转,本工程采用模板的快拆体系下图所示。1、墙模的拼装流程选择 15mm厚的夹板,同时辅以 100*100mm2的木枋拼装成墙模, 墙模的支撑系统以Φ48 钢管支设而成。其施工流程如下:施工准备(模板的优化组合配置)→模板的选择→柱模的支撑系统的搭设→模板拼装→模板加固、较核→浇砼→拆模→清理→再周转使用。2、模板的支撑系统施工前按照构件的截面尺寸,用15 夹板、木枋下料制作定型模板,每一墙模板按柱位置注明编号,分类、分区依次码放备用。为防止砼浇捣时因砼自重机械振捣产生胀模,对于边长小于600 的考虑用木枋并按200-250 的间距进行加固支撑,大于600 的边长还要采用ф 12 对拉丝杆、 @600双向加以固定。固定前柱子四角用线锤将其垂直度的误差控制在5mm以内,并校验截面尺寸。然后用卡子、木枋、短钢管固定牢固。3、梁、板模板的施工顺序具体施工顺序为:梁底模→板模→梁侧模→梁板拼缝处理。梁板支撑体系图同地下室施工。对大于700 以上的梁在梁的中部加一根对拉螺栓。二:模板工程的施工质量:模板工程的施工质量为清水模板,必须做好拼缝严密不漏浆, 支撑稳固安全不变形,木胶合板补缝木条木方50 ×100 可调早拆头100 ×100 快拆体系支模示意图标高和构件断面尺寸严格按图施工,按规定验收。对梁板节点的模板提前配置好,方便拆除安装,保证外观质量和断面尺寸。1、模板质量要求:模板的搭设必须准确掌握构件的几何尺寸,保证轴线位置的准确。模板应具有足够的强度、刚度及稳定性,能可靠地承受新浇砼的重量、侧压力以及施工荷载。 浇筑前应检查承重架及加固支撑扣件是否拧紧。模板的安装误差应严格控制在允许范围内(详下表),超过允许值必须校正。项目允许偏差轴线位置5mm 板表面标高5mm 柱、梁+4mm、-5mm 层高垂直度全高≤ 5m 6mm 全高〉 5m 8mm 相邻板面高低差2mm 表面平整( 2m长度以上)5mm 所有结构支模前均应由专人进行配板设计和画出配板放样图并编号,余留量由缝模调整。模板及其支撑均应落在实处,不得有“虚”脚出现,安拆均...
