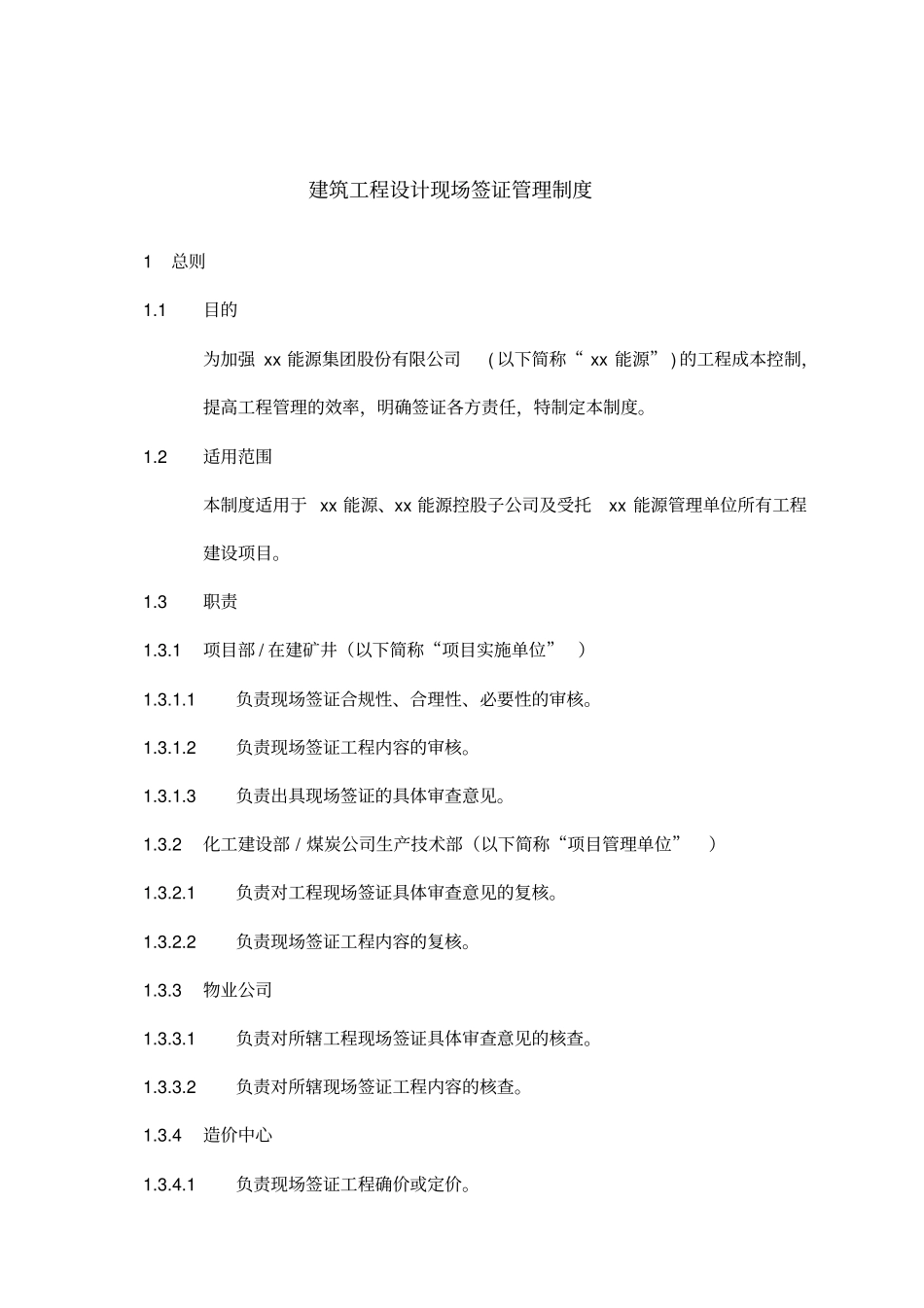

建筑工程设计现场签证管理制度1总则1
1目的为加强 xx 能源集团股份有限公司( 以下简称“ xx 能源” ) 的工程成本控制,提高工程管理的效率,明确签证各方责任,特制定本制度
2适用范围本制度适用于 xx 能源、xx 能源控股子公司及受托xx 能源管理单位所有工程建设项目
1项目部 / 在建矿井(以下简称“项目实施单位”)1
1负责现场签证合规性、合理性、必要性的审核
2负责现场签证工程内容的审核
3负责出具现场签证的具体审查意见
2化工建设部 / 煤炭公司生产技术部(以下简称“项目管理单位”)1
1负责对工程现场签证具体审查意见的复核
2负责现场签证工程内容的复核
3物业公司1
1负责对所辖工程现场签证具体审查意见的核查
2负责对所辖现场签证工程内容的核查
4造价中心1
1负责现场签证工程确价或定价
2负责现场签证工程量的核定
3负责核定签证性质属于确认类还是签证类
5xx 集团监察部1
1负责现场签证程序合规性监察
2从不同角度(至少三个角度)提取现场签证确认音像资料,将提取的资料传送财务部、造价中心作为审核现场签证的依据
4定义现场签证指除工程设计变更以外,包括但不限于对现场发生的图纸设计范围以外的零星工程量、图纸未明确的措施项目;设计、设计变更及设计漏项造成返工或增加的工程量; 非乙方原因造成甲供材料、 设备返工或工程量增加;土方工程(开挖、场坪标高、运输、回填等) 、工程施工主体变更导致的工程施工范围、工程内容及工程量等的现场确认和核实
2签证办理范围及要求2
1签证办理的范围2
1凡是施工图设计(包括设计变更、图纸会审)中已经明确的内容,不再办理签证
2若发生应由承包
