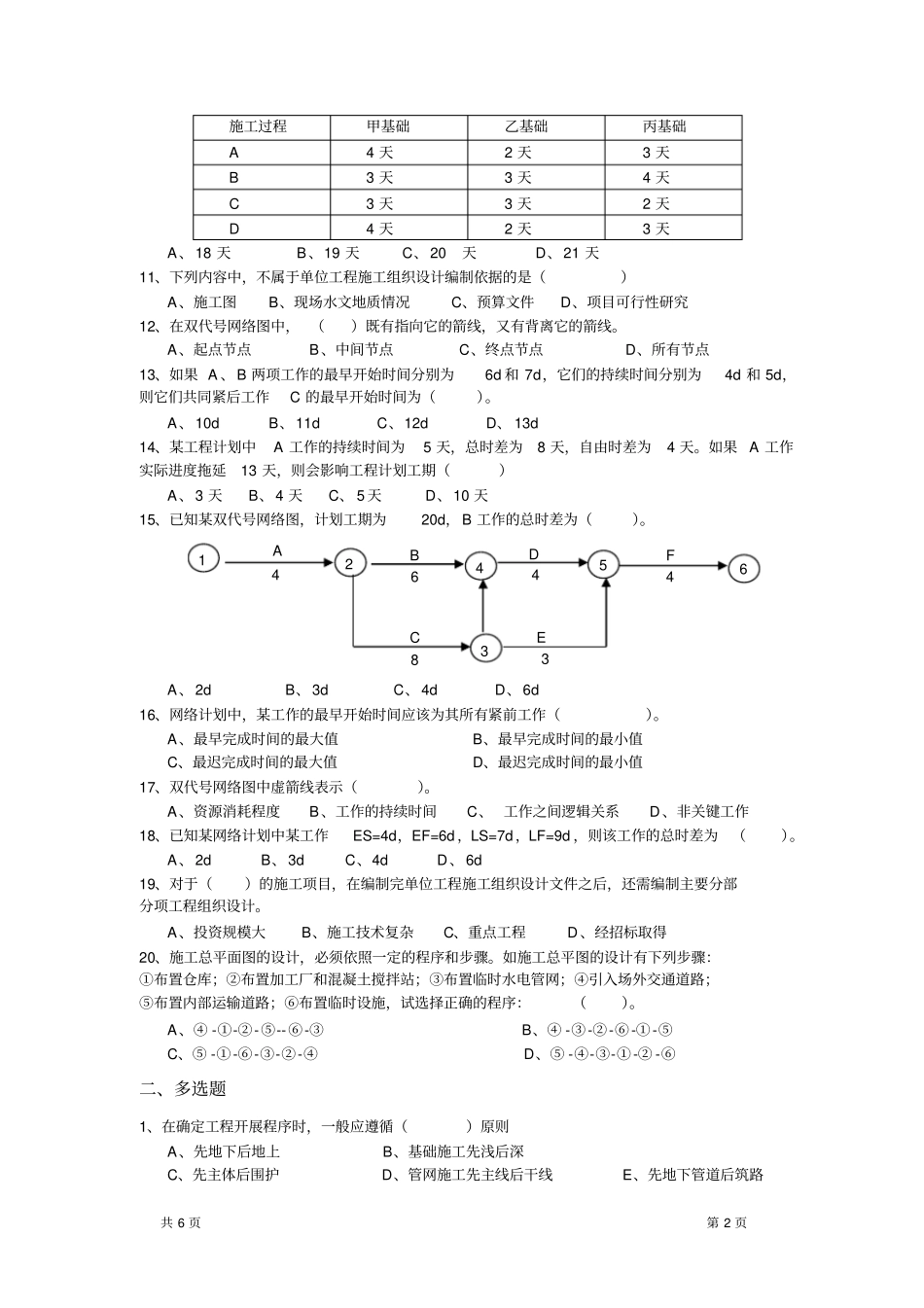

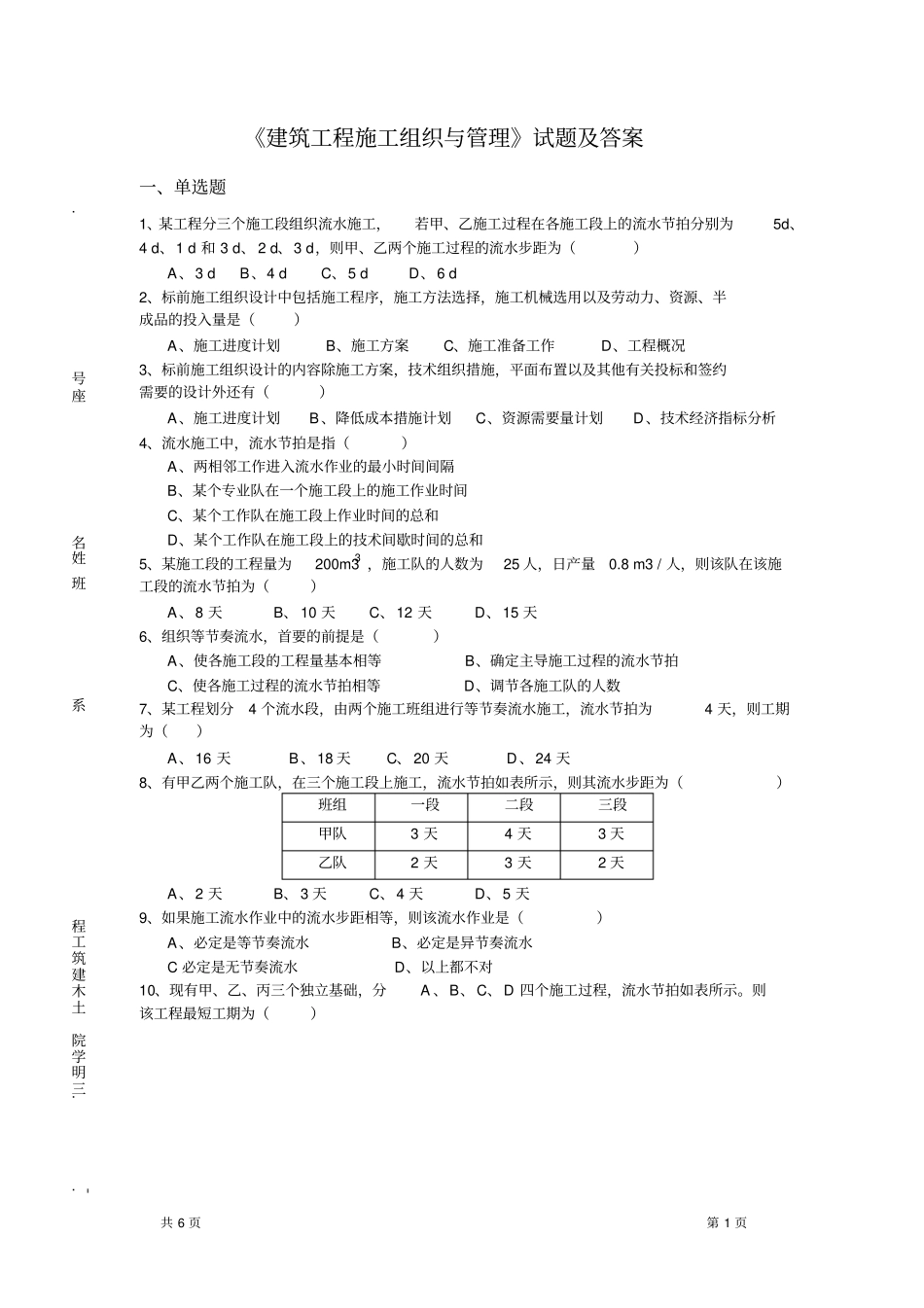

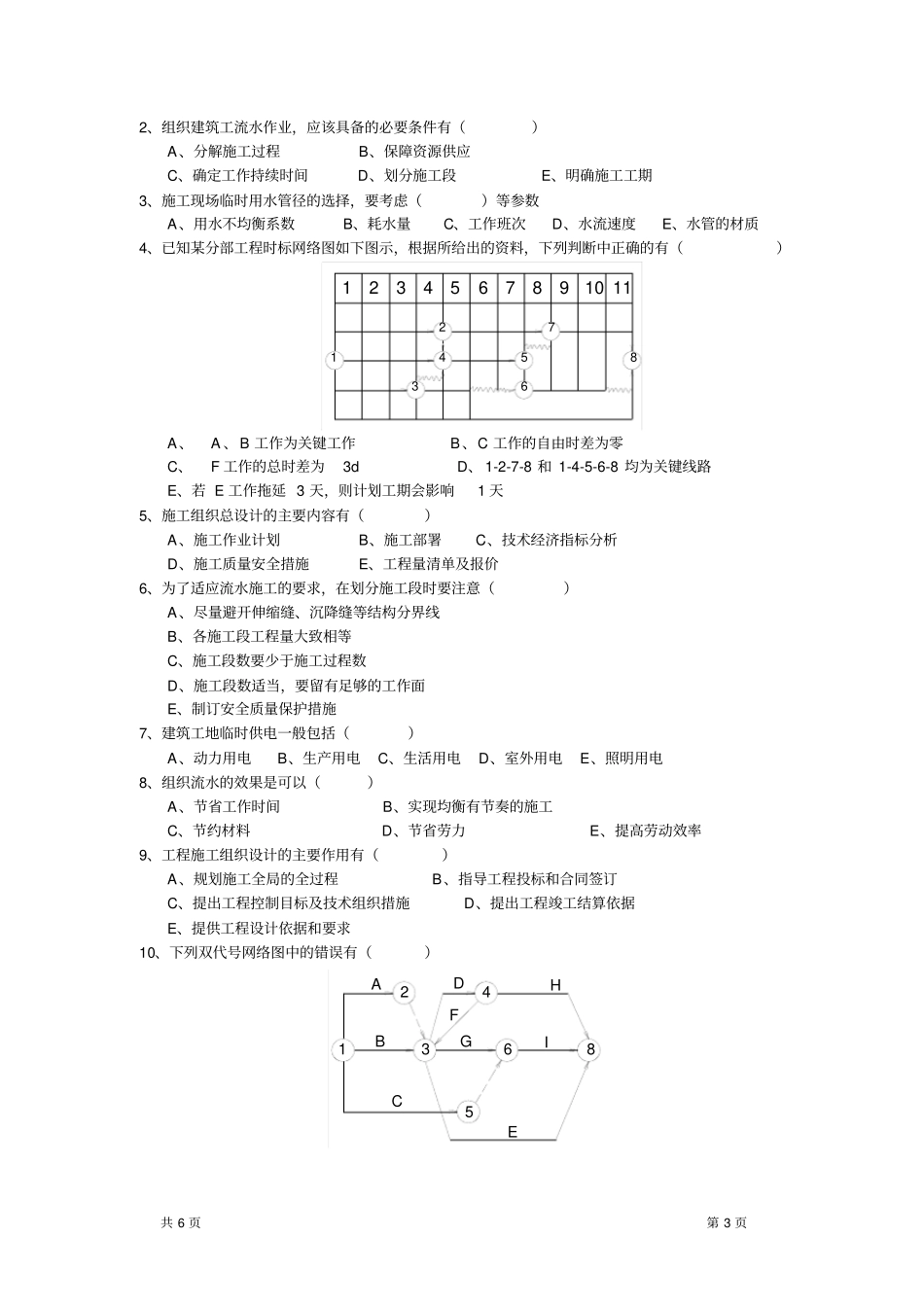

共 6 页第 1 页《建筑工程施工组织与管理》试题及答案一、单选题1、某工程分三个施工段组织流水施工,若甲、乙施工过程在各施工段上的流水节拍分别为5d、4 d、1 d 和 3 d、 2 d、3 d,则甲、乙两个施工过程的流水步距为()A、3 d B、4 d C、5 d D、6 d 2、标前施工组织设计中包括施工程序,施工方法选择,施工机械选用以及劳动力、资源、半成品的投入量是()A、施工进度计划B、施工方案C、施工准备工作D、工程概况3、标前施工组织设计的内容除施工方案,技术组织措施,平面布置以及其他有关投标和签约需要的设计外还有()A、施工进度计划B、降低成本措施计划C、资源需要量计划D、技术经济指标分析4、流水施工中,流水节拍是指()A、两相邻工作进入流水作业的最小时间间隔B、某个专业队在一个施工段上的施工作业时间C、某个工作队在施工段上作业时间的总和D、某个工作队在施工段上的技术间歇时间的总和5、某施工段的工程量为200m3 ,施工队的人数为25 人,日产量0.8 m3 / 人,则该队在该施工段的流水节拍为()A、8 天B、 10 天C、12 天D、15 天6、组织等节奏流水,首要的前提是()A、使各施工段的工程量基本相等B、确定主导施工过程的流水节拍C、使各施工过程的流水节拍相等D、调节各施工队的人数7、某工程划分4 个流水段,由两个施工班组进行等节奏流水施工,流水节拍为4 天,则工期为()A、16 天B、18 天C、 20 天D、24 天8、有甲乙两个施工队,在三个施工段上施工,流水节拍如表所示,则其流水步距为()班组一段二段三段甲队3 天4 天3 天乙队2 天3 天2 天A、2 天B、 3 天C、4 天D、5 天9、如果施工流水作业中的流水步距相等,则该流水作业是()A、必定是等节奏流水B、必定是异节奏流水C 必定是无节奏流水D、以上都不对10、现有甲、乙、丙三个独立基础,分A 、B、C、D 四个施工过程,流水节拍如表所示。则该工程最短工期为().三明学院土木建筑工程系班姓名座号..3 共 6 页第 2 页施工过程甲基础乙基础丙基础A 4 天2 天3 天B 3 天3 天4 天C 3 天3 天2 天D 4 天2 天3 天A、18 天B、19 天C、20 天D、21 天11、下列内容中,不属于单位工程施工组织设计编制依据的是()A、施工图B、现场水文地质情况C、预算文件D、项目可行性研究12、在双代号网络图中, ()既有指向它的箭线,又有背离它的箭线。A、起点节点B、中间节点C、终点节点D、所有节点13、如果 A...
