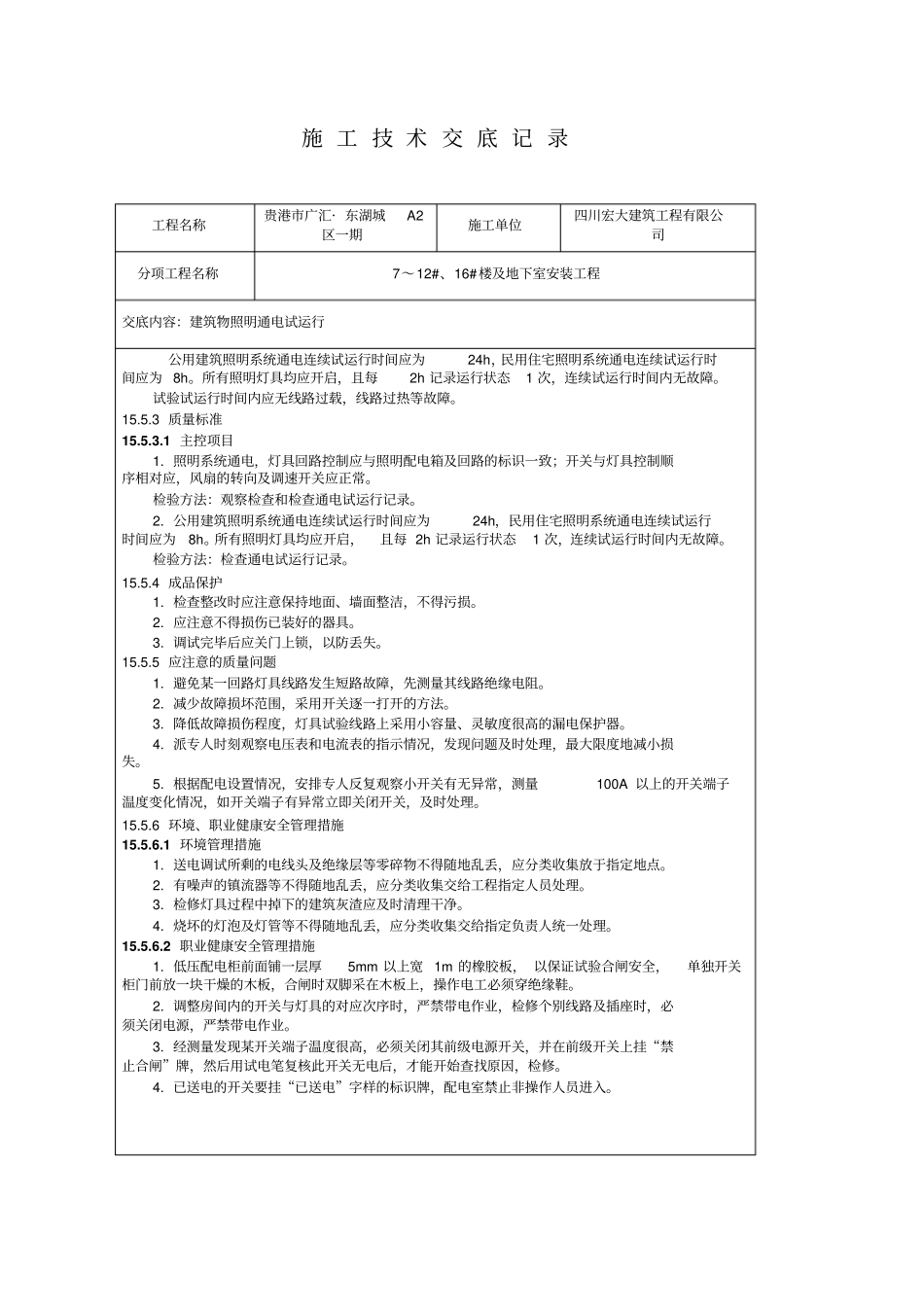

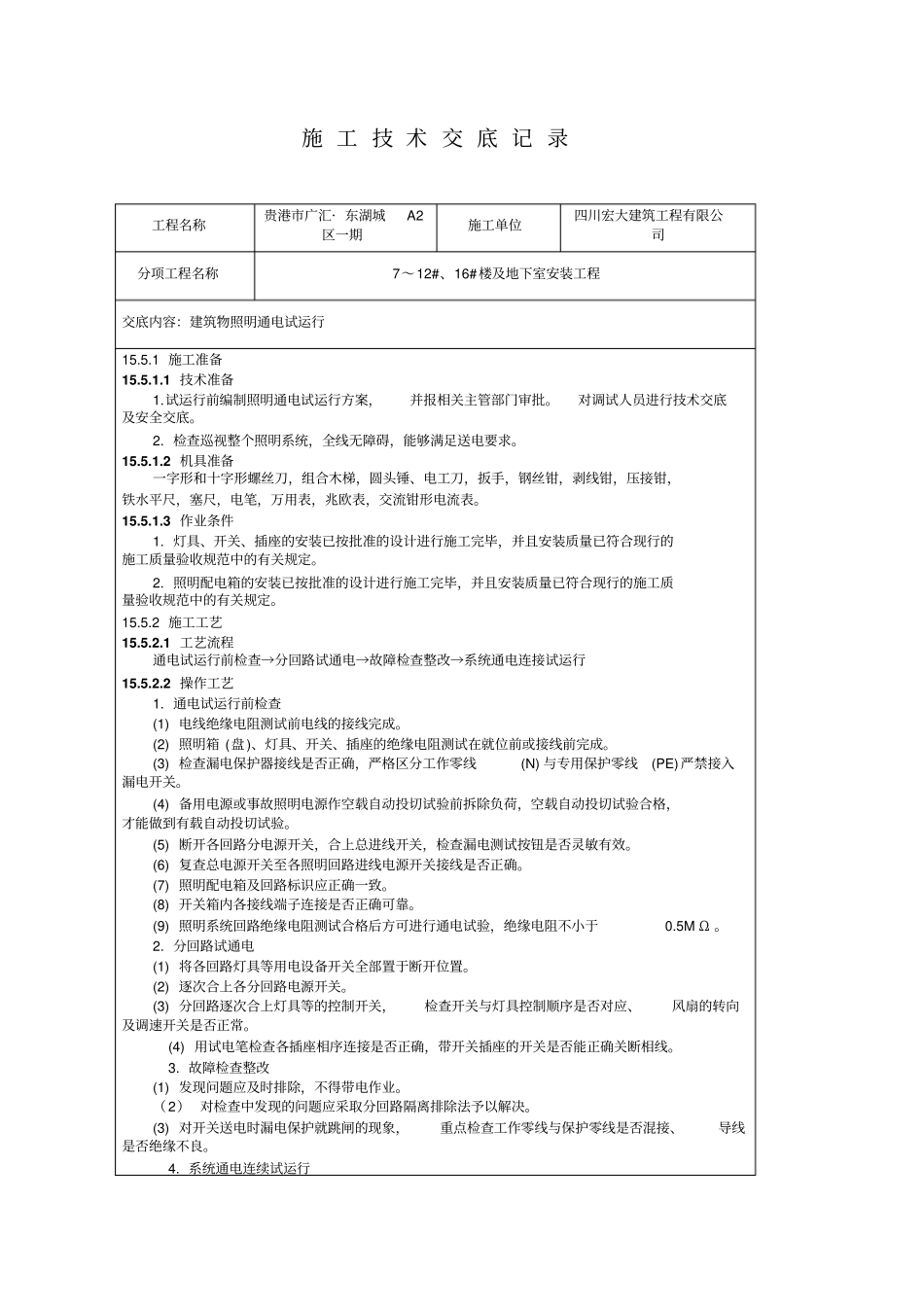

施 工 技 术 交 底 记 录工程名称贵港市广汇· 东湖城A2区一期施工单位四川宏大建筑工程有限公司分项工程名称7~12#、16#楼及地下室安装工程交底内容:建筑物照明通电试运行15
1 施工准备15
1 技术准备1
试运行前编制照明通电试运行方案,并报相关主管部门审批
对调试人员进行技术交底及安全交底
检查巡视整个照明系统,全线无障碍,能够满足送电要求
2 机具准备一字形和十字形螺丝刀,组合木梯,圆头锤、电工刀,扳手,钢丝钳,剥线钳,压接钳,铁水平尺,塞尺,电笔,万用表,兆欧表,交流钳形电流表
3 作业条件1
灯具、开关、插座的安装已按批准的设计进行施工完毕,并且安装质量已符合现行的施工质量验收规范中的有关规定
照明配电箱的安装已按批准的设计进行施工完毕,并且安装质量已符合现行的施工质量验收规范中的有关规定
2 施工工艺15
1 工艺流程通电试运行前检查→分回路试通电→故障检查整改→系统通电连接试运行15
2 操作工艺1
通电试运行前检查(1) 电线绝缘电阻测试前电线的接线完成
(2) 照明箱 (盘)、灯具、开关、插座的绝缘电阻测试在就位前或接线前完成
(3) 检查漏电保护器接线是否正确,严格区分工作零线(N) 与专用保护零线(PE)严禁接入漏电开关
(4) 备用电源或事故照明电源作空载自动投切试验前拆除负荷,空载自动投切试验合格,才能做到有载自动投切试验
(5) 断开各回路分电源开关,合上总进线开关,检查漏电测试按钮是否灵敏有效
(6) 复查总电源开关至各照明回路进线电源开关接线是否正确
(7) 照明配电箱及回路标识应正确一致
(8) 开关箱内各接线端子连接是否正确可靠
(9) 照明系统回路绝缘电阻测试合格后方可进行通电试验,绝缘电阻不小于0
分回路试通电(1) 将各回路
