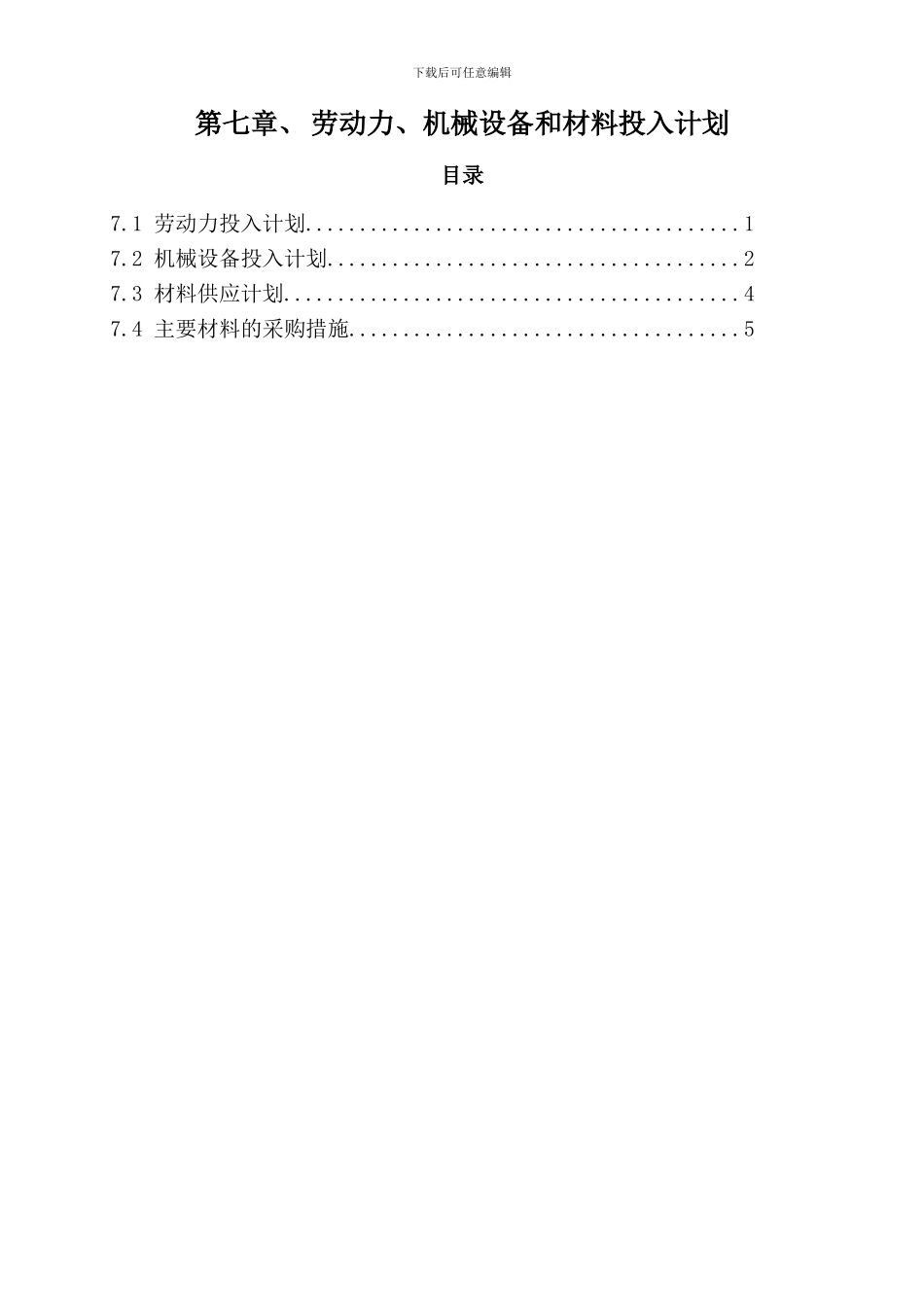

下载后可任意编辑第七章、 劳动力、机械设备和材料投入计划目录7
1 劳动力投入计划
2 机械设备投入计划
3 材料供应计划
4 主要材料的采购措施
51下载后可任意编辑第七章 劳动力、机械设备和材料投入计划7
1 劳动力投入计划人员进场计划根据工程进度所需按时、按批进入,人员退场亦根据工程养护进展情况做到及时
进场人员计划由工程技术部做出计划,项目施工负责人、项目技术负责人、项目经理逐级申核批准后,人员由总公司排出
各施工队的主要管理人员、技术人员、技术工人人员应本着相对固定的原则在本施工队内部使用
详见劳动力投入计划表

附表三:劳动力投入计划表 单位(人)工种按工程施工阶段投入劳动力情况20日历天40日历天60日历天80日历天100日历天120日历天140日历天160日历天180日历天200日历天220日历天240日历天260日历天280日历天300日历天机械工57910101010105443210土建普工133040606070706040353522820砼工0571010101095000000瓦工0681515151598884200木工056999987332200钢筋工056999980000000电工222222222222221抹灰工002555544220000安装工000005555775220焊工000005555550000绿化普工00000000812121414114绿化工00000000712121414114养护工0000
