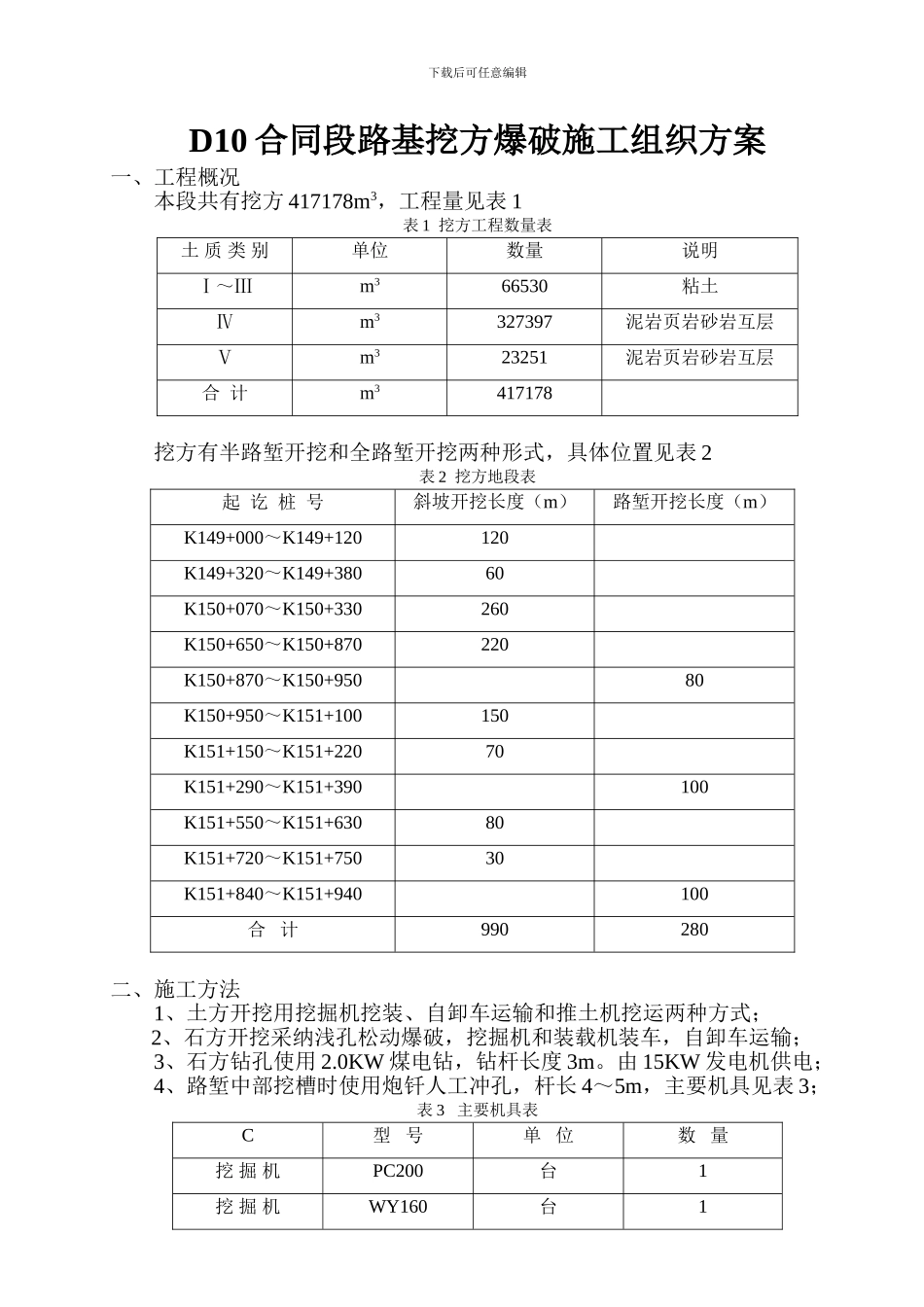

下载后可任意编辑D10 合同段路基挖方爆破施工组织方案一、工程概况本段共有挖方 417178m3,工程量见表 1表 1 挖方工程数量表土 质 类 别单位数量说明Ⅰ~Ⅲm366530粘土Ⅳm3327397泥岩页岩砂岩互层Ⅴm323251泥岩页岩砂岩互层合 计m3417178挖方有半路堑开挖和全路堑开挖两种形式,具体位置见表 2表 2 挖方地段表起 讫 桩 号斜坡开挖长度(m)路堑开挖长度(m)K149+000~K149+120120K149+320~K149+38060K150+070~K150+330260K150+650~K150+870220K150+870~K150+95080K150+950~K151+100150K151+150~K151+22070K151+290~K151+390100K151+550~K151+63080K151+720~K151+75030K151+840~K151+940100合 计990280二、施工方法1、土方开挖用挖掘机挖装、自卸车运输和推土机挖运两种方式;2、石方开挖采纳浅孔松动爆破,挖掘机和装载机装车,自卸车运输;3、石方钻孔使用 2
0KW 煤电钻,钻杆长度 3m
由 15KW 发电机供电;4、路堑中部挖槽时使用炮钎人工冲孔,杆长 4~5m,主要机具见表 3;表 3 主要机具表C型 号单 位数 量挖 掘 机PC200台1挖 掘 机WY160台1下载后可任意编辑装 载 机40B台1装 载 机50F台1推 土 机T220台1推 土 机T200台1自 卸 车5t台20煤 电 钻DZ-2
0-380台8发 电 机15KW台1起 爆 器MFD-100 型台15、爆破使用 2#岩石炸药和电雷管,MFD-100 型起爆器起爆
局部整修使用部分火雷管和导火索
6、开挖步骤:(1)、半路堑开挖: 石方挖方分台阶开挖,台阶高 2
5m,使用煤电钻
