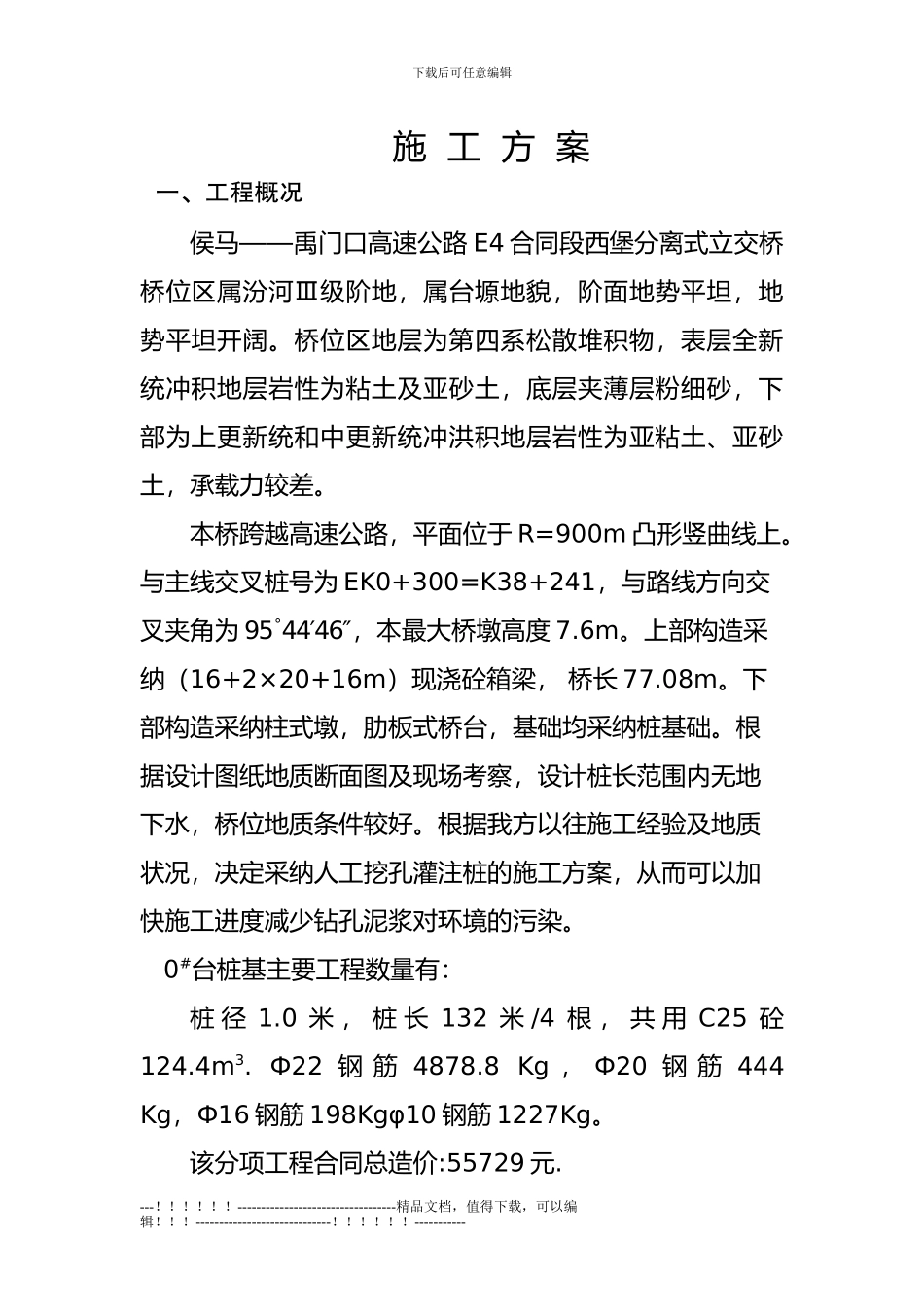

下载后可任意编辑施 工 方 案一、工程概况侯马——禹门口高速公路 E4 合同段西堡分离式立交桥 桥位区属汾河Ⅲ级阶地,属台塬地貌,阶面地势平坦,地势平坦开阔
桥位区地层为第四系松散堆积物,表层全新统冲积地层岩性为粘土及亚砂土,底层夹薄层粉细砂,下部为上更新统和中更新统冲洪积地层岩性为亚粘土、亚砂土,承载力较差
本桥跨越高速公路,平面位于 R=900m 凸形竖曲线上
与主线交叉桩号为 EK0+300=K38+241,与路线方向交叉夹角为 95°44′46″,本最大桥墩高度 7
上部构造采纳(16+2×20+16m)现浇砼箱梁, 桥长 77
下部构造采纳柱式墩,肋板式桥台,基础均采纳桩基础
根据设计图纸地质断面图及现场考察,设计桩长范围内无地下水,桥位地质条件较好
根据我方以往施工经验及地质状况,决定采纳人工挖孔灌注桩的施工方案,从而可以加快施工进度减少钻孔泥浆对环境的污染
0#台桩基主要工程数量有:桩 径 1
0 米 , 桩 长 132 米 /4 根 , 共 用 C25 砼124
Ф22 钢 筋 4878
8 Kg , Ф20 钢 筋 444 Kg,Ф16 钢筋 198Kgφ10 钢筋 1227Kg
该分项工程合同总造价:55729 元
----------------------------------精品文档,值得下载,可以编辑
-----------------------------

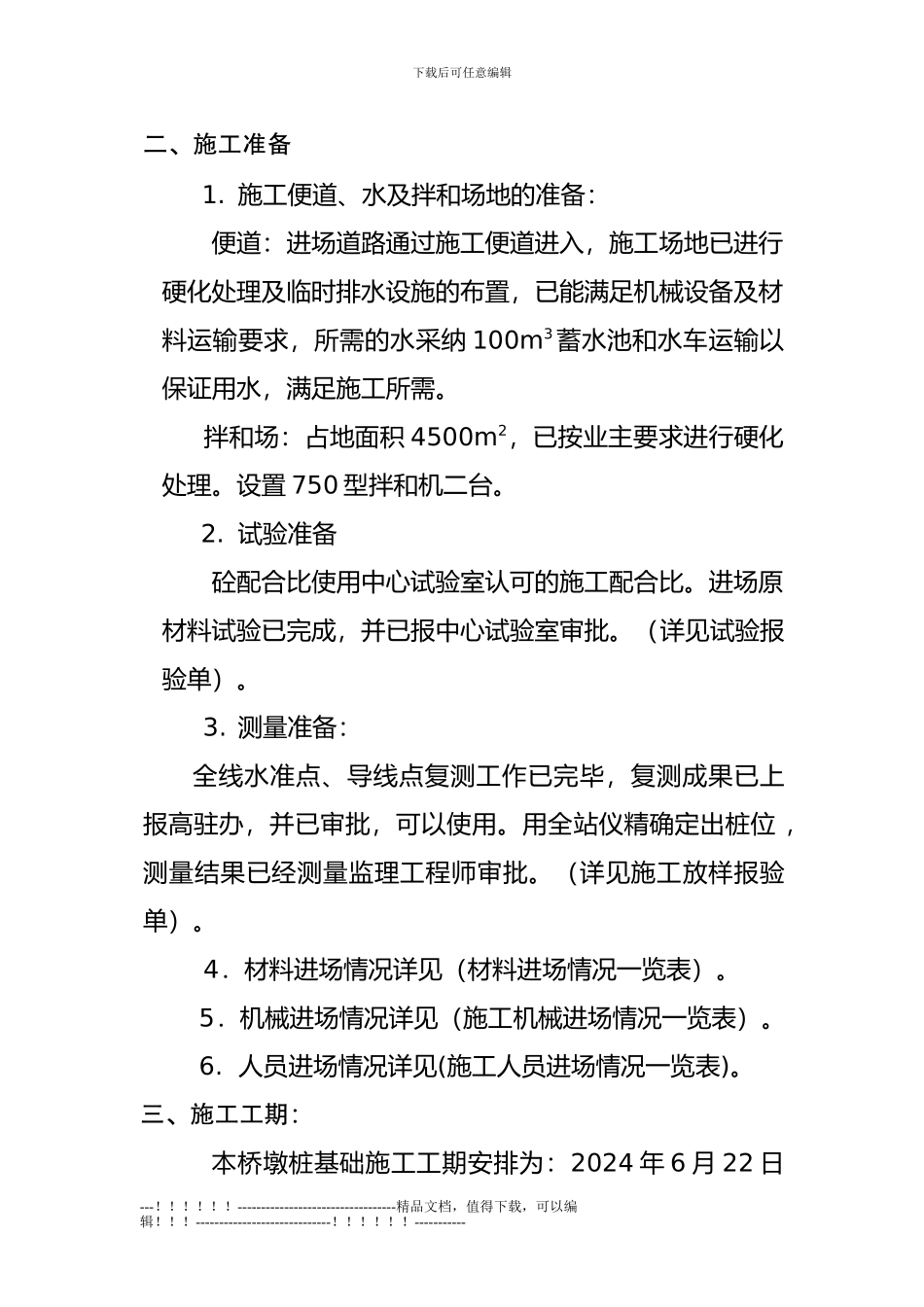

----------- 下载后可任意编辑二、施工准备1
施工便道、水及拌和场地的准备:便道:进场道路通过施工便道进入,施工场地已进行硬化处理及临时排水设施的布置,已能满足机械设备及材料运输要求,所需的水采纳 100m3蓄水池和水车运输以保证用水,满足施工所需

拌和场:占地面积 4500m2,已按业主要求进行硬化处理
