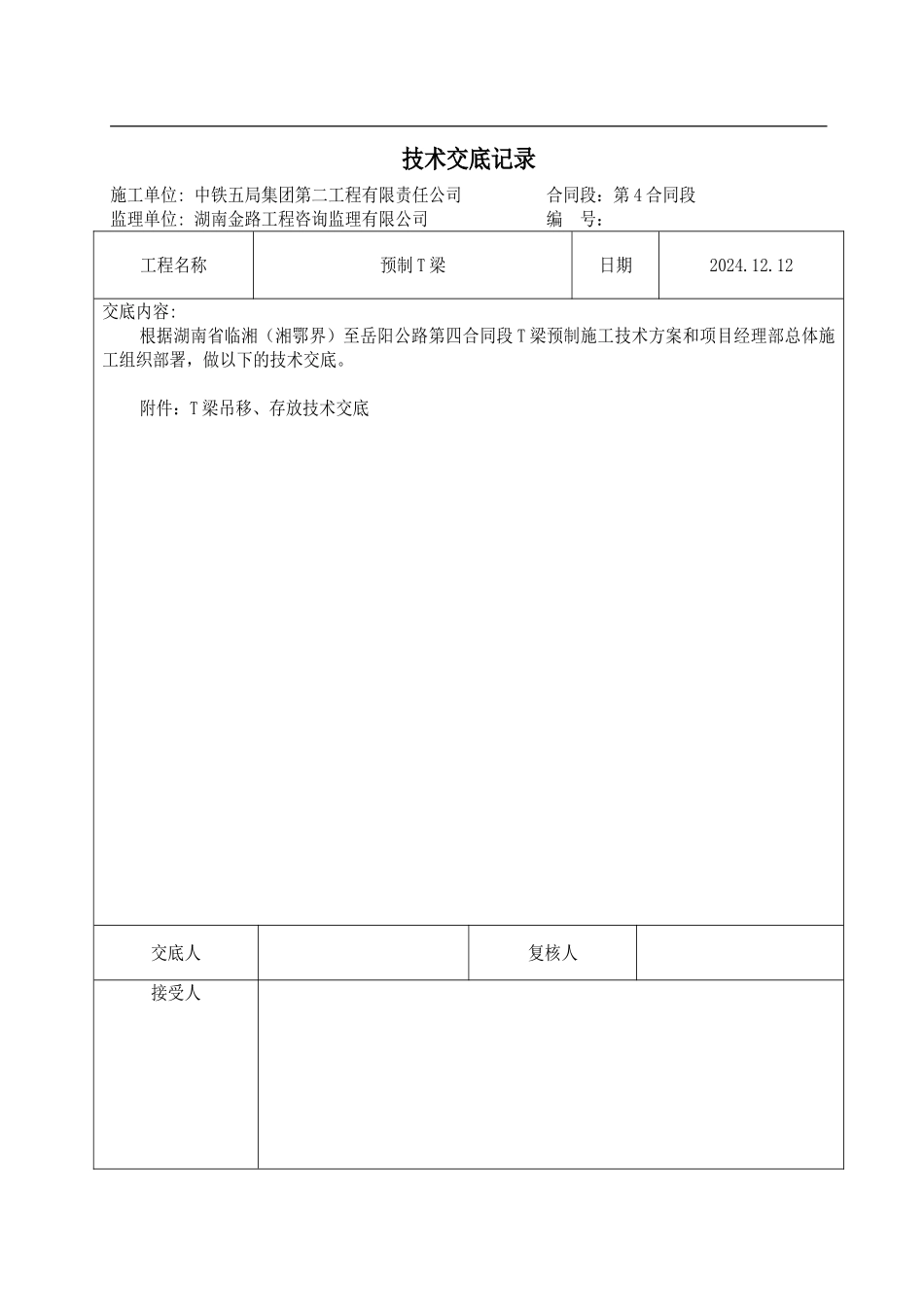

技术交底记录 施工单位: 中铁五局集团第二工程有限责任公司 合同段:第 4 合同段监理单位: 湖南金路工程咨询监理有限公司 编 号:工程名称预制 T 梁日期2024
12交底内容:根据湖南省临湘(湘鄂界)至岳阳公路第四合同段 T 梁预制施工技术方案和项目经理部总体施工组织部署,做以下的技术交底
附件:T 梁吊移、存放技术交底交底人复核人接受人下载后可任意编辑T 梁吊移、存放技术交底编制目的:为了法律规范施工程序,严格控制吊移和存放施工过程,保证梁体施工安全,特制定如下施工方案,请严格遵照执行
适用范围:制梁场内所有预制梁吊装、存放施工
编制依据-技术标准/质量标准:1、《公路工程质量检验评定标准》(JTG F80/1-2024)2、《公路桥涵施工技术法律规范》(JTG/T F50-2024)1 提梁机吊移、存梁工艺流程1提梁龙门吊就位 安装吊具解除吊具起吊梁体至走行高度吊梁运行运行到位梁体下降高度存梁台座顶面找平落放梁体观测台座沉降(双层存梁)空机返回落放梁体、检查及调整制动吊具检查、确认梁号 梁体起升150mm静停、制动及保持观察下载后可任意编辑2 吊移、存梁准备2
1 提梁用龙门吊应及时作好保养与检修,随时可吊运梁
2 起吊司机必须进行安全培训,确保吊运过程中“人” 、“ 机” 、“梁”的安全,严禁违规操作
3 吊运前进行安全排查,确保无安全隐患
3 起吊移梁3
1 预制梁是在梁场的制梁区内进行预制,当梁进行张拉、压浆完毕后,方可将梁吊走,以便空出台位,准备下一循环
2 吊装设备采纳单台 80T 龙门吊起梁,在制梁区内把梁体吊起后,然后移到存梁区
3 吊梁用应采纳交互捻制的钢丝绳,其长度和断面大小通过计算选定,破断安全系数不小于 10,钢丝绳两端用穿绕方式编成绳套,以便挂在扁担上
4 当发现钢丝绳有扭结,变形、断丝,锈蚀等异常现象时,应及时折减
