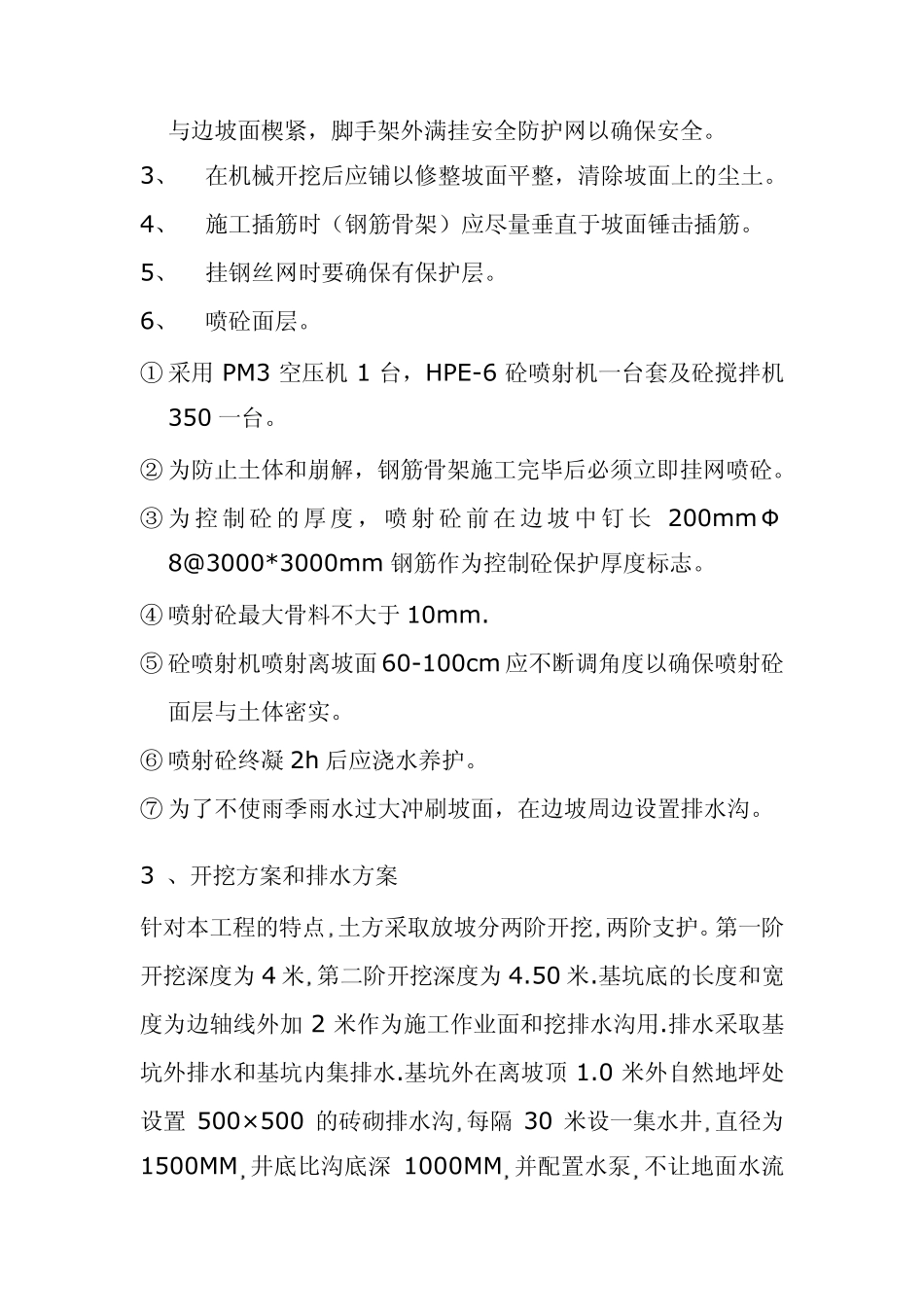

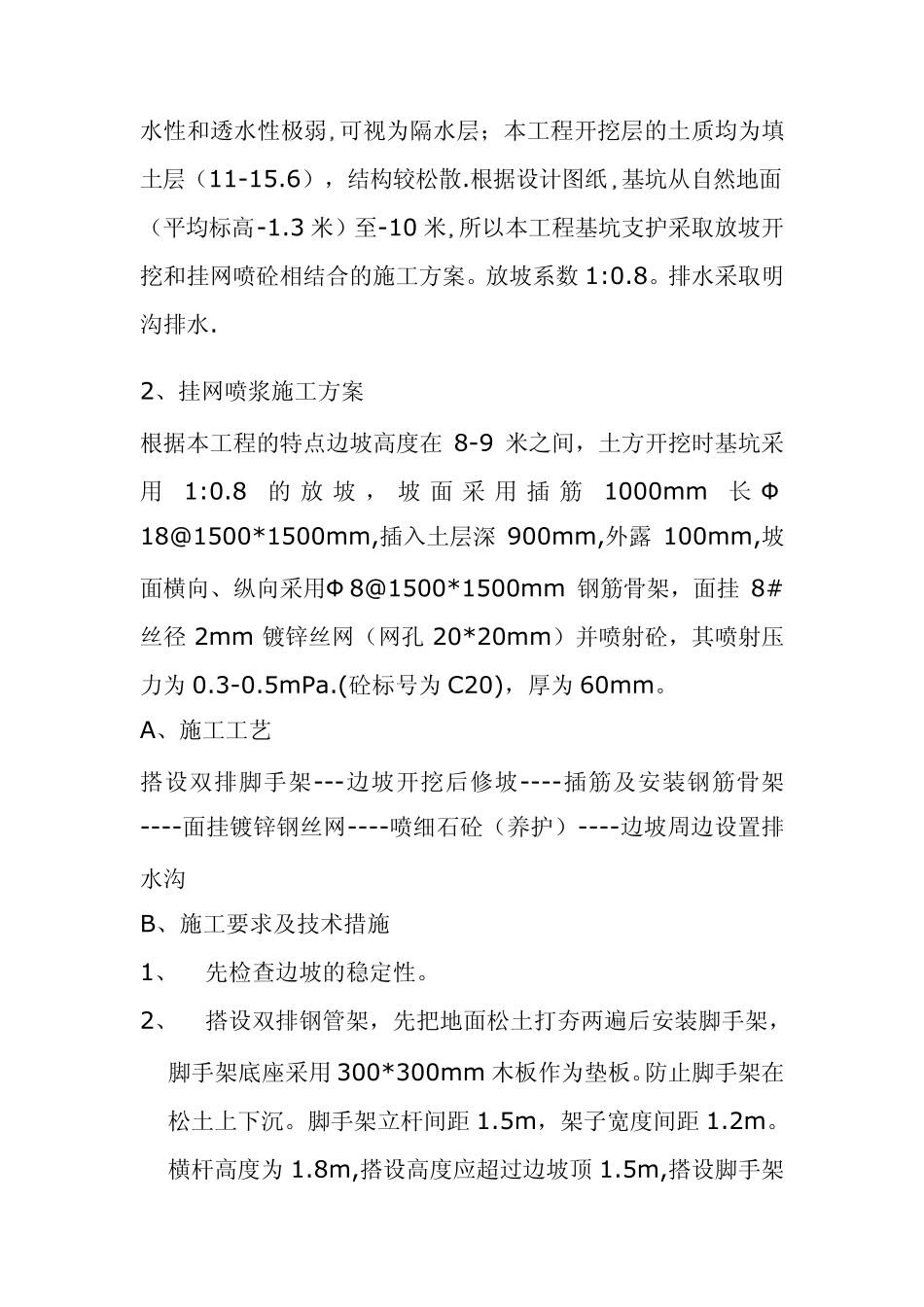

紫东大厦土方开挖方案 一、工程概况: 1、工程特点:本工程位于怀化市鹤城区,占地面积3041.92m2,总建筑面积46445m2,建筑总层数18层,地上16层,地下2层,建筑高度73.2m. 2 、地质情况 ①、绝对标高 现场自然面绝对标高237.3~237.36 米之间;正负零标高为238 .60,承台底面标高228 .60 米,地下室土方开挖深度为 8.7米。 ②、周边环境 : 基坑四周场地较开阔. ③、地质情况 见地勘报告 ④、地下水位:根据地质报告,地下水位在目前地表下8-11 米 土层中的地下水均属于孔隙水 受大气降水补给,水位受季节性雨量变化影响较大。 第二章 基坑支护方案 1、 确定方案 本工程周边地面开阔 附近无建筑物和地下管道 根据地质报告,地下水位埋深 8-11 米 土层中的地下水均属于孔隙水 土的含水性和透水性极弱可视为隔水层;本工程开挖层的土质均为填土层(11-15.6),结构较松散.根据设计图纸基坑从自然地面(平均标高-1.3 米)至-10 米所以本工程基坑支护采取放坡开挖和挂网喷砼相结合的施工方案。放坡系数1:0.8。排水采取明沟排水. 2、挂网喷浆施工方案 根据本工程的特点边坡高度在 8-9 米之间,土方开挖时基坑采用1:0.8的放坡,坡面采用 插 筋1000m m长 Ф18@1500*1500m m ,插入土层深 900m m ,外露 100m m ,坡面横向、纵向采用Ф 8@1500*1500m m钢筋骨架,面挂8#丝径 2m m 镀锌丝网(网孔 20*20m m )并喷射砼,其喷射压力为0.3-0.5m Pa.(砼标号为C20),厚为60m m 。 A、施工工艺 搭设双排脚手架---边坡开挖后修坡----插筋及安装钢筋骨架----面挂镀锌钢丝网----喷细石砼(养护)----边坡周边设置排水沟 B、施工要求及技术措施 1、 先检查边坡的稳定性。 2、 搭设双排钢管架,先把地面松土打夯两遍后安装脚手架,脚手架底座采用 300*300m m 木板作为垫板。防止脚手架在松土上下沉。脚手架立杆间距 1.5m ,架子宽度间距 1.2m 。横杆高度为1.8m ,搭设高度应超过边坡顶 1.5m ,搭设脚手架与边坡面楔紧,脚手架外满挂安全防护网以确保安全。 3、 在机械开挖后应铺以修整坡面平整,清除坡面上的尘土。 4、 施工插筋时(钢筋骨架)应尽量垂直于坡面锤击插筋。 5、 挂钢丝网时要确保有保护层。 6、 喷砼面层。 ① 采用 PM3 空压机1 台,HPE-6 砼喷射机一台套及砼搅拌机350 一台。 ② 为防止土体和崩解,钢筋骨架施工完毕后必须立即挂网喷砼。 ③ 为 控 制 砼的...
