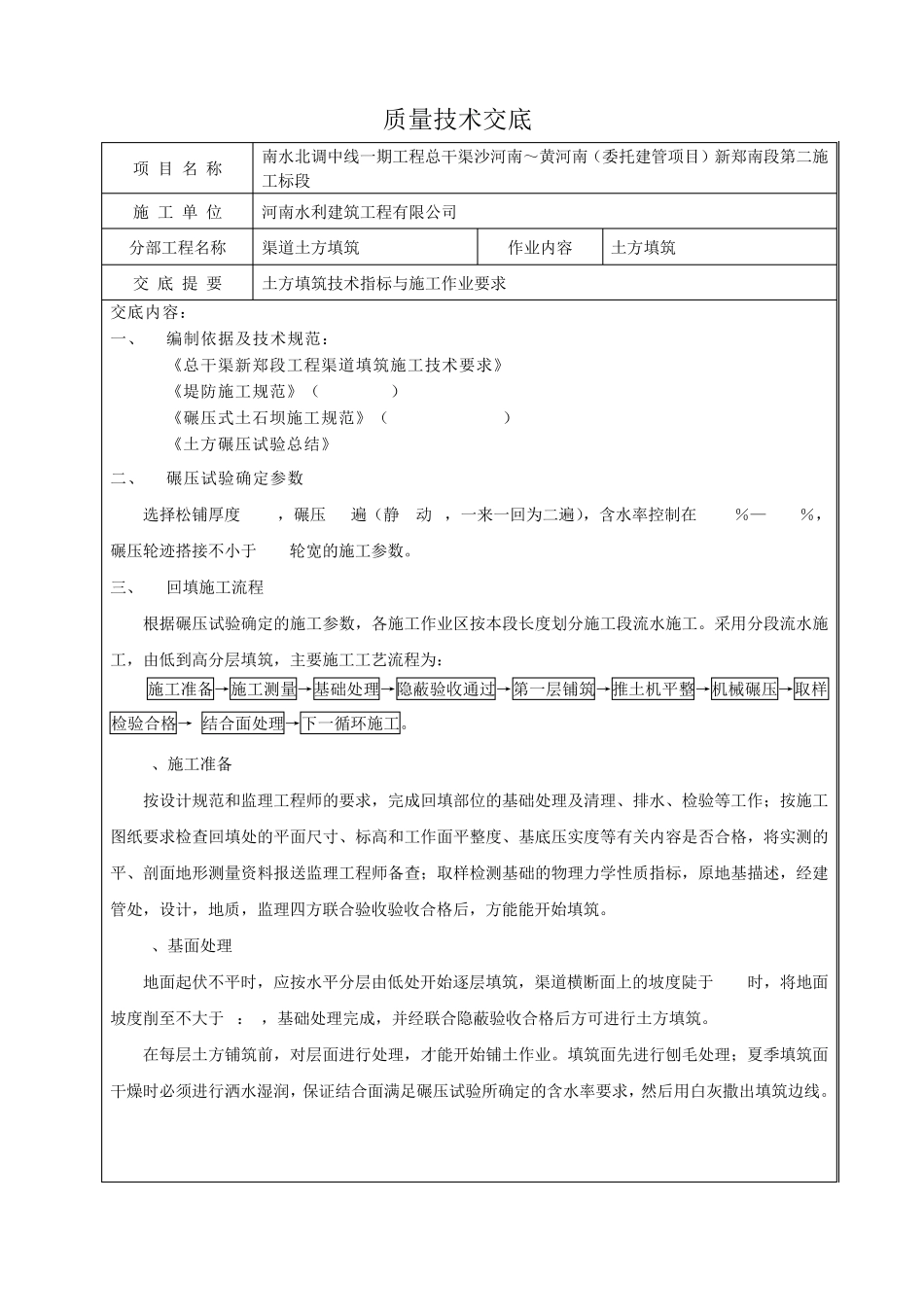

质量技术交底 项 目 名 称 南水北调中线一期工程总干渠沙河南~黄河南(委托建管项目)新郑南段第二施工标段 施 工 单 位 河南水利建筑工程有限公司 分部工程名称 渠道土方填筑 作业内容 土方填筑 交 底 提 要 土方填筑技术指标与施工作业要求 交底内容: 一、 编制依据及技术规范: 《总干渠新郑段工程渠道填筑施工技术要求》 《堤防施工规范》(SL260-98) 《碾压式土石坝施工规范》(DL/T5129-2001) 《土方碾压试验总结》 二、 碾压试验确定参数 选择松铺厚度35cm,碾压10遍(静2动8,一来一回为二遍),含水率控制在13
5%,碾压轮迹搭接不小于 1/2轮宽的施工参数
三、 回填施工流程 根据碾压试验确定的施工参数,各施工作业区按本段长度划分施工段流水施工
采用分段流水施工,由低到高分层填筑,主要施工工艺流程为: 施工准备→施工测量→基础处理→隐蔽验收通过→第一层铺筑→推土机平整→机械碾压→取样检验合格→ 结合面处理→下一循环施工
1、施工准备 按设计规范和监理工程师的要求,完成回填部位的基础处理及清理、排水、检验等工作;按施工图纸要求检查回填处的平面尺寸、标高和工作面平整度、基底压实度等有关内容是否合格,将实测的平、剖面地形测量资料报送监理工程师备查;取样检测基础的物理力学性质指标,原地基描述,经建管处,设计,地质,监理四方联合验收验收合格后,方能能开始填筑
2、基面处理 地面起伏不平时,应按水平分层由低处开始逐层填筑,渠道横断面上的坡度陡于 1:2时,将地面坡度削至不大于 1:2,基础处理完成,并经联合隐蔽验收合格后方可进行土方填筑
在每层土方铺筑前,对层面进行处理,才能开始铺土作业
填筑面先进行刨毛处理;夏季填筑面干燥时必须进行洒水湿润,保证结合面满足碾压试验所确定的含水率要求,然后用白灰撒出填筑边线

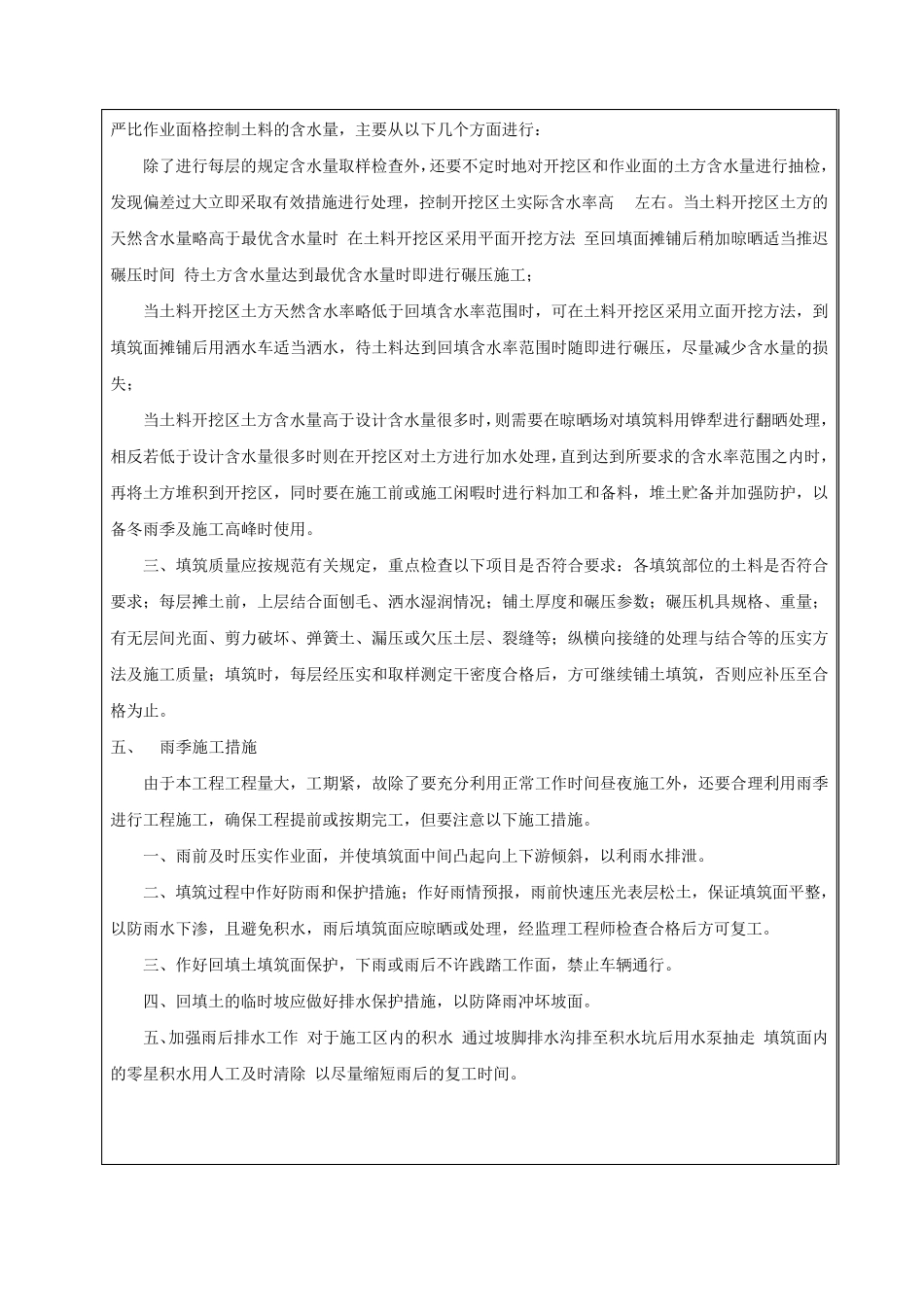

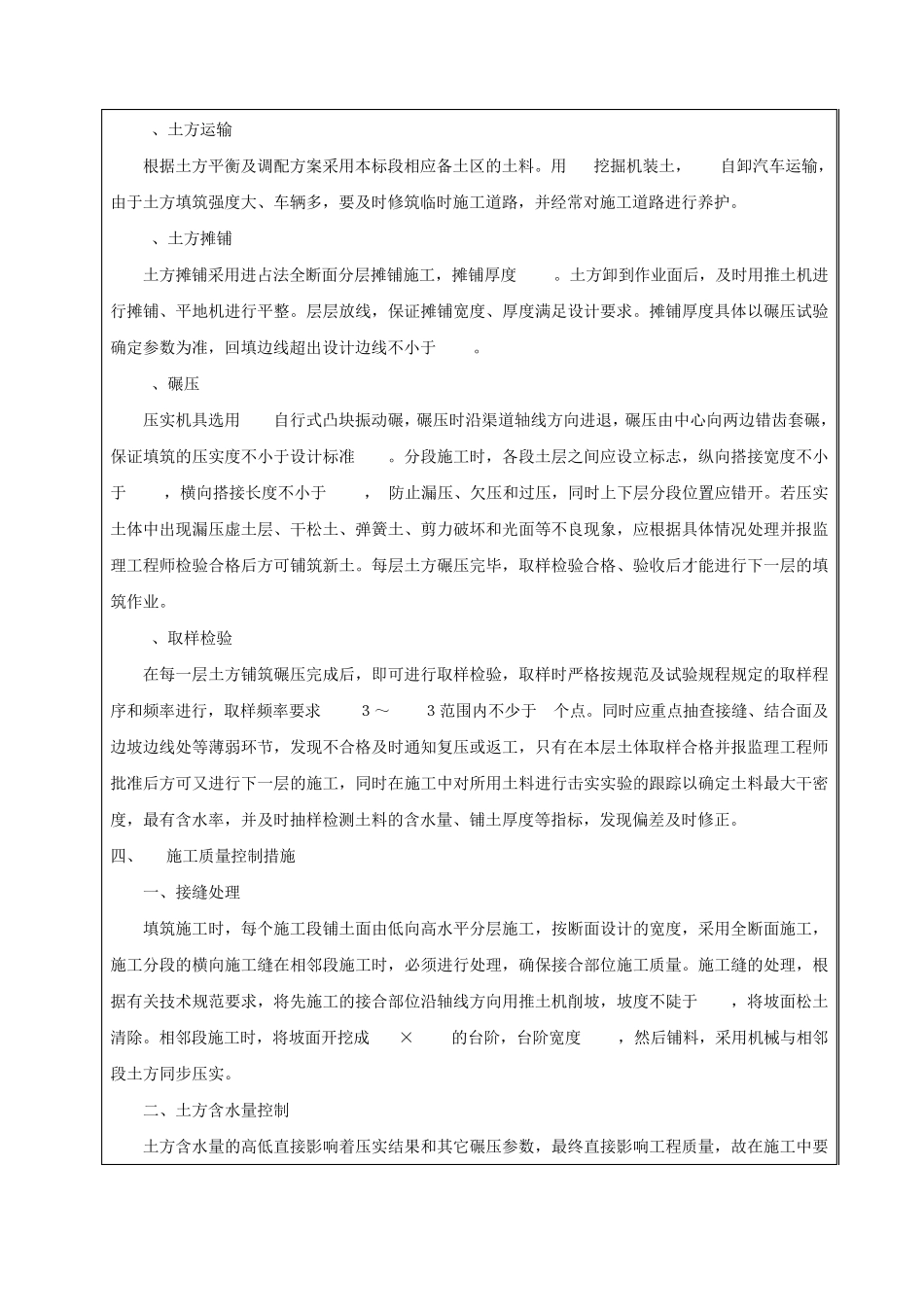

3、土方运输 根据土方平
