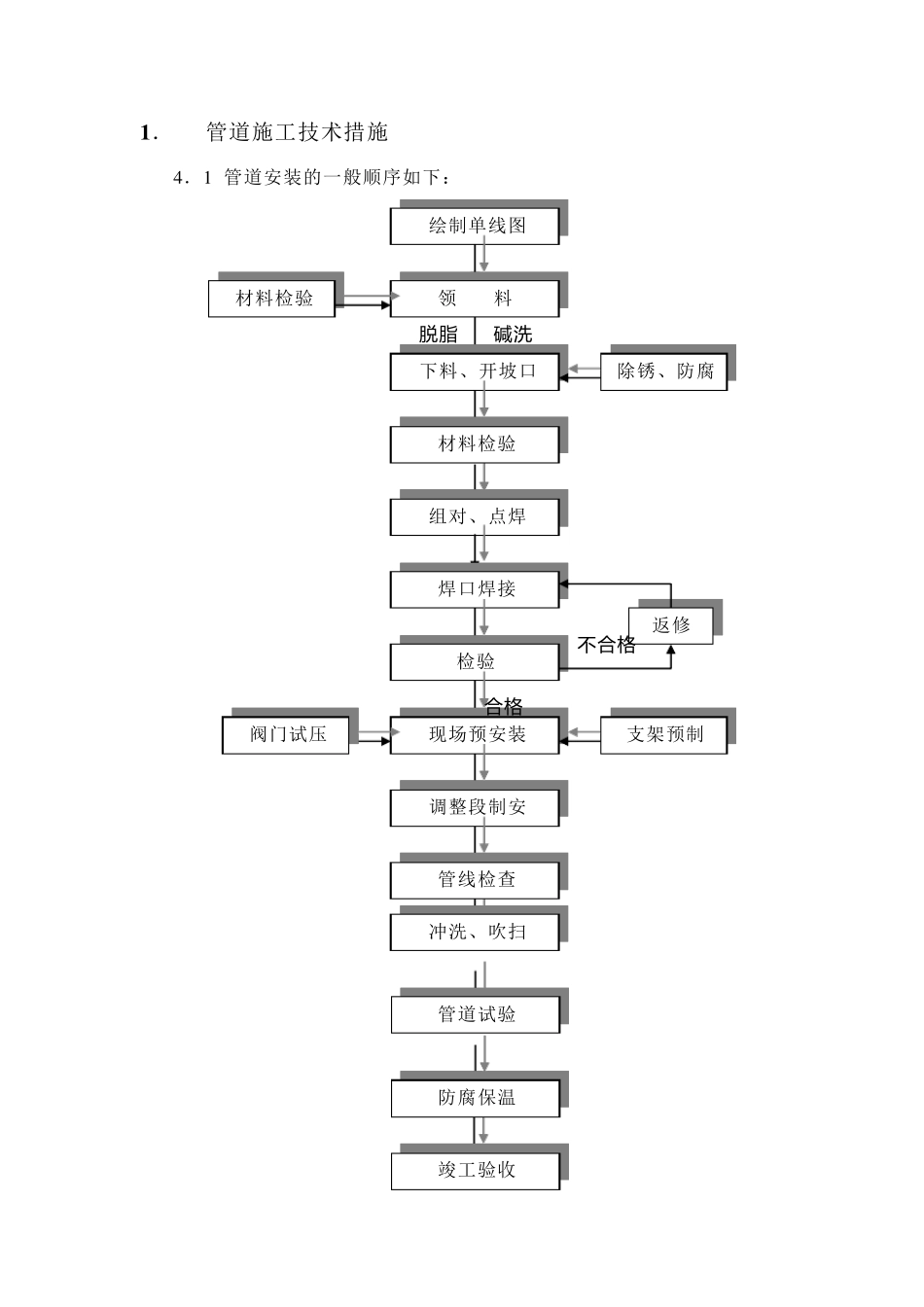

1 . 管道施工技术措施 4 .1 管道安装的一般顺序如下: 脱 脂 碱 洗 不合格 合格 绘制单线图 领 料 下料、开坡口 组对、点焊 焊口焊接 检验 现场预安装 调整段制安 管线检查 防腐保温 竣工验收 阀门试压 支架预制 除锈、防腐材料检验 材料检验 返修 管道试验 冲洗、吹扫 4.2 施工准备 施工技术准备:施工技术负责人组织有关技术人员、技术工人和有关管理人员,学习施工图纸、技术文件和施工验收标准规范,绘制管道单线图,明确工程质量要求,编制施工技术交底,并向施工人员作好技术交底

施工人员准备:参加施工作业人员必须参加通过安全技术培训,取得上岗作业资格证书,参加焊接的焊工必须持有关劳动部门考核合格的焊工合格证,并有相应材质的合格项目,并得到业主的认可
材料准备:加大材料的管理工作
配备专业的材料管理人员实行按单线图领料的方式
复合管要堆放平整,远离热源及火源,并挂牌标识,严禁在附近动火
不锈钢管、碳钢管要分开存放
施工机具的准备:现场施工需要的机具要及早调配,必须保证现场施工需要
施工场地的准备:按施工现场总平面布置图的要求,在我公司靠近工地的双溪村小学临设基地设置管道预制场地及脱脂场地,使管道预制工作工厂化
由于管道集中在两个车间内,空间小,管道集中,阀件多,大多数与设备连接,必须根据单线图在现场测量,然后进行预制

4.3 管道组成件及支撑件的检验 管道组成件及支撑件必须具有制造厂的质量证明书,其质量不得低于国家现行标准的规定
对于输送工艺介质、冷冻盐水、蒸汽的阀门,应逐个试压,其余用于其他介质的应从每批阀门中抽查 10%,且不得少于 1 个
进行壳体压力试验和密封试验,当不合格时,应加倍抽查,仍不合格时,该批阀门不得使用
阀门的强度试验压力为公称压力的 1
5 倍,试验时间不得少于 5min,以无渗漏为合格,密封试验
