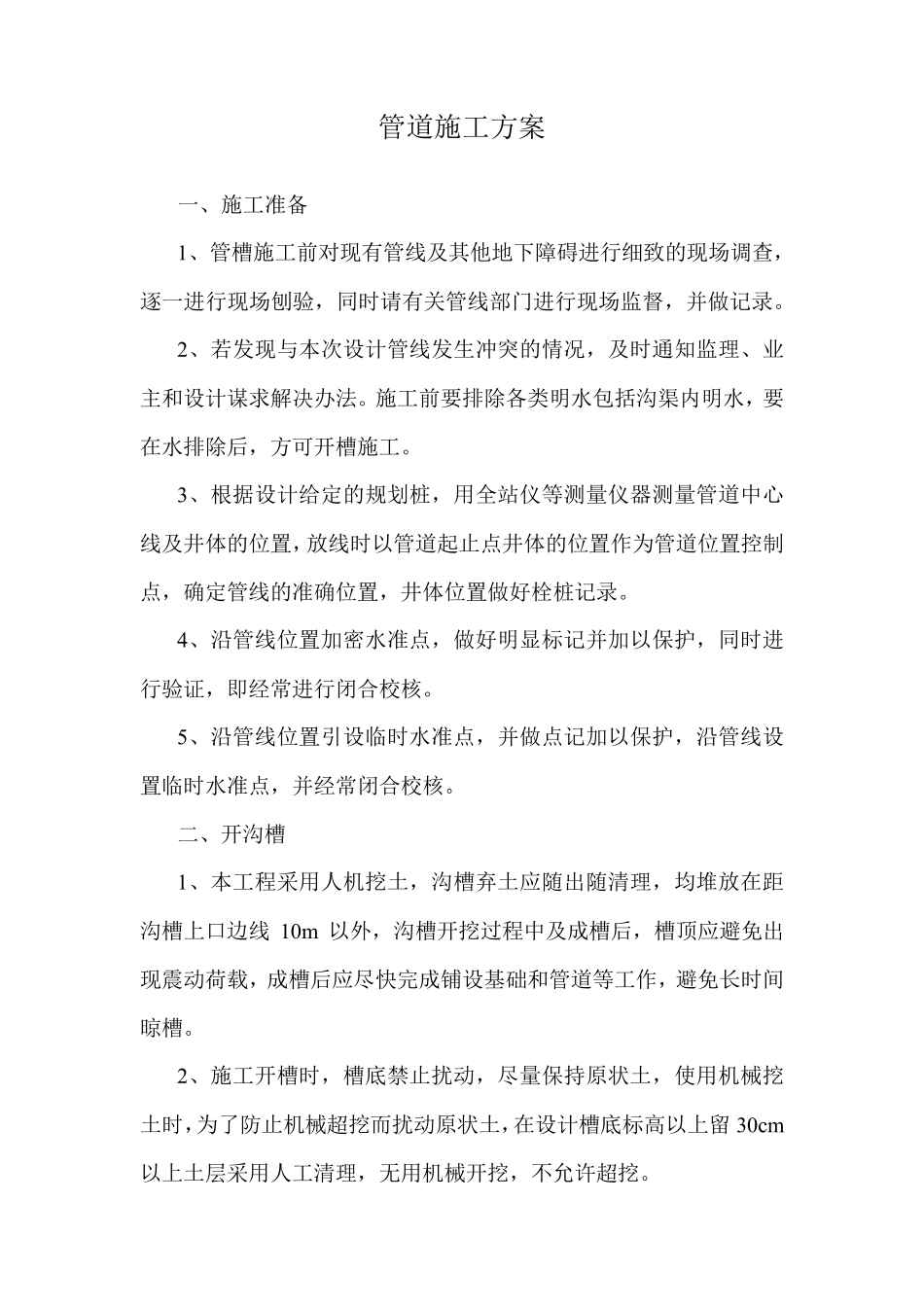

管道施工方案 一、施工准备 1、管槽施工前对现有管线及其他地下障碍进行细致的现场调查,逐一进行现场刨验,同时请有关管线部门进行现场监督,并做记录。 2、若发现与本次设计管线发生冲突的情况,及时通知监理、业主和设计谋求解决办法。施工前要排除各类明水包括沟渠内明水,要在水排除后,方可开槽施工。 3、根据设计给定的规划桩,用全站仪等测量仪器测量管道中心线及井体的位置,放线时以管道起止点井体的位置作为管道位置控制点,确定管线的准确位置,井体位置做好栓桩记录。 4、沿管线位置加密水准点,做好明显标记并加以保护,同时进行验证,即经常进行闭合校核。 5、沿管线位置引设临时水准点,并做点记加以保护,沿管线设置临时水准点,并经常闭合校核。 二、开沟槽 1、本工程采用人机挖土,沟槽弃土应随出随清理,均堆放在距沟槽上口边线 10m 以外,沟槽开挖过程中及成槽后,槽顶应避免出现震动荷载,成槽后应尽快完成铺设基础和管道等工作,避免长时间晾槽。 2、施工开槽时,槽底禁止扰动,尽量保持原状土,使用机械挖土时,为了防止机械超挖而扰动原状土,在设计槽底标高以上留 30cm以上土层采用人工清理,无用机械开挖,不允许超挖。 三、基底处理 1、沟槽基底处理:结合现场实际情况随时调整施工方案。 2、管道铺设基础前应先对槽底进行检查,不应有积水和软泥。管道有效支承角范围必须用中、粗砂填充捣密实,与管底紧密接触,不得用其它材料填充。 3、管道基础坐落于填土层内时需在管基下换填 0.30m 厚碎石,在检查井下换填 0.50m 厚碎石。软土地基地段的管道基础可根据现场实际情况酌情进行加厚处理。 四、管材、基础及接口形式 1、管径≤dn200 的管道采用 PVC-U 实壁管,接口采用粘接式承插连接,管材标准应符合《无压埋地排污管.排水用硬聚乙烯(PVC-U)管材》(GB/T20221-2006)相应要求。 2、管径≥DN300 的管道采用 HDPE 缠绕 B 型管,标准名称为聚乙烯(PE)缠绕结构壁管(B 型)(环刚度 8~12.5KN/m);接口采用承插式电熔连接。管材质量须符合《埋地聚乙烯(PE)结构壁管道系统第 2 部分:聚乙烯缠绕结构壁管材》(GB19472.2-2017)B 型结构壁要求。 五、管道接口 1、下管前应将承插口内和插口表面及管身内的泥土脏物清干净。 2、按规定选配合理的胶圈,套入插口端部,试其松紧度是否合适,应做到松紧适中、平整、顺滑、无扭曲。 3、做好工序交接验收,如垫层的平整度、高程、...
