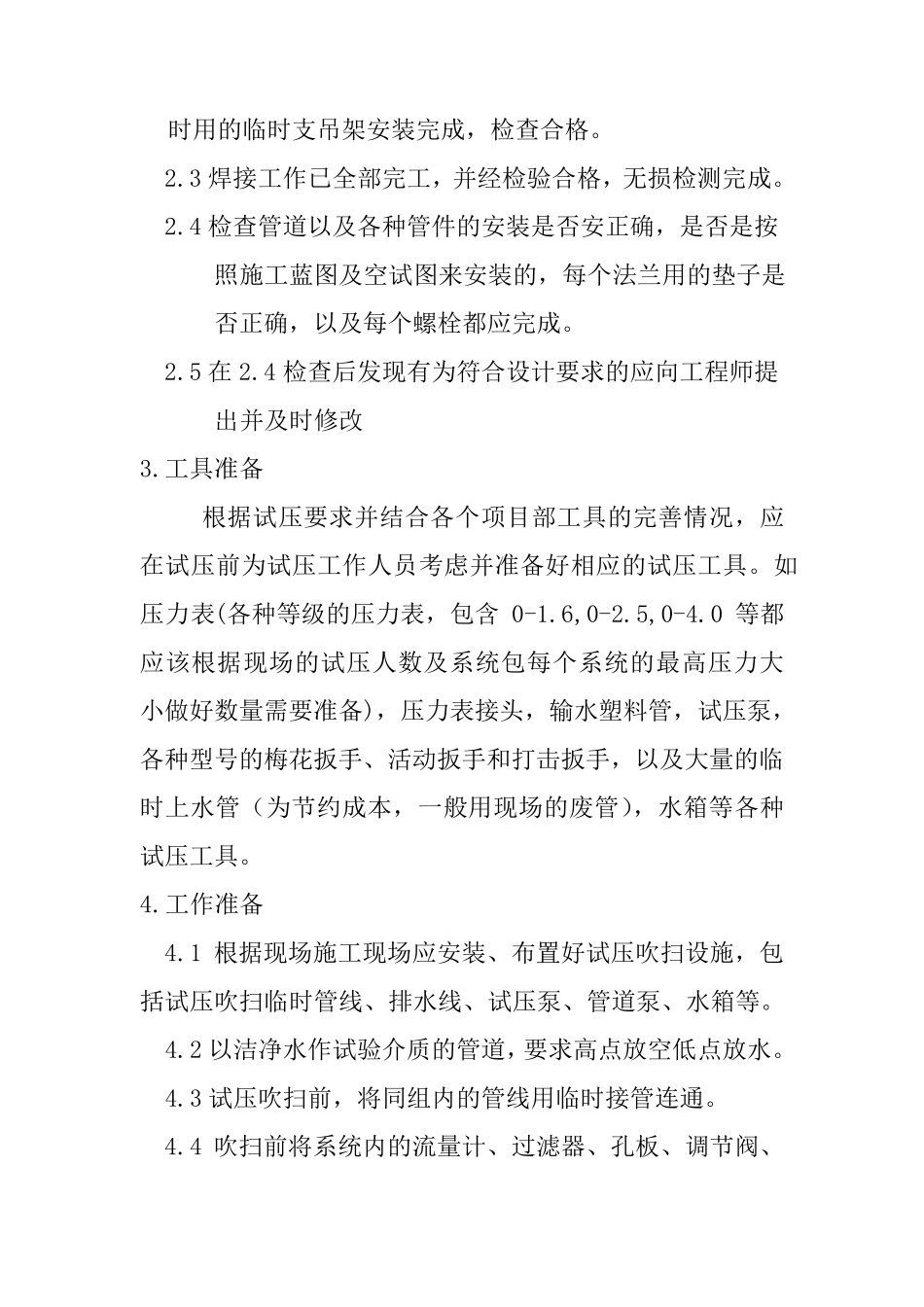

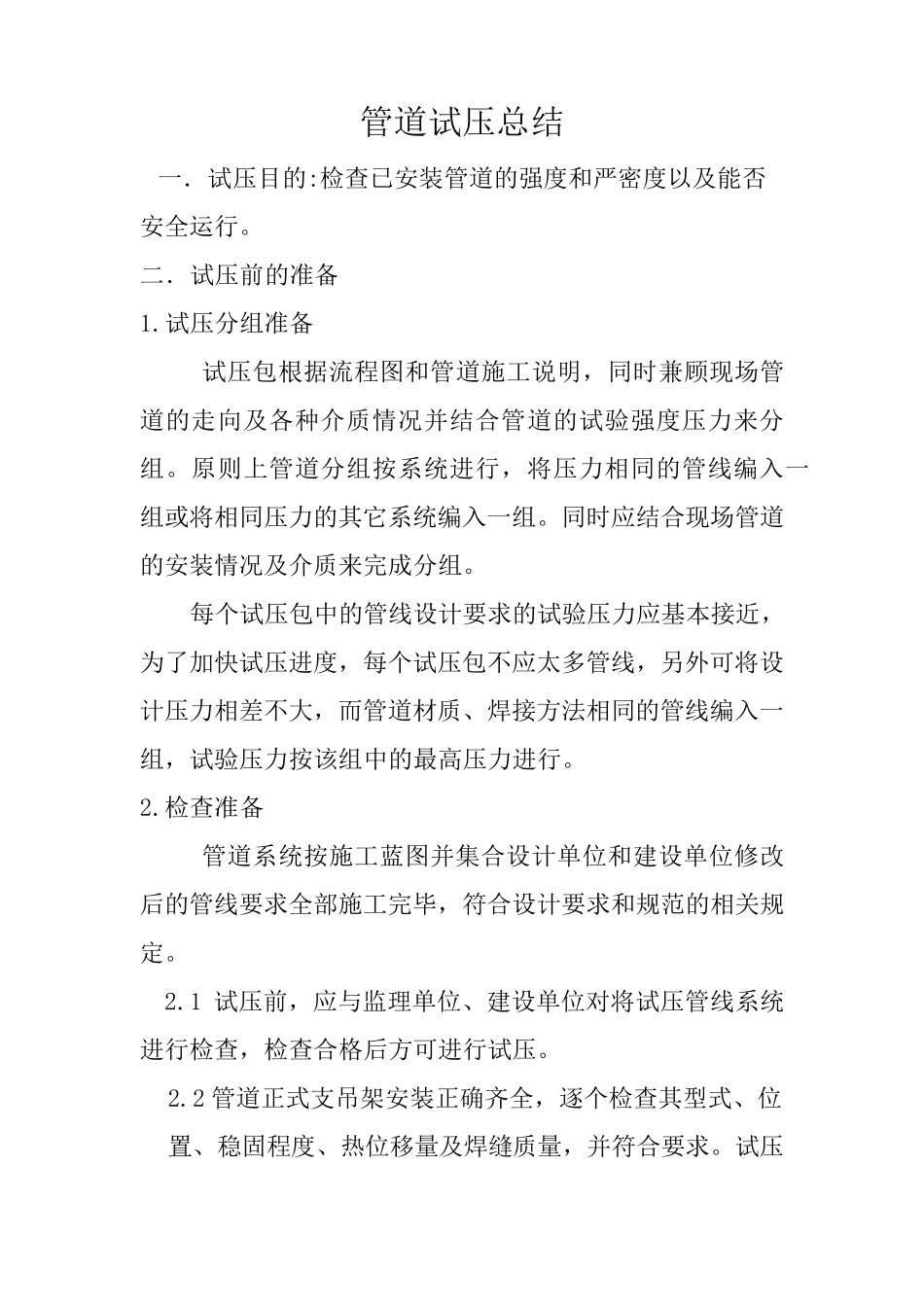

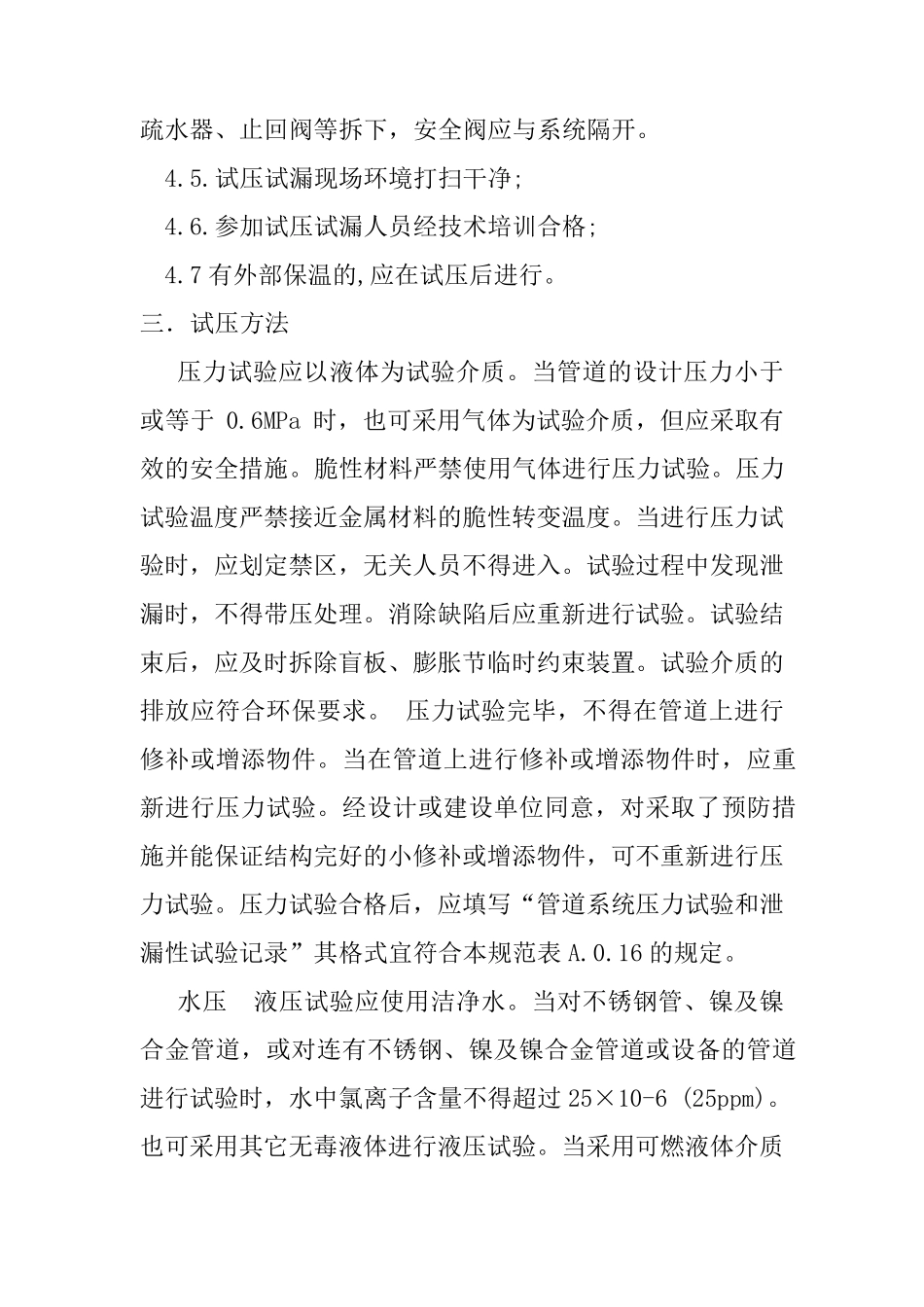

管道试压总结 一.试压目的:检查已安装管道的强度和严密度以及能否 安全运行。 二.试压前的准备 1.试压分组准备 试压包根据流程图和管道施工说明,同时兼顾现场管道的走向及各种介质情况并结合管道的试验强度压力来分组。原则上管道分组按系统进行,将压力相同的管线编入一组或将相同压力的其它系统编入一组。同时应结合现场管道的安装情况及介质来完成分组。 每个试压包中的管线设计要求的试验压力应基本接近,为了加快试压进度,每个试压包不应太多管线,另外可将设计压力相差不大,而管道材质、焊接方法相同的管线编入一组,试验压力按该组中的最高压力进行。 2.检查准备 管道系统按施工蓝图并集合设计单位和建设单位修改后的管线要求全部施工完毕,符合设计要求和规范的相关规定。 2.1 试压前,应与监理单位、建设单位对将试压管线系统进行检查,检查合格后方可进行试压。 2.2 管道正式支吊架安装正确齐全,逐个检查其型式、位 置、稳固程度、热位移量及焊缝质量,并符合要求。试压 时用的临时支吊架安装完成,检查合格。 2.3 焊接工作已全部完工,并经检验合格,无损检测完成。 2.4 检查管道以及各种管件的安装是否安正确,是否是按 照施工蓝图及空试图来安装的,每个法兰用的垫子是 否正确,以及每个螺栓都应完成。 2.5 在2.4 检查后发现有为符合设计要求的应向工程师提 出并及时修改 3.工具准备 根据试压要求并结合各个项目部工具的完善情况,应在试压前为试压工作人员考虑并准备好相应的试压工具。如压力表(各种等级的压力表,包含0-1.6,0-2.5,0-4.0 等都应该根据现场的试压人数及系统包每个系统的最高压力大小做好数量需要准备),压力表接头,输水塑料管,试压泵,各种型号的梅花扳手、活动扳手和打击扳手,以及大量的临时上水管(为节约成本,一般用现场的废管),水箱等各种试压工具。 4.工作准备 4.1 根据现场施工现场应安装、布置好试压吹扫设施,包括试压吹扫临时管线、排水线、试压泵、管道泵、水箱等。 4.2 以洁净水作试验介质的管道,要求高点放空低点放水。 4.3 试压吹扫前,将同组内 的管线用临时接管连 通 。 4.4 吹扫前将系统内 的流 量计、过 滤 器 、孔 板 、调 节阀 、疏 水 器 、 止 回 阀 等 拆 下 , 安 全 阀 应 与 系 统 隔 开 。 4.5.试 压 试 漏 现 场 环 境 打 扫 干 净 ; 4.6.参 加 试 压 试 漏 人 员 经 技 术 ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

管道试压总结

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
