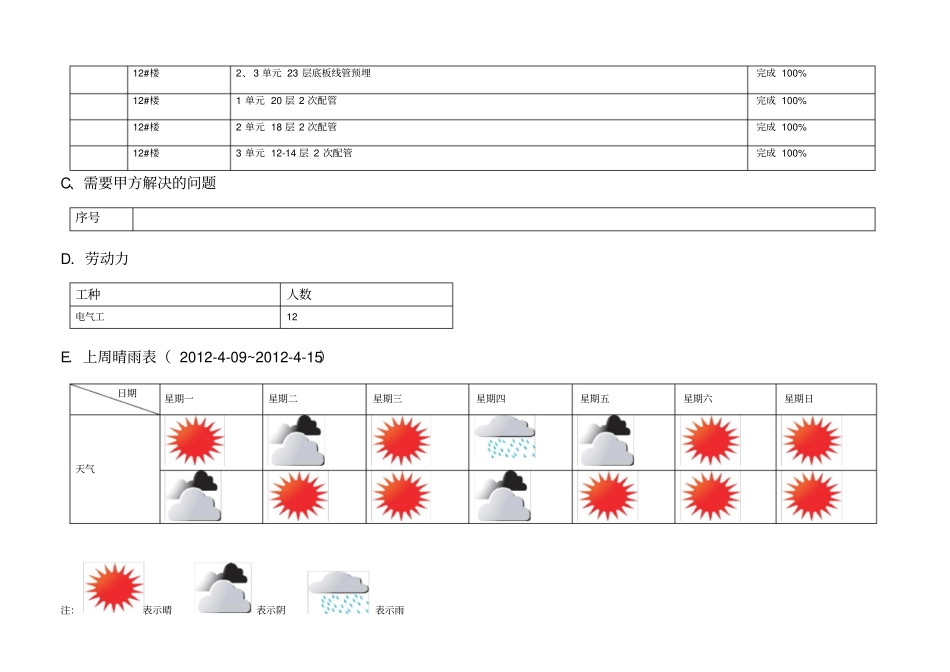

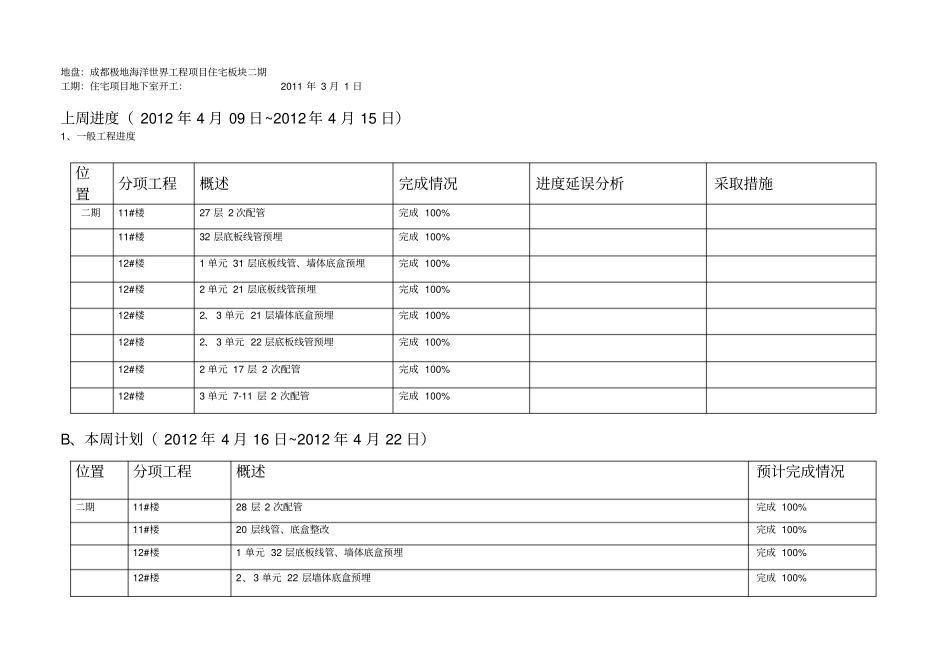

成都极地海洋世界工程项目住宅板块二期弱电工程工 作 周 报(四十四)北京亚洲卫星通信技术有限公司2012 年 4 月 16 日地盘:成都极地海洋世界工程项目住宅板块二期工期:住宅项目地下室开工:2011 年 3 月 1 日上周进度( 2012 年 4 月 09 日~2012年 4 月 15 日)1、一般工程进度位置分项工程概述完成情况进度延误分析采取措施二期11#楼27 层 2 次配管完成 100%11#楼32 层底板线管预埋完成 100%12#楼1 单元 31 层底板线管、墙体底盒预埋完成 100%12#楼2 单元 21 层底板线管预埋完成 100%12#楼2、 3 单元 21 层墙体底盒预埋完成 100%12#楼2、 3 单元 22 层底板线管预埋完成 100%12#楼2 单元 17 层 2 次配管完成 100%12#楼3 单元 7-11 层 2 次配管完成 100%B、本周计划( 2012 年 4 月 16 日~2012 年 4 月 22 日)位置分项工程概述预计完成情况二期11#楼28 层 2 次配管完成 100%11#楼20 层线管、底盒整改完成 100%12#楼1 单元 32 层底板线管、墙体底盒预埋完成 100%12#楼2、3 单元 22 层墙体底盒预埋完成 100%12#楼2、3 单元 23 层底板线管预埋完成 100%12#楼1 单元 20 层 2 次配管完成 100%12#楼2 单元 18 层 2 次配管完成 100%12#楼3 单元 12-14 层 2 次配管完成 100%C、需要甲方解决的问题序号D.劳动力工种人数电气工12E.上周晴雨表( 2012-4-09~2012-4-15)日期星期一星期二星期三星期四星期五星期六星期日天气注:表示晴表示阴表示雨主要材料报审汇总表序号材料名称使用部位预计进场日期供货周期预计报审日期实际报审日期预计审批日期实际审
