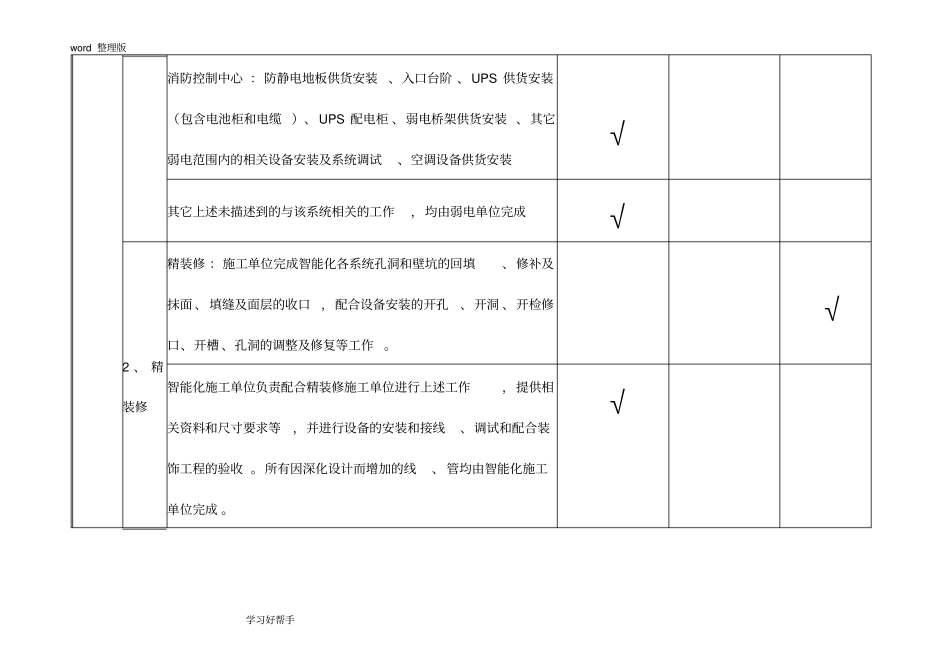

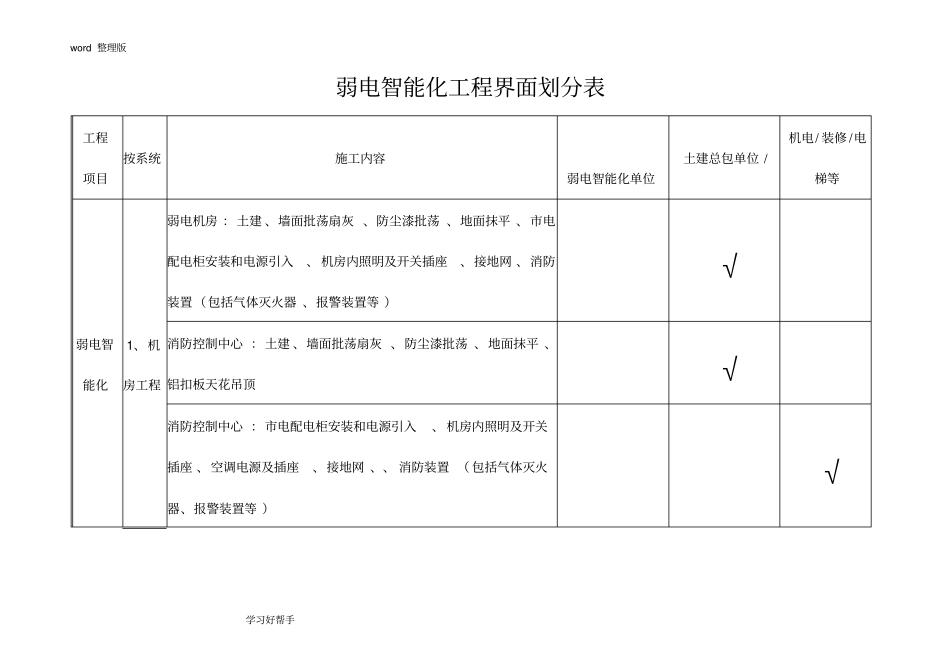

word 整理版学习好帮手弱电智能化工程界面划分表工程项目按系统施工内容弱电智能化单位土建总包单位 / 机电/ 装修 /电梯等弱电智能化1、机房工程弱电机房 :土建 、墙面批荡扇灰 、防尘漆批荡 、地面抹平 、市电配电柜安装和电源引入、 机房内照明及开关插座、接地网 、消防装置(包括气体灭火器 、报警装置等 )√消防控制中心 :土建 、墙面批荡扇灰 、防尘漆批荡 、地面抹平 、铝扣板天花吊顶√消防控制中心 :市电配电柜安装和电源引入、 机房内照明及开关插座 、空调电源及插座、接地网 、、 消防装置 ( 包括气体灭火器、报警装置等 )√word 整理版学习好帮手消防控制中心 :防静电地板供货安装、入口台阶 、UPS 供货安装(包含电池柜和电缆 )、 UPS 配电柜 、弱电桥架供货安装 、其它弱电范围内的相关设备安装及系统调试、空调设备供货安装√其它上述未描述到的与该系统相关的工作,均由弱电单位完成√2 、 精装修精装修 :施工单位完成智能化各系统孔洞和壁坑的回填、修补及抹面 、 填缝及面层的收口,配合设备安装的开孔、开洞 、开检修口、开槽 、孔洞的调整及修复等工作
√智能化施工单位负责配合精装修施工单位进行上述工作,提供相关资料和尺寸要求等,并进行设备的安装和接线、调试和配合装饰工程的验收
所有因深化设计而增加的线、 管均由智能化施工单位完成

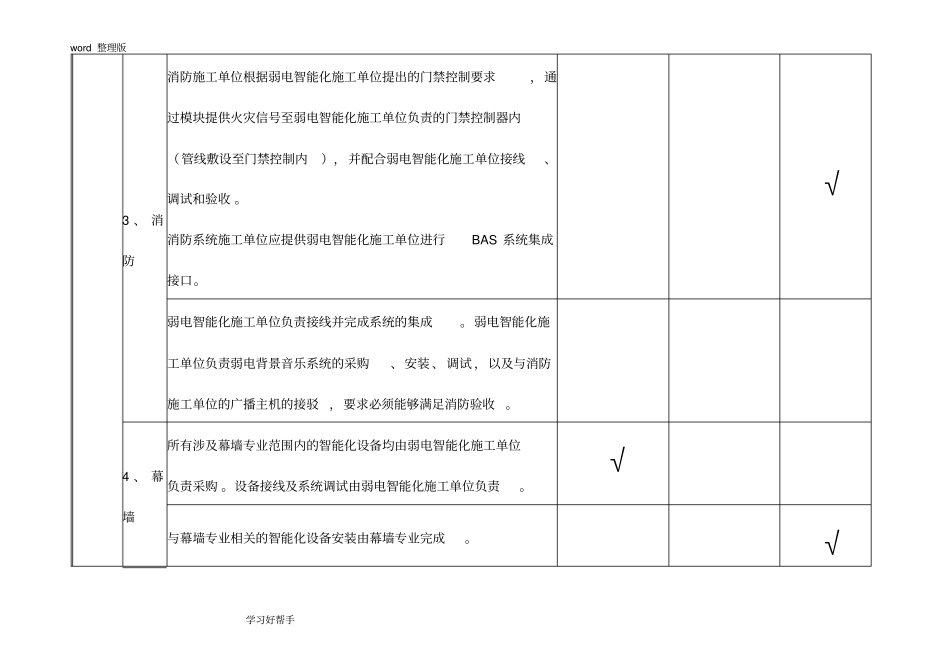

√word 整理版学习好帮手3 、 消防消防施工单位根据弱电智能化施工单位提出的门禁控制要求,通过模块提供火灾信号至弱电智能化施工单位负责的门禁控制器内(管线敷设至门禁控制内), 并配合弱电智能化施工单位接线、调试和验收
消防系统施工单位应提供弱电智能化施工单位进行BAS 系统集成接口
√弱电智能化施工单位负责接线并完成系统的集成
弱电智能化施工单位负责弱电背景音乐系统的采购、安装 、 调试 ,以及与消防施工单位的广播主机的接驳,
