下载后可任意编辑预制箱梁施工组织方案一、工程概况本施工组织计划方案的编制范围:临县至离石高速公路路基工程第二合同段K30+500~K35+060 段全长 4
56Km 的路基、桥涵、隧道以及为完成本合同段工程与工程缺陷责任期所包含的各种临时设施工程
本合同段有大桥 1 座,即 15-30m 孙家沟起点桩号为 K31+171
5,终点桩号为K31+628
5,全长 457 米,上部结构形式有预应力混凝土箱梁,共计箱梁 120 片
二、施工组织1、工期计划计划开工日期:2024 年 月 日计划完工日期:2024 年 月 日 2、管理人员配置为确保按期、保质完成施工任务,平榆高速 XXXX 项目部合理安排人员,成立以项目经理、项目总工、工区长为首的管理队伍,一支施工经验丰富的能够胜任的施工管理队伍
主要人员如下:项目经理: 马培 项目总工: 贺永华副经理: 郭小平 副总工: 王五则施工负责人: 专职安全员: 宋辉测量工程师: 李君 质检员: 李萍 试验员: 陶丽君电焊工:3 人 钢筋工:12 人 模板工:10 人 振捣工:5 人 养生工:2 人 封端工:2 人龙门吊司机:3 人3、施工队伍进场人员配置情况如表 1
4、施工机械、机具及计量、检验器具配置表 2

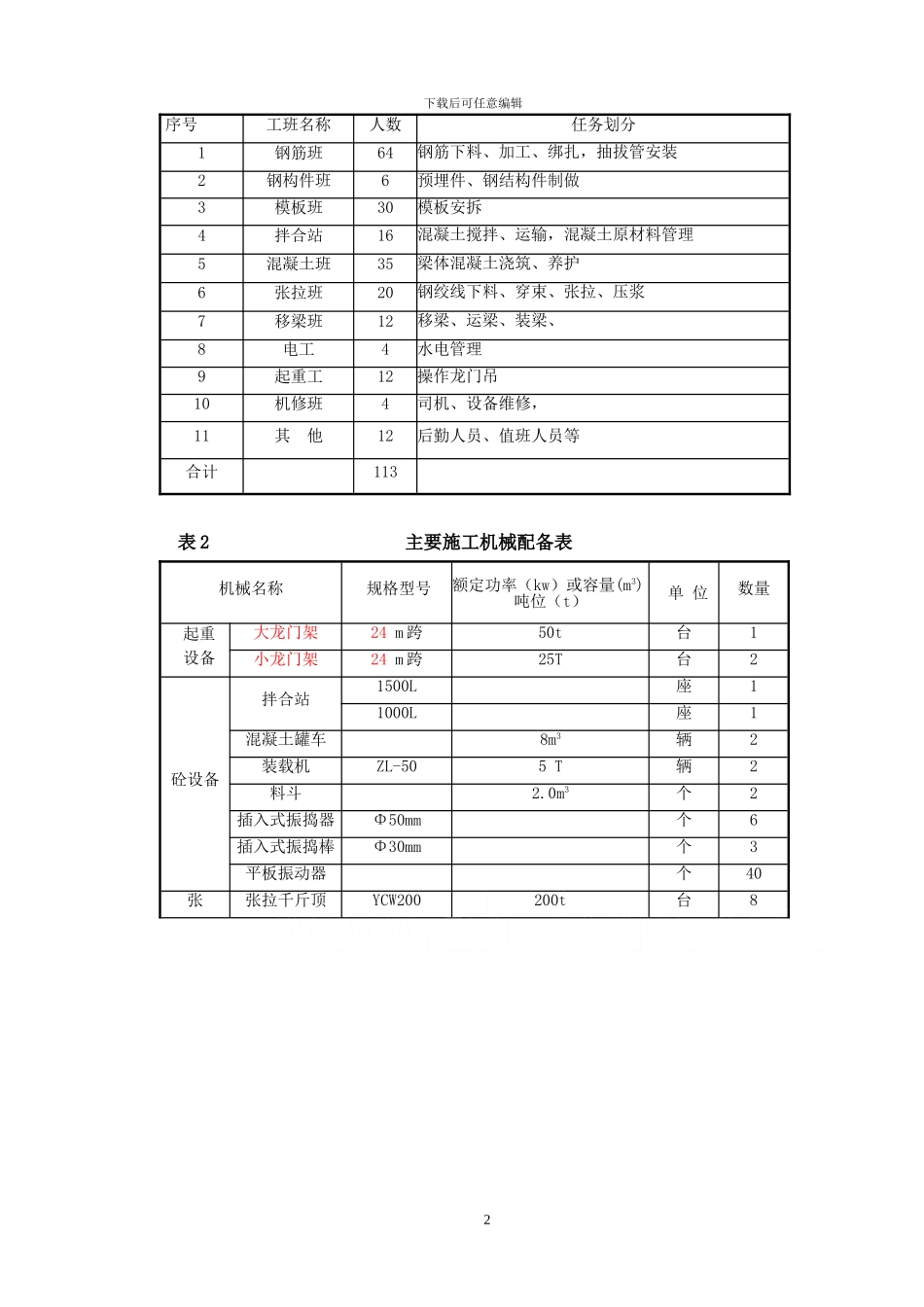

5、现场配置的主要施工机具、检验设备表 3
表 1 施工队伍进场人员配置表1下载后可任意编辑表 2 主要施工机械配备表机械名称规格型号额定功率(kw)或容量(m3)吨位(t) 单 位数量 起重设备大龙门架24 m 跨50t台1小龙门架24 m 跨25T台2砼设备拌合站1500L 座11000L座1混凝土罐车8m3辆2装载机ZL-505 T辆2料斗2
0m3个2插入式振捣器Φ50mm个6插入式振捣棒Φ30mm个3平板振动器个40张张拉千斤顶YCW200200t台8序号工班名称人数任务划分1钢筋班64钢筋下料、加工、绑扎,抽拔管
