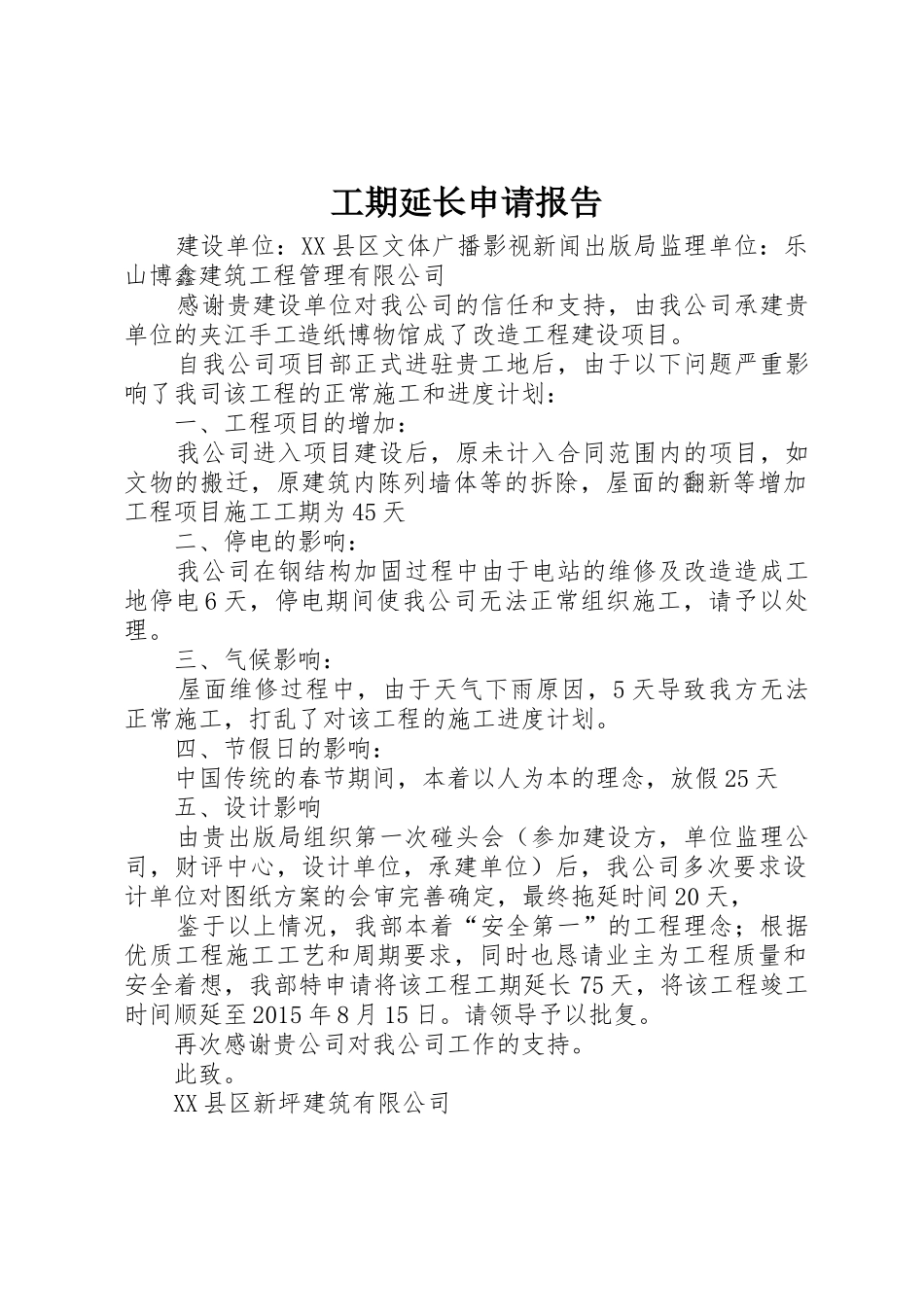

工期延长申请报告 建设单位:XX 县区文体广播影视新闻出版局监理单位:乐山博鑫建筑工程管理有限公司 感谢贵建设单位对我公司的信任和支持,由我公司承建贵单位的夹江手工造纸博物馆成了改造工程建设项目。 自我公司项目部正式进驻贵工地后,由于以下问题严重影响了我司该工程的正常施工和进度计划: 一、工程项目的增加: 我公司进入项目建设后,原未计入合同范围内的项目,如文物的搬迁,原建筑内陈列墙体等的拆除,屋面的翻新等增加工程项目施工工期为 45 天 二、停电的影响: 我公司在钢结构加固过程中由于电站的维修及改造造成工地停电 6 天,停电期间使我公司无法正常组织施工,请予以处理。 三、气候影响: 屋面维修过程中,由于天气下雨原因,5 天导致我方无法正常施工,打乱了对该工程的施工进度计划。 四、节假日的影响: 中国传统的春节期间,本着以人为本的理念,放假 25 天 五、设计影响 由贵出版局组织第一次碰头会(参加建设方,单位监理公司,财评中心,设计单位,承建单位)后,我公司多次要求设计单位对图纸方案的会审完善确定,最终拖延时间 20 天, 鉴于以上情况,我部本着“安全第一”的工程理念;根据优质工程施工工艺和周期要求,同时也恳请业主为工程质量和安全着想,我部特申请将该工程工期延长 75 天,将该工程竣工时间顺延至 2015 年 8 月 15 日。请领导予以批复。 再次感谢贵公司对我公司工作的支持。 此致。 XX 县区新坪建筑有限公司 2015 年 5 月 6 日
