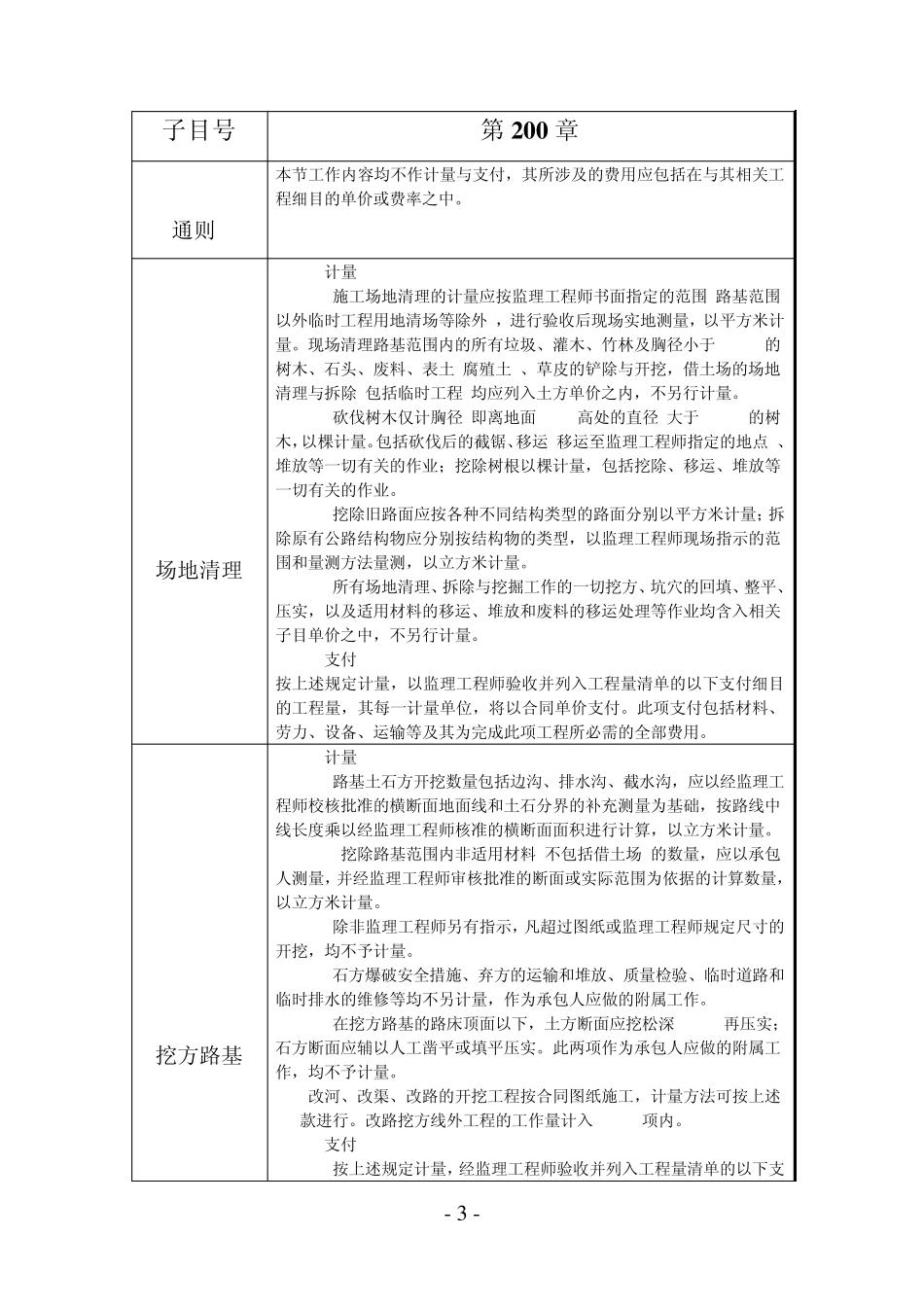

- 1 - 2 0 0 9 版公路工程标准施工招标文件计量 子目号 第1 0 0 章 101.11 通则 属履行101节中各项要求的,除101.09小节按下述规定办理外,其他不另单独计量与支付。 1.计量 (1)承包人按合同条款办理的工程一切险和第三方责任保险,按总额计量。 (2)承包人应交纳的所有税金(包括营业税、城市建设维护税和教育附加税)和他雇用的所有人员的安全事故保险费、施工设备保险费,由承包人摊入各相关工程细目的单价和费率之中,不单独计量。 2.支付 合同条款中规定的“工程一切险”和第三方责任险的保险费,将根据保险公司的保单经监理工程师签证后支付。如果由业主统一与保险公司办理上述两项保险,则由业主扣回。 102.14 工程管理 1.计量 (1)102.08小节的工作内容及与此有关的一切作业经监理工程师审查批准后,以总额计量。 (2)102.11小节的工作内容包括施工场地砂石化、控制扬尘、降低噪声、合理排污等一切与此有关的作业经监理工程师检查验收后以总额计量。 (3)102.13小节安全生产费用按投标价(不含安全生产费及建筑工程一切险及第三者责任险的保险费)的1%(若招标人公布了投标控制价上限时,按投标控制价上限的1%计)以固定金额形式计入工程量清单支付子目102-3中。第102.13小节所发生的施工安全生产费用,应用于施工安全防护用具及设施的采购和更新、安全施工措施的落实、安全生产条件的改善,不得挪作他用。施工安全设施费及与此有关的一切作业经监理人,对工程安全生产情况审查批准后,以总额计量。如承包人在此基础上增加安全生产费用于项目施工的需要,则承包人应在本项目工程量清单其他相关子目的单价或总额价中予以考虑,发包人不再另行支付。) (4)工程管理软件按第102.01-4条要求安装运行,工程管理软件费用由发包人估定,以暂估价的形式按总额计入工程总价内。其费用包括系统操作人员的培训、劳务和计算机配置、维护、备份管理及网络构筑等一切与此相关的费用。 2.支付 102-1项在监理工程师验收合格后一次支付。 102-2项费用每 1/3工期支付总额的30%。交工证书签发之后,支付总额的10%。 102-3费用由监理人发出通知后支付总额的50%;在承包人的施工进度计划和施工方案说明被监理人批复后支付总额的25%;按规范要求及监理人的指示落实安全生产措施后支付剩余的25%。 102-4 经监理人验收后,支付监理人确认的实际金额的90%;交工验收证书签发之后,支付剩余的10%。 - 2 - 103.05 临时工程与设施...
