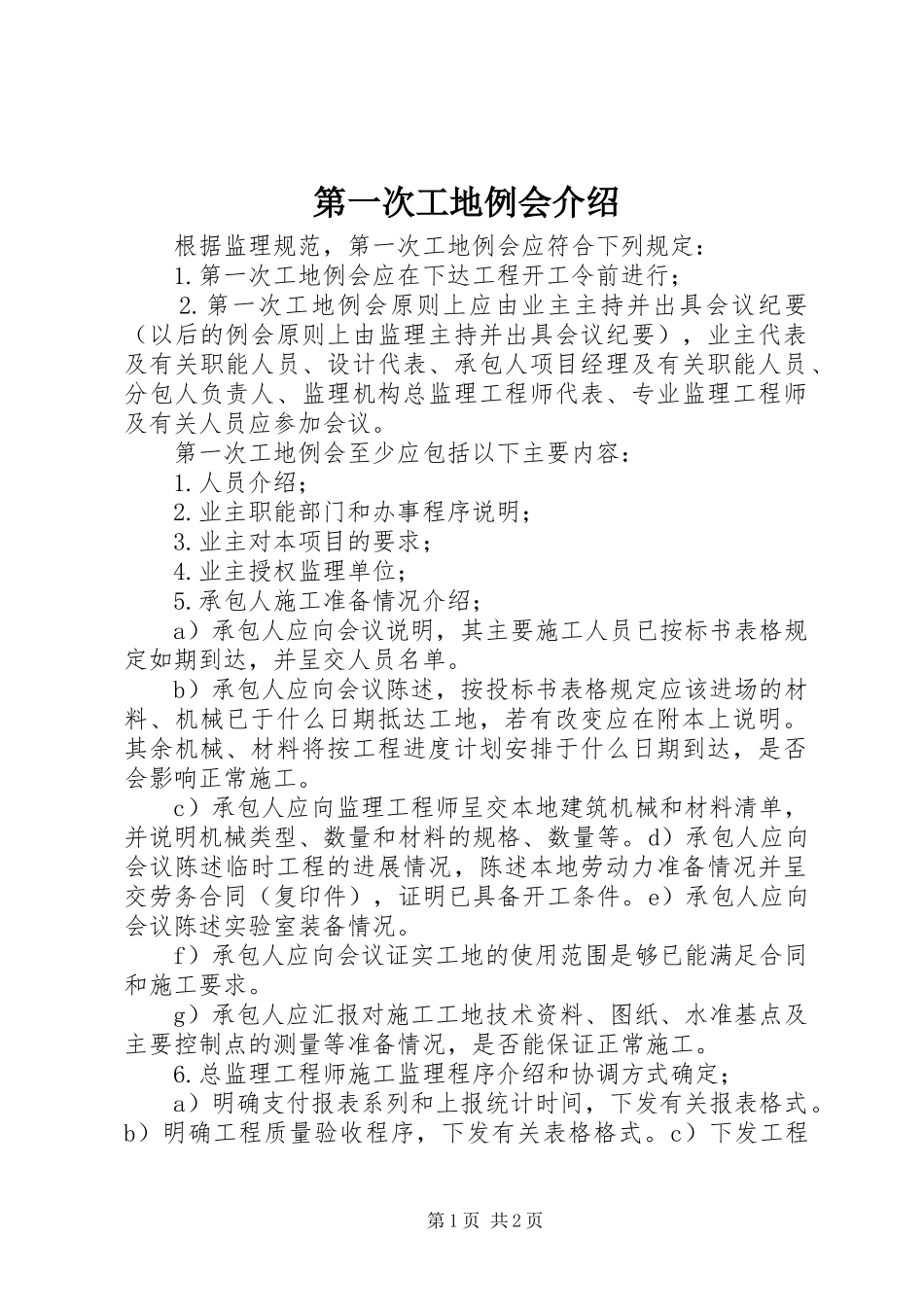

第一次工地例会介绍根据监理规范,第一次工地例会应符合下列规定:1
第一次工地例会应在下达工程开工令前进行;2
第一次工地例会原则上应由业主主持并出具会议纪要(以后的例会原则上由监理主持并出具会议纪要),业主代表及有关职能人员、设计代表、承包人项目经理及有关职能人员、分包人负责人、监理机构总监理工程师代表、专业监理工程师及有关人员应参加会议
第一次工地例会至少应包括以下主要内容:1
人员介绍;2
业主职能部门和办事程序说明;3
业主对本项目的要求;4
业主授权监理单位;5
承包人施工准备情况介绍;a)承包人应向会议说明,其主要施工人员已按标书表格规定如期到达,并呈交人员名单
b)承包人应向会议陈述,按投标书表格规定应该进场的材料、机械已于什么日期抵达工地,若有改变应在附本上说明
其余机械、材料将按工程进度计划安排于什么日期到达,是否会影响正常施工
c)承包人应向监理工程师呈交本地建筑机械和材料清单,并说明机械类型、数量和材料的规格、数量等
d)承包人应向会议陈述临时工程的进展情况,陈述本地劳动力准备情况并呈交劳务合同(复印件),证明已具备开工条件
e)承包人应向会议陈述实验室装备情况
f)承包人应向会议证实工地的使用范围是够已能满足合同和施工要求
g)承包人应汇报对施工工地技术资料、图纸、水准基点及主要控制点的测量等准备情况,是否能保证正常施工

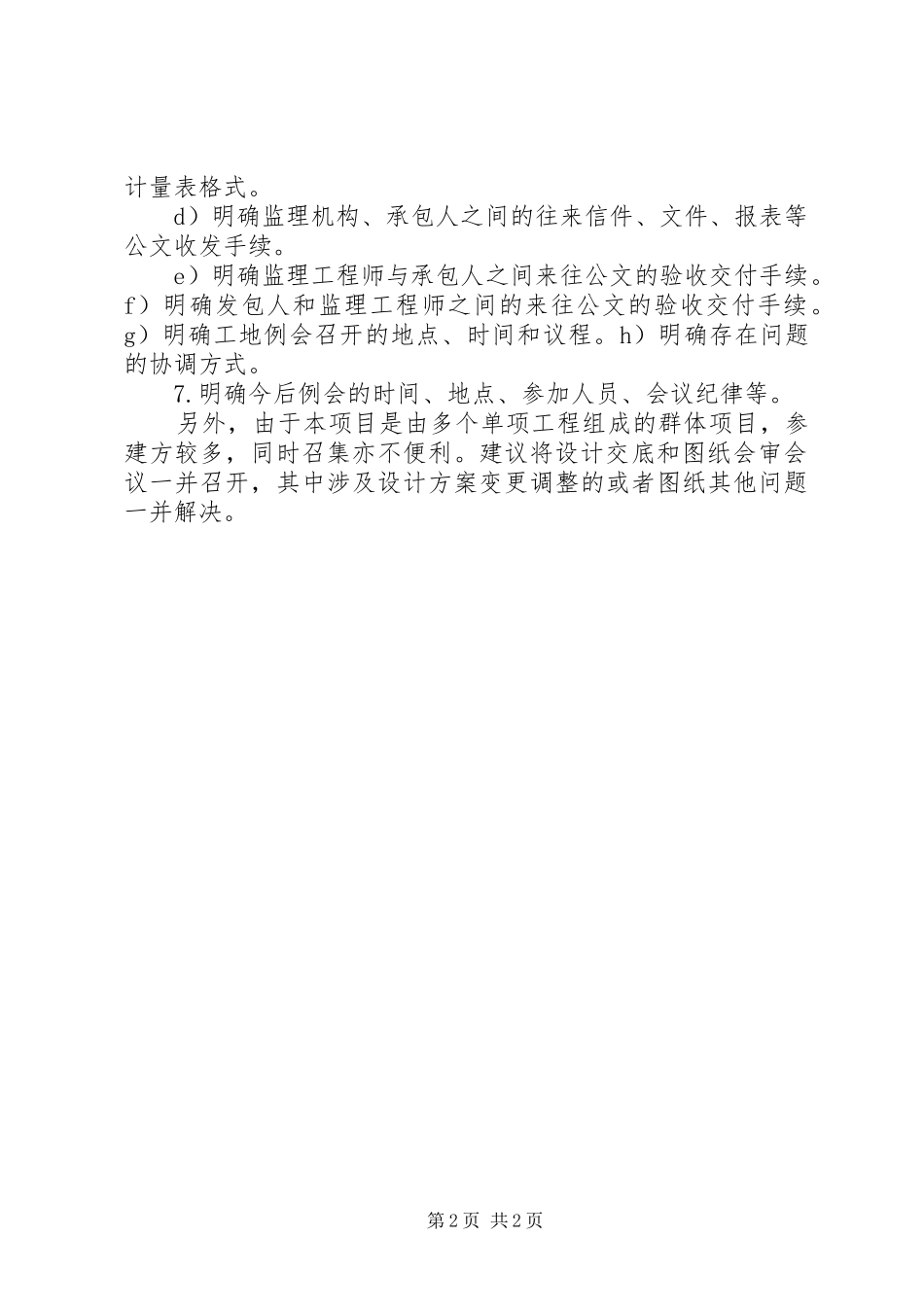

总监理工程师施工监理程序介绍和协调方式确定;a)明确支付报表系列和上报统计时间,下发有关报表格式
b)明确工程质量验收程序,下发有关表格格式
c)下发工程第1页共2页计量表格式
d)明确监理机构、承包人之间的往来信件、文件、报表等公文收发手续
e)明确监理工程师与承包人之间来往公文的验收交付手续
f)明确发包人和监理工程师之间的来往公文的验收交付手续
g)明确工地例会召开的地点、时间和议程
h)明确存在问题的协调方式
