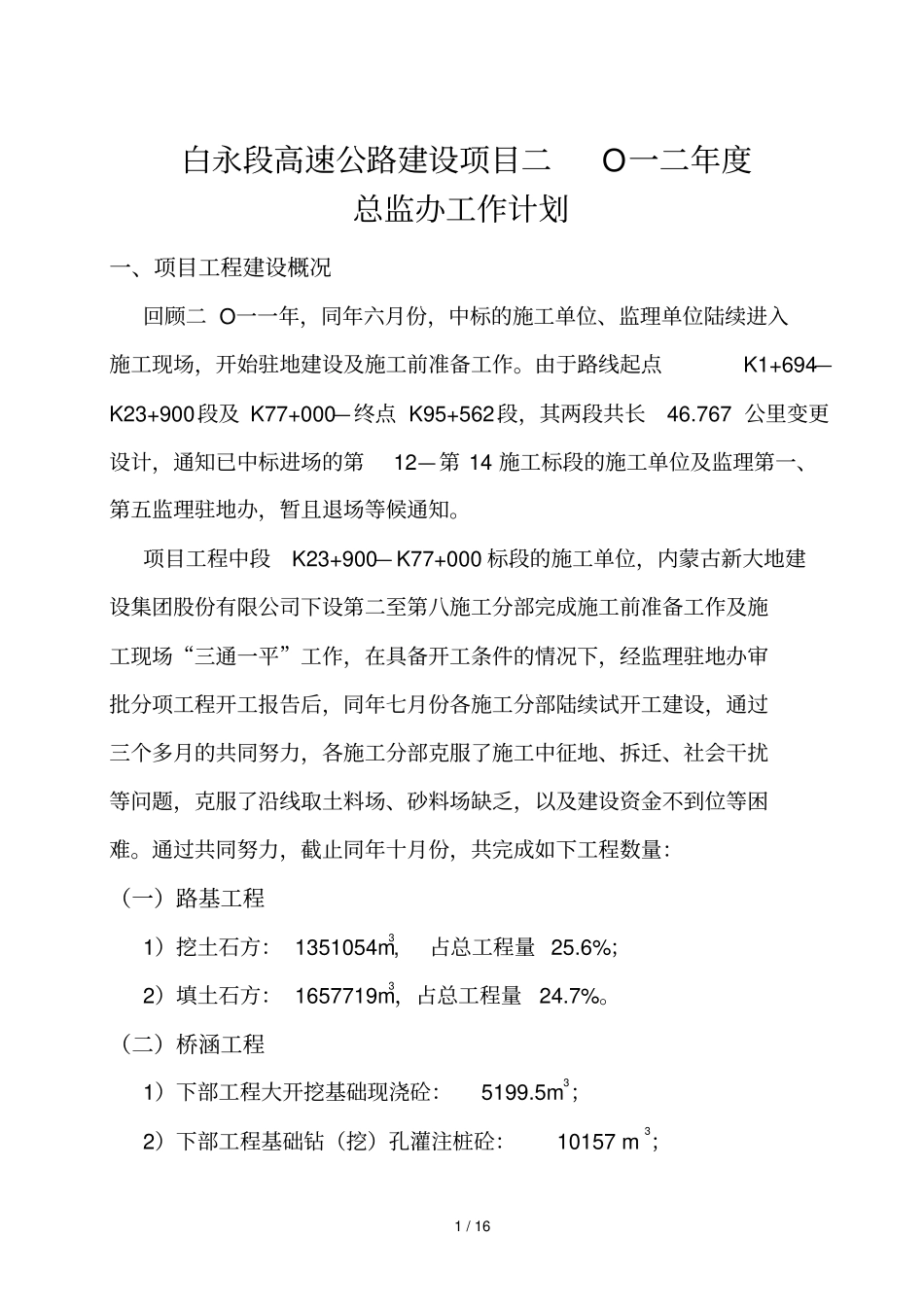

1 / 16 白永段高速公路建设项目二O一二年度总监办工作计划一、项目工程建设概况回顾二 O一一年,同年六月份,中标的施工单位、监理单位陆续进入施工现场,开始驻地建设及施工前准备工作。由于路线起点K1+694—K23+900段及 K77+000—终点 K95+562段,其两段共长46.767 公里变更设计,通知已中标进场的第12—第 14 施工标段的施工单位及监理第一、第五监理驻地办,暂且退场等候通知。项目工程中段K23+900— K77+000 标段的施工单位,内蒙古新大地建设集团股份有限公司下设第二至第八施工分部完成施工前准备工作及施工现场“三通一平”工作,在具备开工条件的情况下,经监理驻地办审批分项工程开工报告后,同年七月份各施工分部陆续试开工建设,通过三个多月的共同努力,各施工分部克服了施工中征地、拆迁、社会干扰等问题,克服了沿线取土料场、砂料场缺乏,以及建设资金不到位等困难。通过共同努力,截止同年十月份,共完成如下工程数量:(一)路基工程1)挖土石方: 1351054m3, 占总工程量 25.6%;2)填土石方: 1657719m3,占总工程量24.7%。(二)桥涵工程1)下部工程大开挖基础现浇砼:5199.5m3;2)下部工程基础钻(挖)孔灌注桩砼: 10157 m3;2 / 16 3) 上部工程预制盖板砼:360m3。共完成路基、桥涵工程工作量7652 万元。占总工程量的 7.8% ,各施工分部工程量完成情况汇总表如下:路基桥涵工程完成工程量汇总表 1路基桥涵工程完成工程量汇总表 2二、二 O一二年工作计划单位名称工程名称内蒙古新大地建设集团有限公司合计(m3) 施工标段二、四标段三标段六标段七标段八标段九标段十一标段路基工程( m3)挖土石方324962 360996 80000 307572 248389 29135 0 1351054 填土石方240882 248651 80000 458194 265307 82146 282539 1657719 桥涵工程(m3) 大开挖基础现浇基础砼230 426.5 0 2363 1724 456 0 5199.5 现浇台身砼384 92.01 0 676 856 0 0 2008.01 钻孔基础现浇灌注基桩砼1615 2144 673 2272 2939 90 424 10157 预制盖板砼0 0 0 0 0 0 360 360 单位名称工程名称内蒙古新大地建设集团有限公司合计(万元)各施工标段完成产值情况(万元)路基、桥涵工程三标四标六标七标八标九标十标十一标7652 1662 988 351 1740 1250 327 699 637 3 / 16 (一)建立完善的组织机构凡中标的施工单位和监理单位严格执行恒新公司2011 年 10 月 28日《关于...
