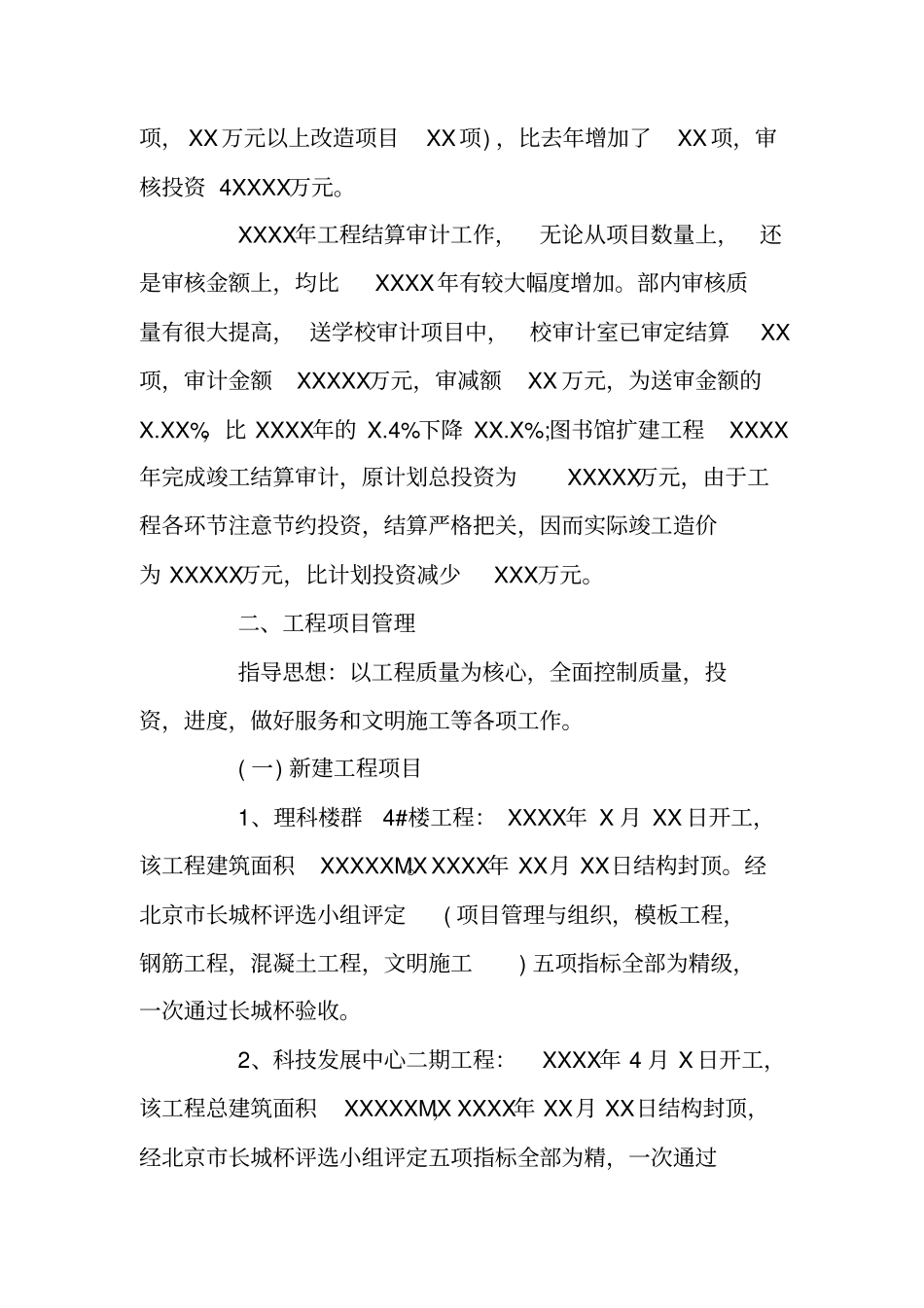

基础设施建设工作总结一、投资计划及完成情况( 一) 基建投资计划及完成情况1、基建投资计划:XXXX 年教育部批准下达XXX 基建投资调整计划XXXXX万元,结转以前年度未完国拨投资44XX 万元,共计XXXX4万元。其中:由基建工程部实施的投资计划XXXXX万元。 .... 2、基建计划完成情况:XXXX年度,基建工程部实施的项目共计完成基建投资 XXXXX万元,其中:①完成 XXXX年投资计划XXXX万元; ②完成国拨征地计划XXXX万元 ; ( 二)XXX 计划及完成情况3、XXX计划:XXX 三年共计安排投资X4XXX 万元,改造规模XXXXXXMX,共计 4X 个工程项目 ( 改造项目 44 个,新建项目 4个); 4、XXX计划完成情况:XXX 综合改造工程全部完成,部分项目尚未完成竣工结算。( 三) 工程结算审计工作已完成部内审核项目共计XXX 项( 其中新建工程X项, XX万元以上改造项目XX项) ,比去年增加了XX项,审核投资 4XXXX万元。XXXX年工程结算审计工作,无论从项目数量上,还是审核金额上,均比XXXX年有较大幅度增加。部内审核质量有很大提高, 送学校审计项目中,校审计室已审定结算XX项,审计金额XXXXX万元,审减额XX 万元,为送审金额的X.XX%,比 XXXX年的 X.4%下降 XX.X%;图书馆扩建工程 XXXX年完成竣工结算审计,原计划总投资为XXXXX万元,由于工程各环节注意节约投资,结算严格把关,因而实际竣工造价为 XXXXX万元,比计划投资减少XXX万元。二、工程项目管理指导思想:以工程质量为核心,全面控制质量,投资,进度,做好服务和文明施工等各项工作。( 一) 新建工程项目1、理科楼群4#楼工程: XXXX年 X 月 XX 日开工,该工程建筑面积XXXXXMX。XXXX年 XX月 XX日结构封顶。经北京市长城杯评选小组评定( 项目管理与组织,模板工程,钢筋工程,混凝土工程,文明施工) 五项指标全部为精级,一次通过长城杯验收。2、科技发展中心二期工程:XXXX年 4 月 X 日开工,该工程总建筑面积XXXXXMX,XXXX年 XX月 XX日结构封顶,经北京市长城杯评选小组评定五项指标全部为精,一次通过长城杯验收。3、新建XXXKV变电站工程:该工程系学校生命线工程,对学校今后发展致关重大,该工程总建筑面积XXXXMX,土建工程于XXXX年 X 月 XX 日竣工,设备安装 XXXX年 XX月完成。变电站外线工程, 由于要穿五道口商业街及京包铁路,城市铁路,前期协调难度极大,在铁路,市政等部门的大力配合下 XXXX年 XX月初开工,在海淀区政府积极支持帮助下,解决了...
