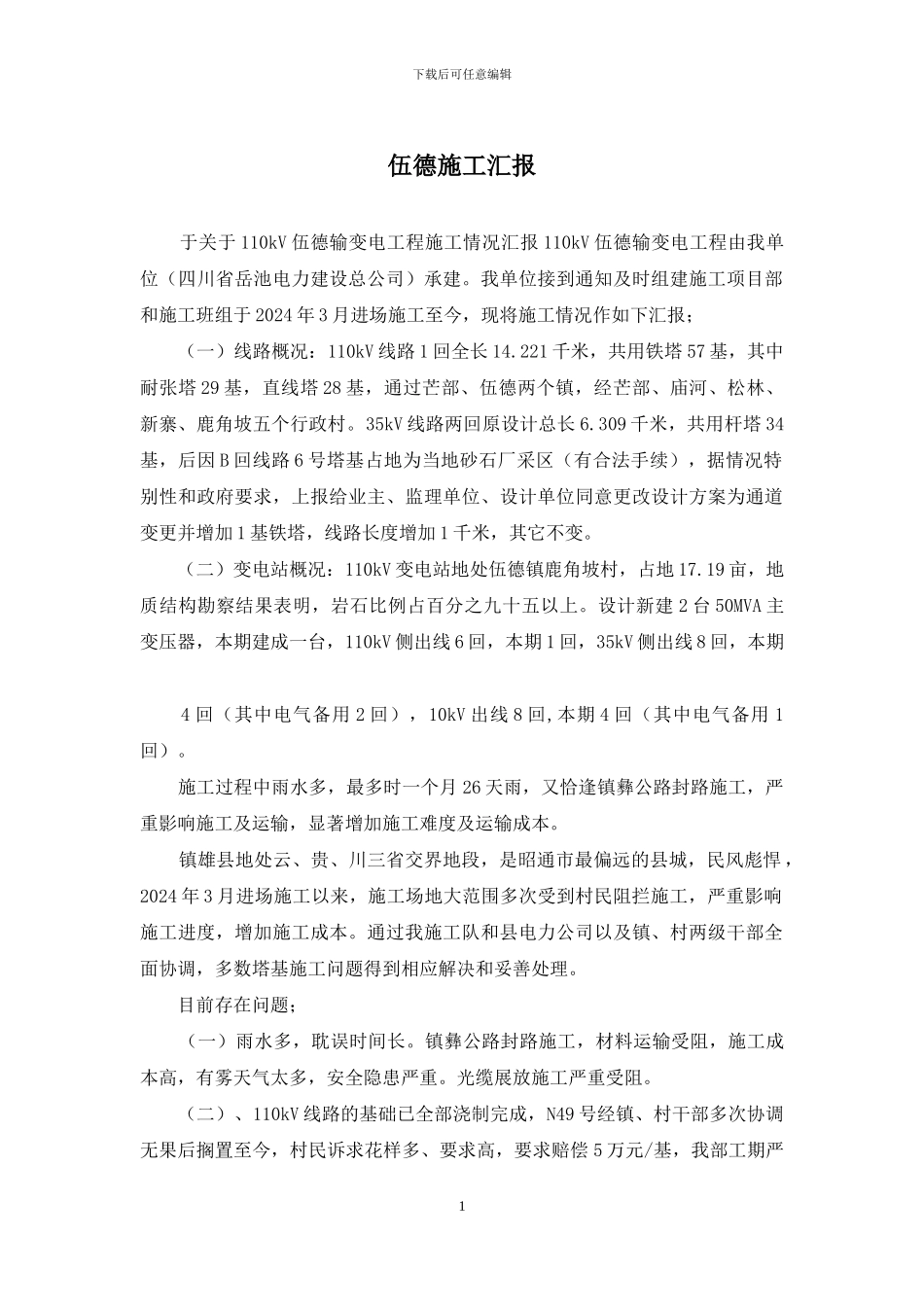

下载后可任意编辑伍德施工汇报 于关于 110kV 伍德输变电工程施工情况汇报 110kV 伍德输变电工程由我单位(四川省岳池电力建设总公司)承建
我单位接到通知及时组建施工项目部和施工班组于 2024 年 3 月进场施工至今,现将施工情况作如下汇报; (一)线路概况:110kV 线路 1 回全长 14
221 千米,共用铁塔 57 基,其中耐张塔 29 基,直线塔 28 基,通过芒部、伍德两个镇,经芒部、庙河、松林、新寨、鹿角坡五个行政村
35kV 线路两回原设计总长 6
309 千米,共用杆塔 34基,后因 B 回线路 6 号塔基占地为当地砂石厂采区(有合法手续),据情况特别性和政府要求,上报给业主、监理单位、设计单位同意更改设计方案为通道变更并增加 1 基铁塔,线路长度增加 1 千米,其它不变
(二)变电站概况:110kV 变电站地处伍德镇鹿角坡村,占地 17
19 亩,地质结构勘察结果表明,岩石比例占百分之九十五以上
设计新建 2 台 50MVA 主变压器,本期建成一台,110kV 侧出线 6 回,本期 1 回,35kV 侧出线 8 回,本期 4 回(其中电气备用 2 回),10kV 出线 8 回,本期 4 回(其中电气备用 1回)
施工过程中雨水多,最多时一个月 26 天雨,又恰逢镇彝公路封路施工,严重影响施工及运输,显著增加施工难度及运输成本
镇雄县地处云、贵、川三省交界地段,是昭通市最偏远的县城,民风彪悍 ,2024 年 3 月进场施工以来,施工场地大范围多次受到村民阻拦施工,严重影响施工进度,增加施工成本
通过我施工队和县电力公司以及镇、村两级干部全面协调,多数塔基施工问题得到相应解决和妥善处理
目前存在问题; (一)雨水多,耽误时间长
镇彝公路封路施工,材料运输受阻,施工成本高,有雾天气太多,安全隐患严重
光缆展放施工严重受阻

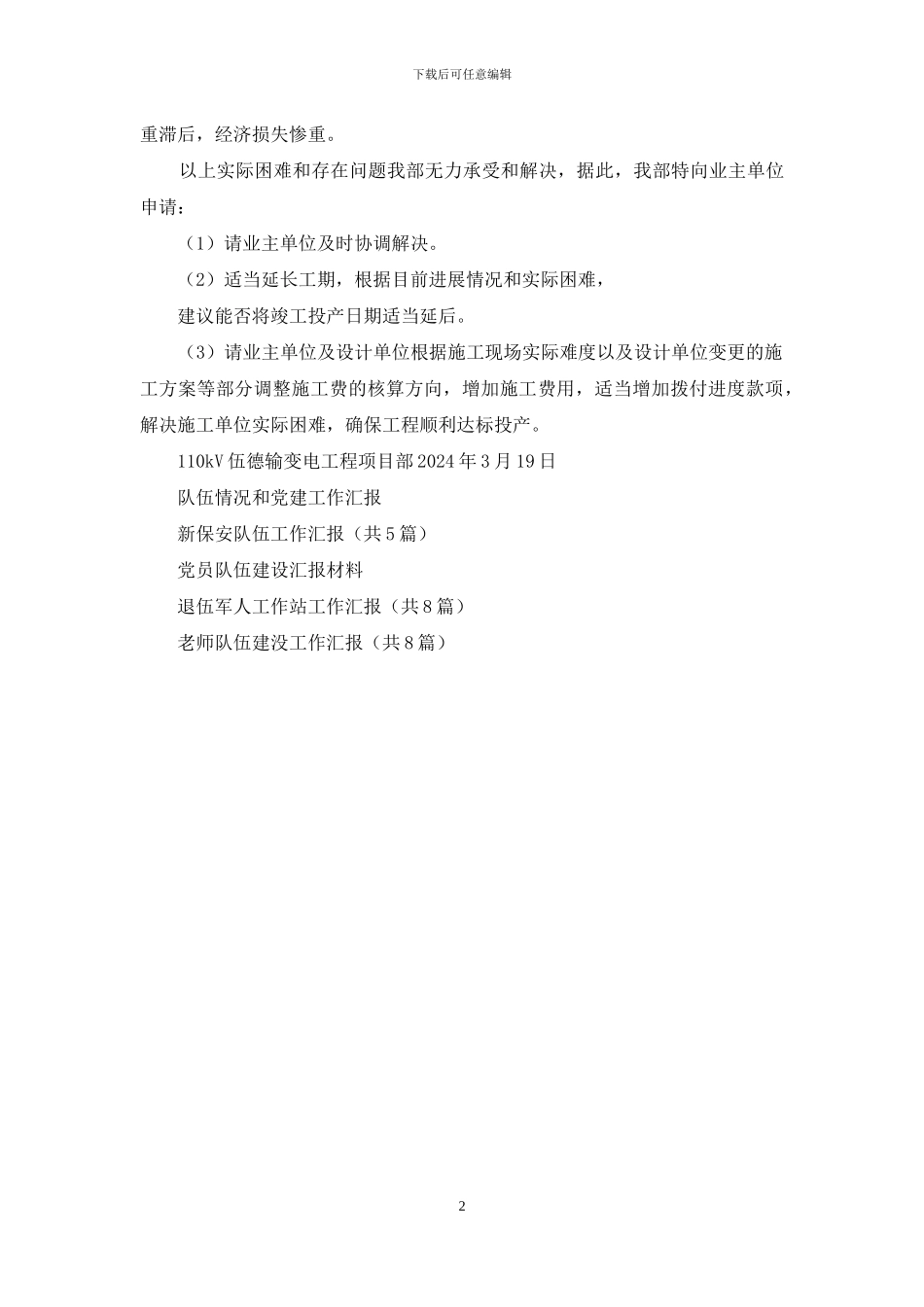

(二)、110kV
