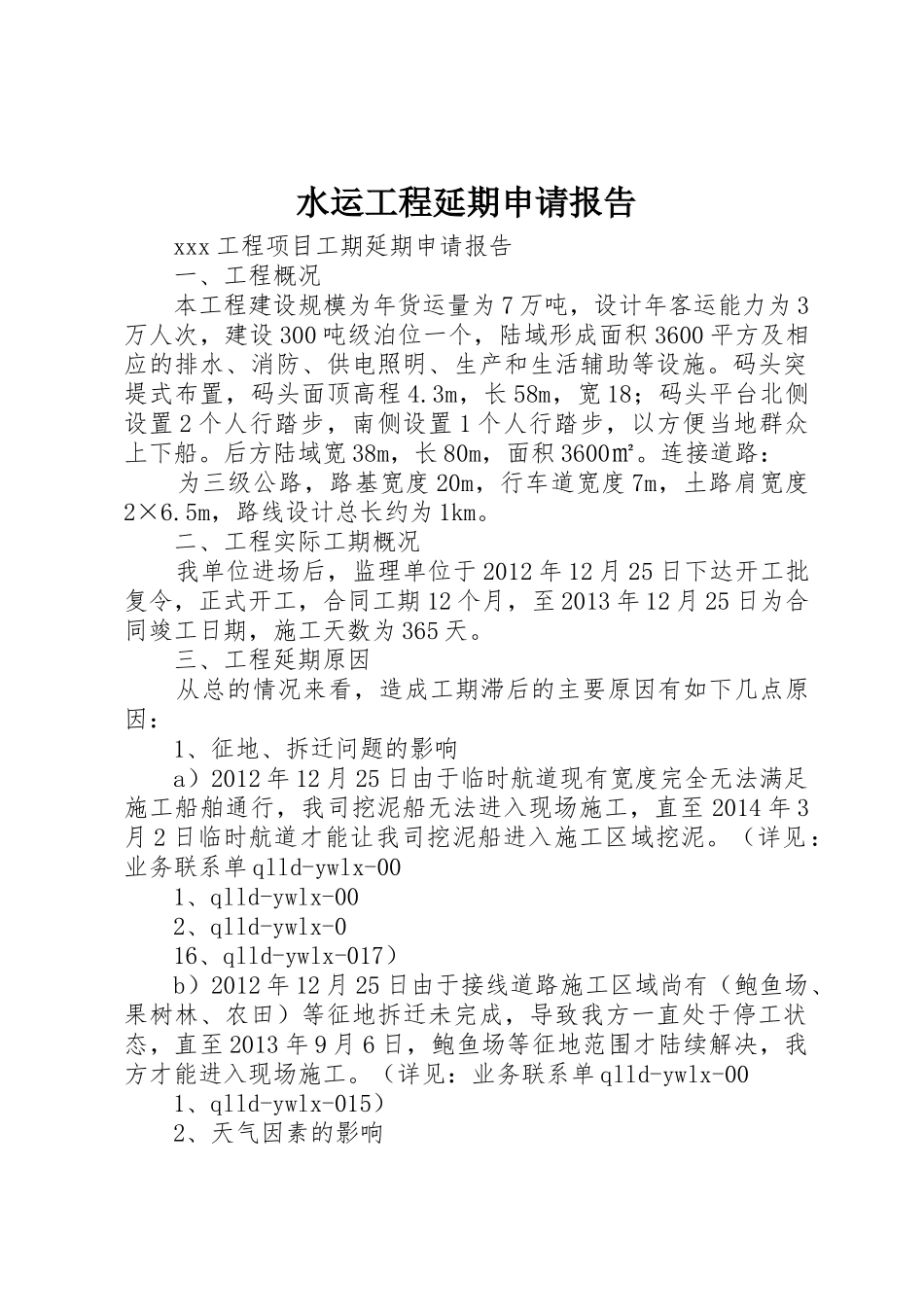

水运工程延期申请报告 xxx 工程项目工期延期申请报告 一、工程概况 本工程建设规模为年货运量为 7 万吨,设计年客运能力为 3万人次,建设 300 吨级泊位一个,陆域形成面积 3600 平方及相应的排水、消防、供电照明、生产和生活辅助等设施
码头突堤式布置,码头面顶高程 4
3m,长 58m,宽 18;码头平台北侧设置 2 个人行踏步,南侧设置 1 个人行踏步,以方便当地群众上下船
后方陆域宽 38m,长 80m,面积 3600㎡
连接道路: 为三级公路,路基宽度 20m,行车道宽度 7m,土路肩宽度2×6
5m,路线设计总长约为 1km
二、工程实际工期概况 我单位进场后,监理单位于 2012 年 12 月 25 日下达开工批复令,正式开工,合同工期 12 个月,至 2013 年 12 月 25 日为合同竣工日期,施工天数为 365 天
三、工程延期原因 从总的情况来看,造成工期滞后的主要原因有如下几点原因: 1、征地、拆迁问题的影响 a)2012 年 12 月 25 日由于临时航道现有宽度完全无法满足施工船舶通行,我司挖泥船无法进入现场施工,直至 2014 年 3月 2 日临时航道才能让我司挖泥船进入施工区域挖泥
(详见:业务联系单 qlld-ywlx-00 1、qlld-ywlx-00 2、qlld-ywlx-0 16、qlld-ywlx-017) b)2012 年 12 月 25 日由于接线道路施工区域尚有(鲍鱼场、果树林、农田)等征地拆迁未完成,导致我方一直处于停工状态,直至 2013 年 9 月 6 日,鲍鱼场等征地范围才陆续解决,我方才能进入现场施工

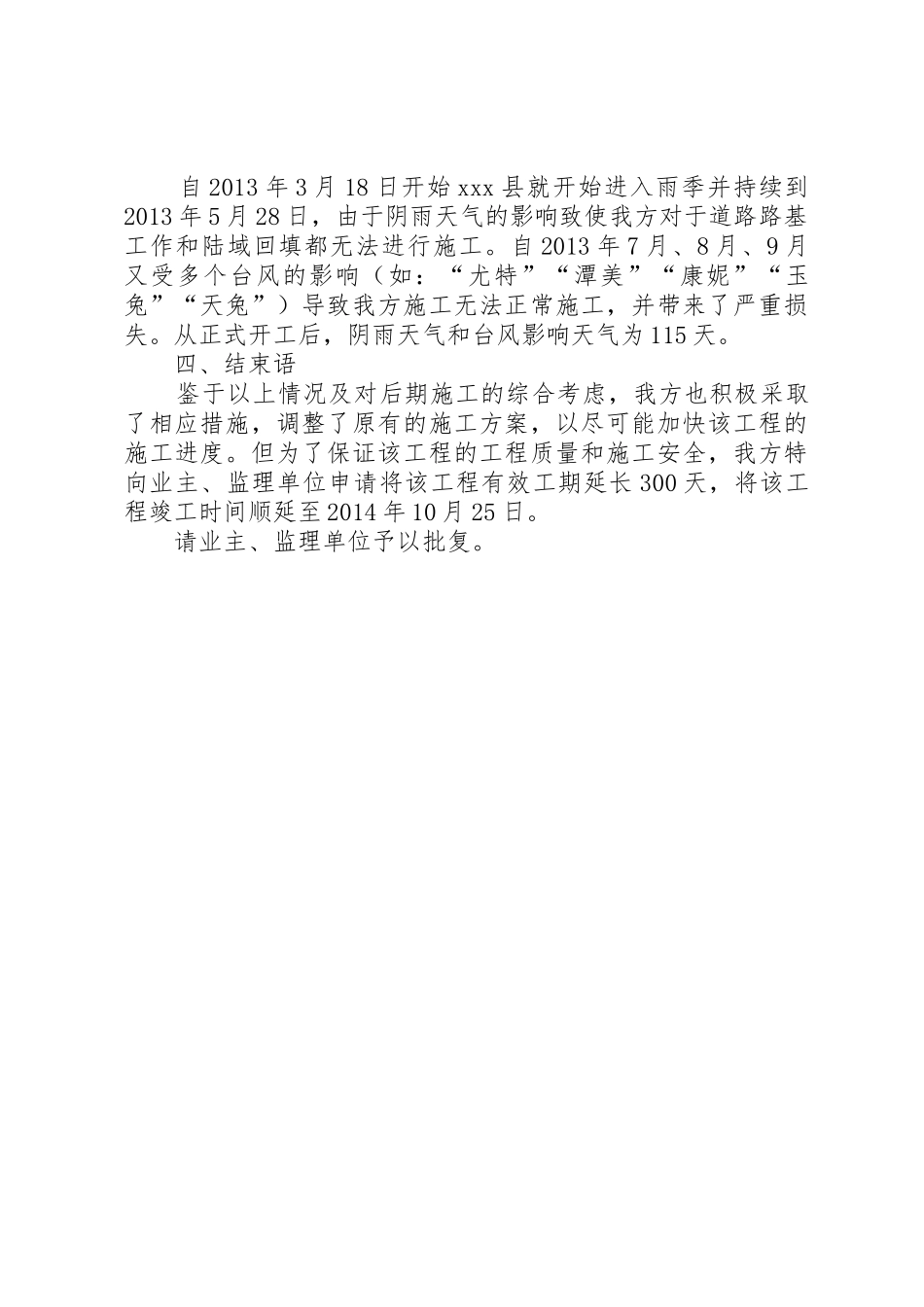

(详见:业务联系单 qlld-ywlx-00 1、qlld-ywlx-015) 2、天气因素的影响 自 2013 年 3 月 18 日开始 xxx 县就开始进入雨季并持续到2013 年 5 月 28 日,由
