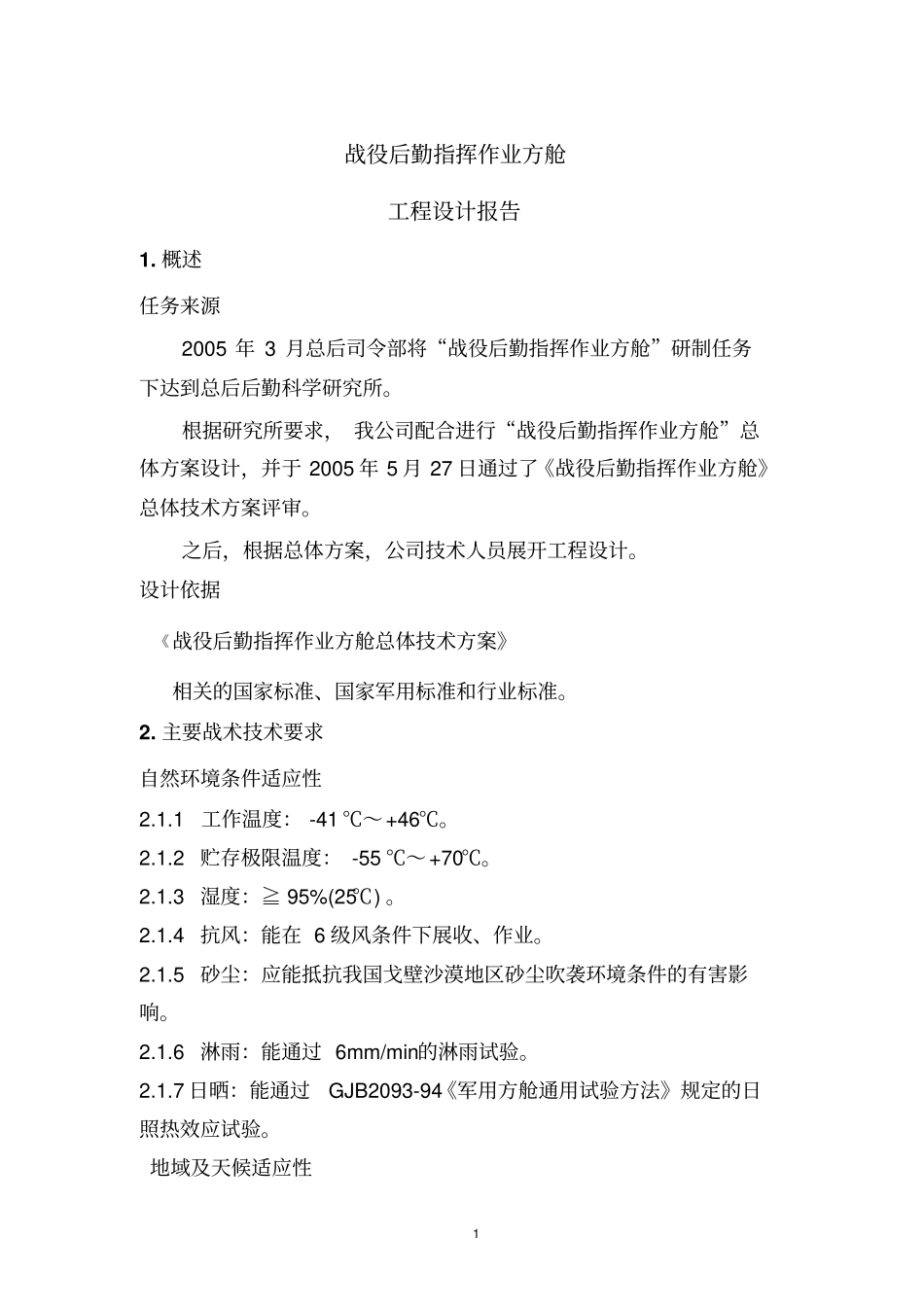

1 战役后勤指挥作业方舱工程设计报告1
概述任务来源2005 年 3 月总后司令部将“战役后勤指挥作业方舱”研制任务下达到总后后勤科学研究所
根据研究所要求, 我公司配合进行“战役后勤指挥作业方舱”总体方案设计,并于 2005 年 5 月 27 日通过了《战役后勤指挥作业方舱》总体技术方案评审
之后,根据总体方案,公司技术人员展开工程设计
设计依据《战役后勤指挥作业方舱总体技术方案》相关的国家标准、国家军用标准和行业标准
主要战术技术要求自然环境条件适应性2
1工作温度: -41 ℃~+46℃
2 贮存极限温度: -55 ℃~+70℃
3 湿度:≧ 95%(25℃)
4 抗风:能在 6 级风条件下展收、作业
5 砂尘:应能抵抗我国戈壁沙漠地区砂尘吹袭环境条件的有害影响
6 淋雨:能通过 6mm/min的淋雨试验
7 日晒:能通过GJB2093-94《军用方舱通用试验方法》规定的日照热效应试验

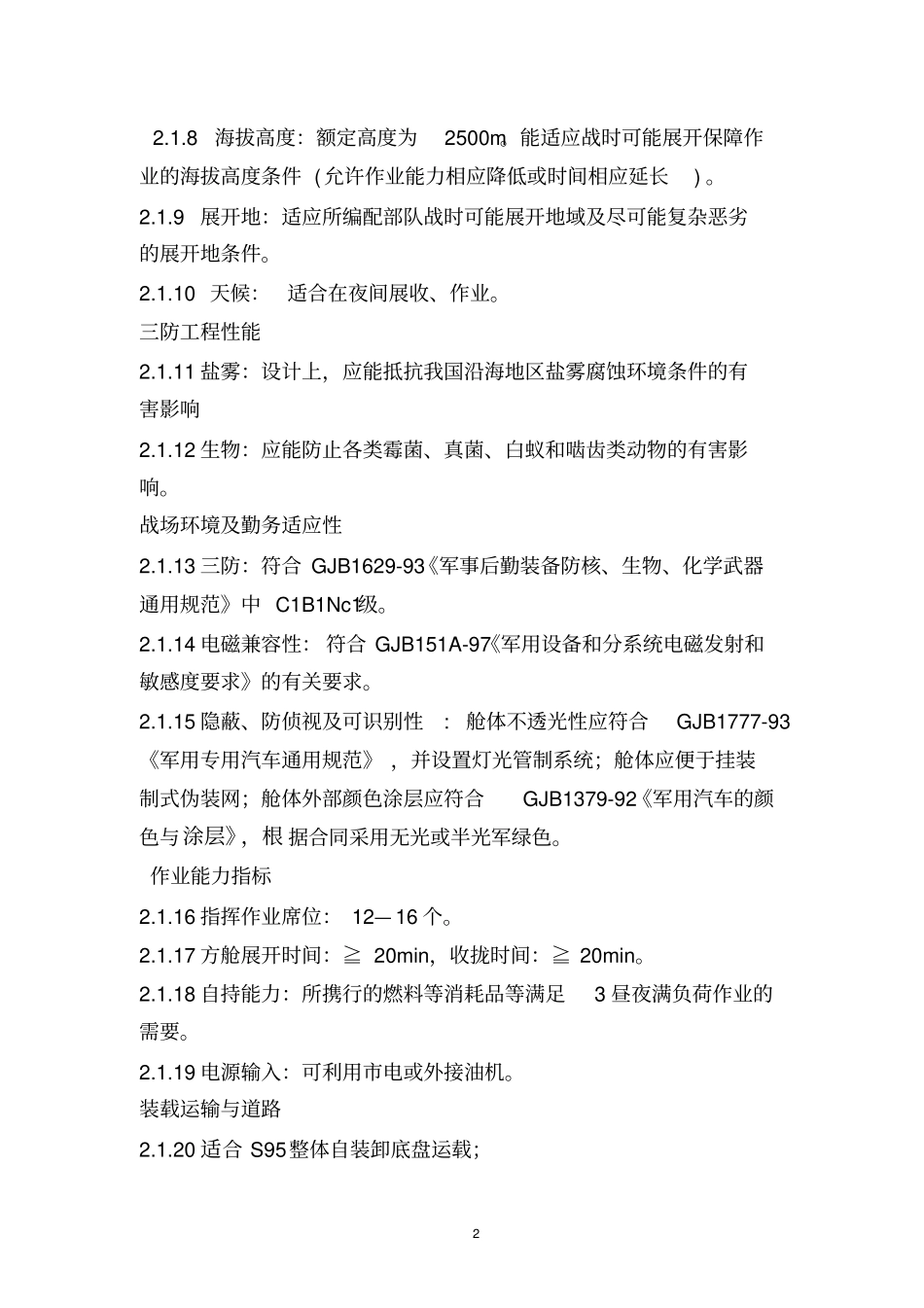

地域及天候适应性2 2
8海拔高度:额定高度为2500m
能适应战时可能展开保障作业的海拔高度条件 (允许作业能力相应降低或时间相应延长)
9 展开地:适应所编配部队战时可能展开地域及尽可能复杂恶劣的展开地条件
10 天候:适合在夜间展收、作业
三防工程性能2
11 盐雾:设计上,应能抵抗我国沿海地区盐雾腐蚀环境条件的有害影响2
12 生物:应能防止各类霉菌、真菌、白蚁和啮齿类动物的有害影响
战场环境及勤务适应性2
13 三防:符合 GJB1629-93《军事后勤装备防核、生物、化学武器通用规范》中 C1B1Nc1级
14 电磁兼容性: 符合 GJB151A-97《军用设备和分系统电磁发射和敏感度要求》的有关要求
15 隐蔽、防侦视及可识别性: 舱体不透光性应符合GJB177
