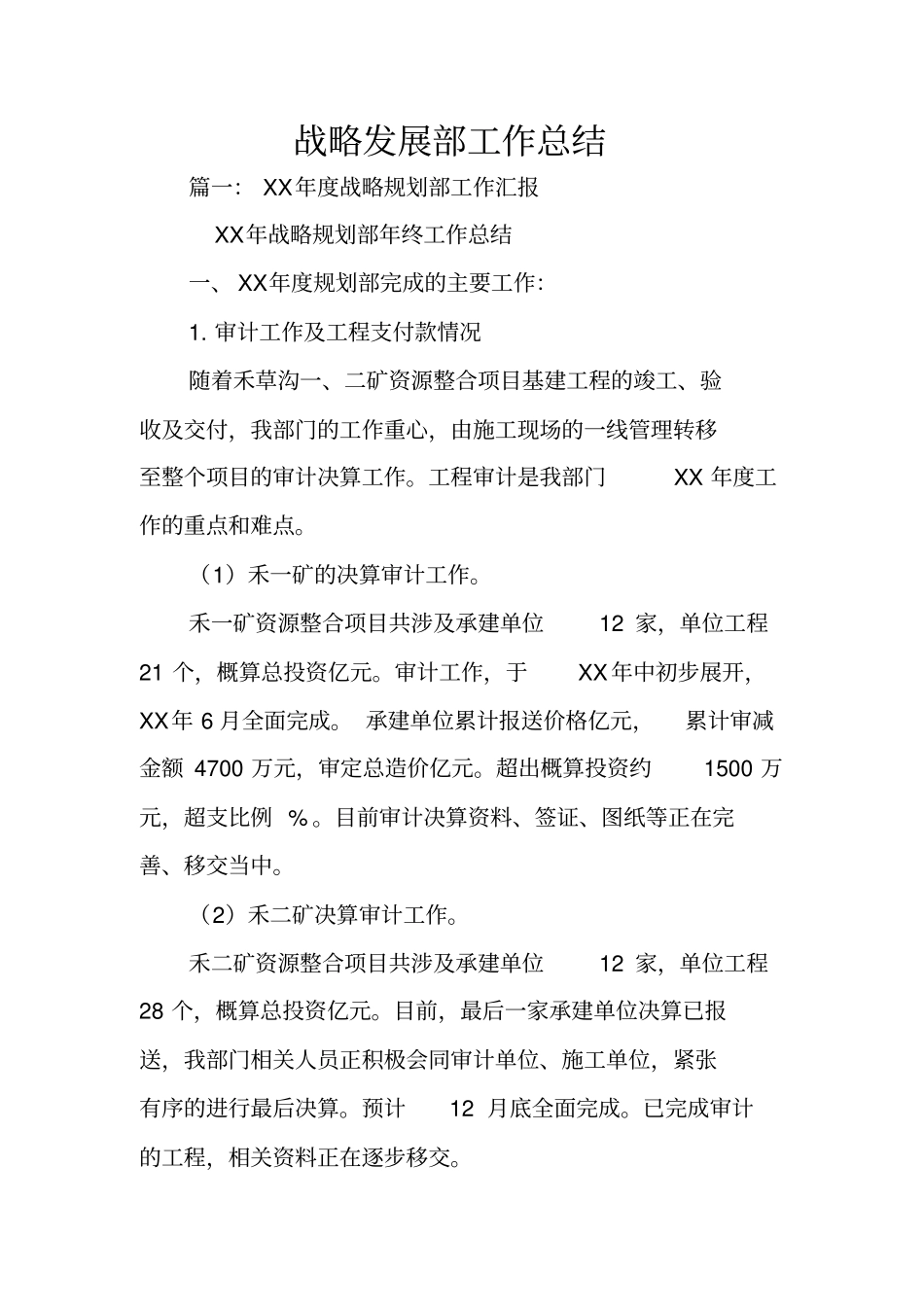

战略发展部工作总结篇一: XX年度战略规划部工作汇报XX年战略规划部年终工作总结一、 XX年度规划部完成的主要工作:1
审计工作及工程支付款情况随着禾草沟一、二矿资源整合项目基建工程的竣工、验收及交付,我部门的工作重心,由施工现场的一线管理转移至整个项目的审计决算工作
工程审计是我部门XX 年度工作的重点和难点
(1)禾一矿的决算审计工作
禾一矿资源整合项目共涉及承建单位12 家,单位工程21 个,概算总投资亿元
审计工作,于XX年中初步展开,XX年 6 月全面完成
承建单位累计报送价格亿元,累计审减金额 4700 万元,审定总造价亿元
超出概算投资约1500 万元,超支比例 %
目前审计决算资料、签证、图纸等正在完善、移交当中
(2)禾二矿决算审计工作
禾二矿资源整合项目共涉及承建单位12 家,单位工程28 个,概算总投资亿元
目前,最后一家承建单位决算已报送,我部门相关人员正积极会同审计单位、施工单位,紧张有序的进行最后决算
预计12 月底全面完成
已完成审计的工程,相关资料正在逐步移交

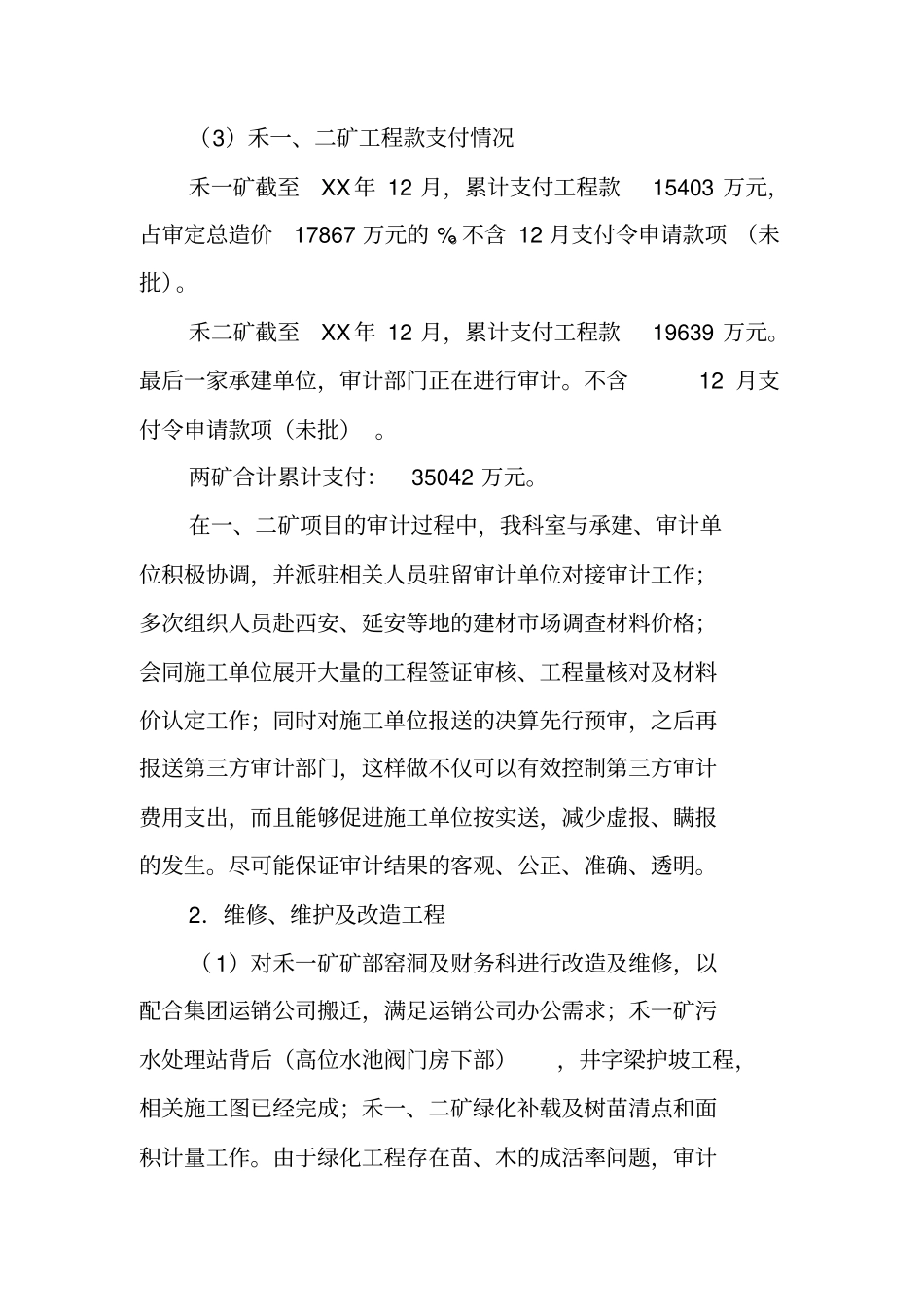

(3)禾一、二矿工程款支付情况禾一矿截至XX年 12 月,累计支付工程款15403 万元,占审定总造价17867 万元的 %
不含 12 月支付令申请款项 (未批)
禾二矿截至XX年 12 月,累计支付工程款19639 万元
最后一家承建单位,审计部门正在进行审计
不含12 月支付令申请款项(未批)
两矿合计累计支付:35042 万元
在一、二矿项目的审计过程中,我科室与承建、审计单位积极协调,并派驻相关人员驻留审计单位对接审计工作;多次组织人员赴西安、延安等地的建材市场调查材料价格;会同施工单位展开大量的工程签证审核、工程量核对及材料价认定工作;同时对施工单位报送的决算先行预审,之后再报送第三方审计部门,这样做不仅可以有效控制第三方审计费用支出,而且能够促进施工单位按实送,减
