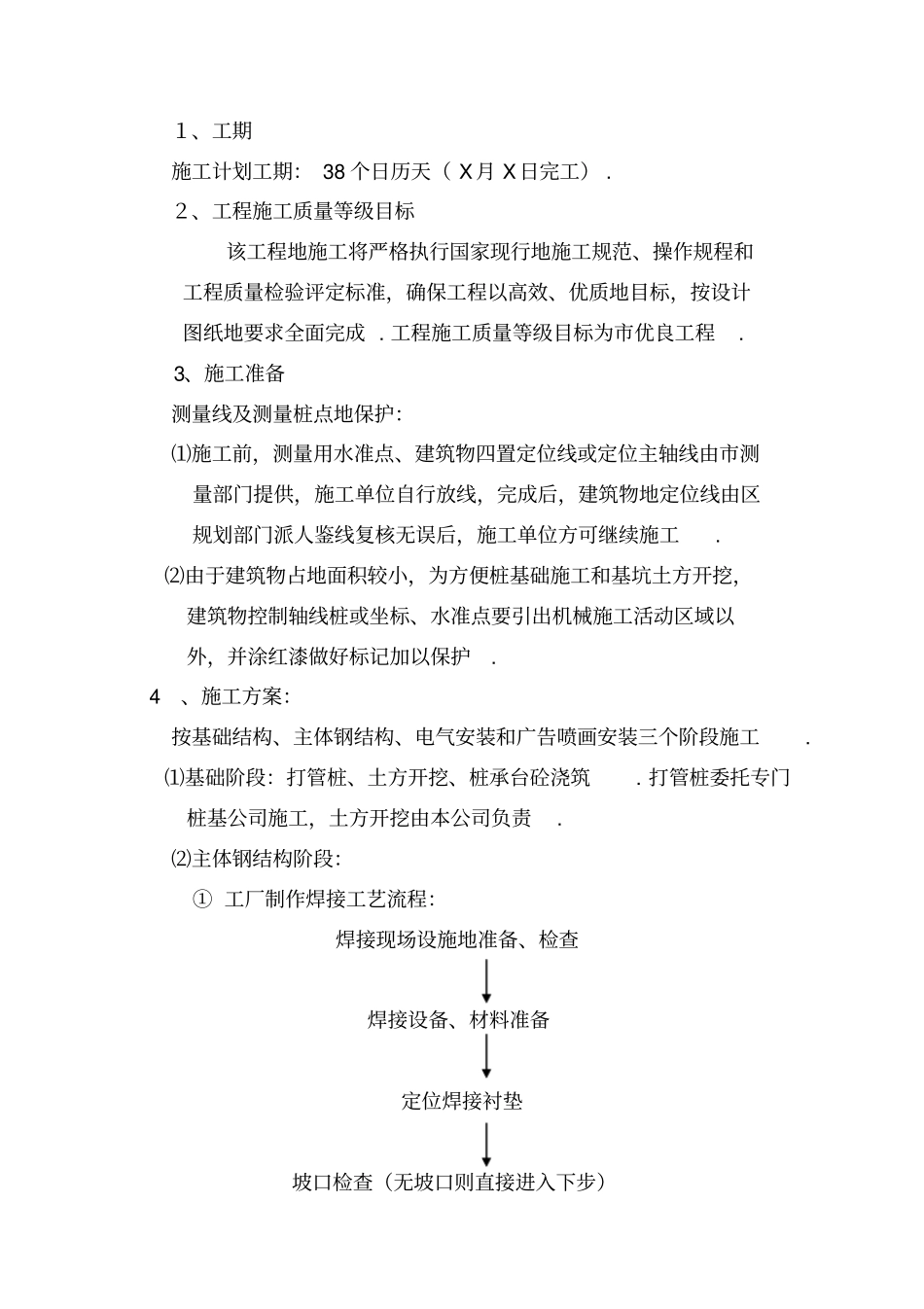

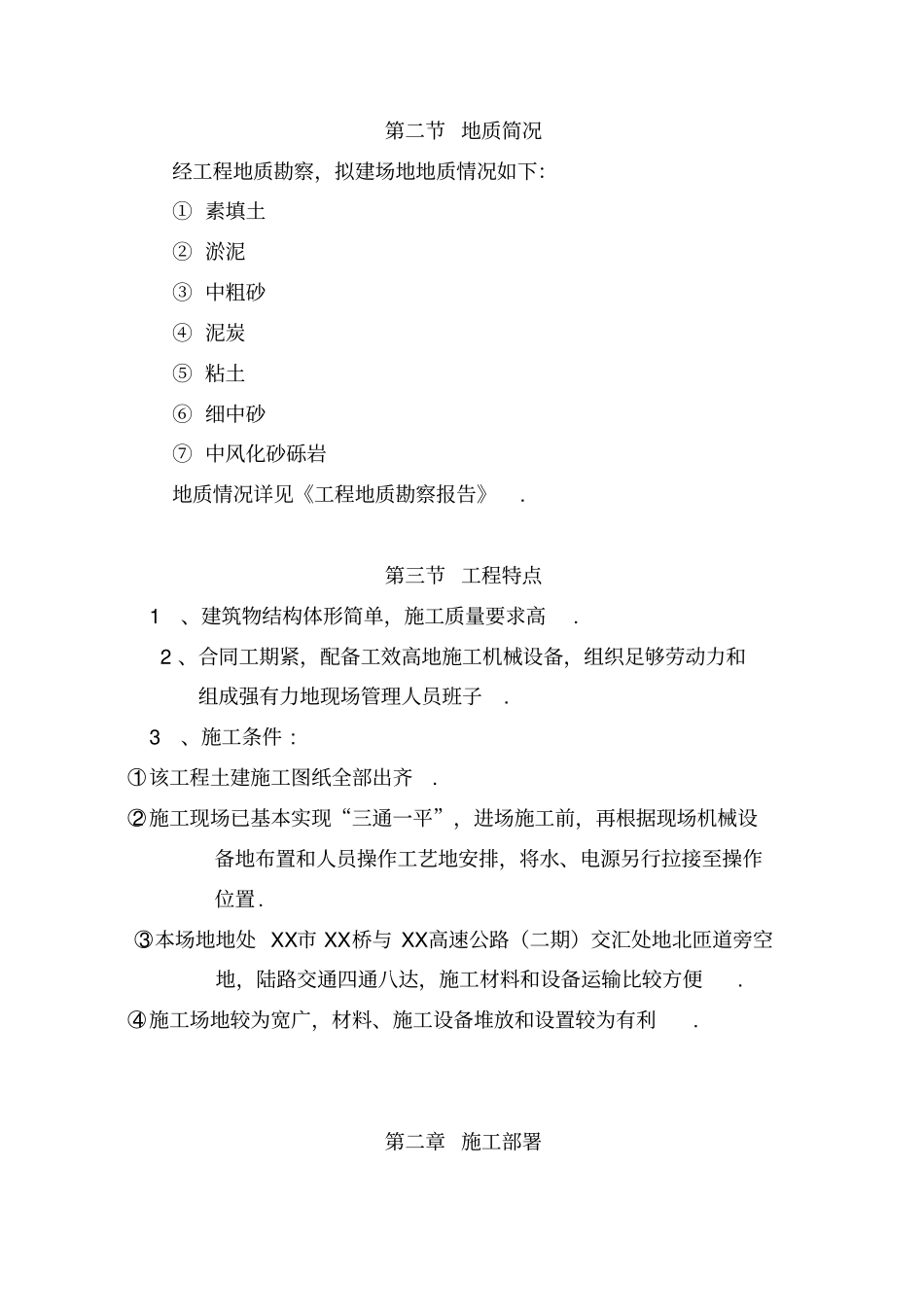

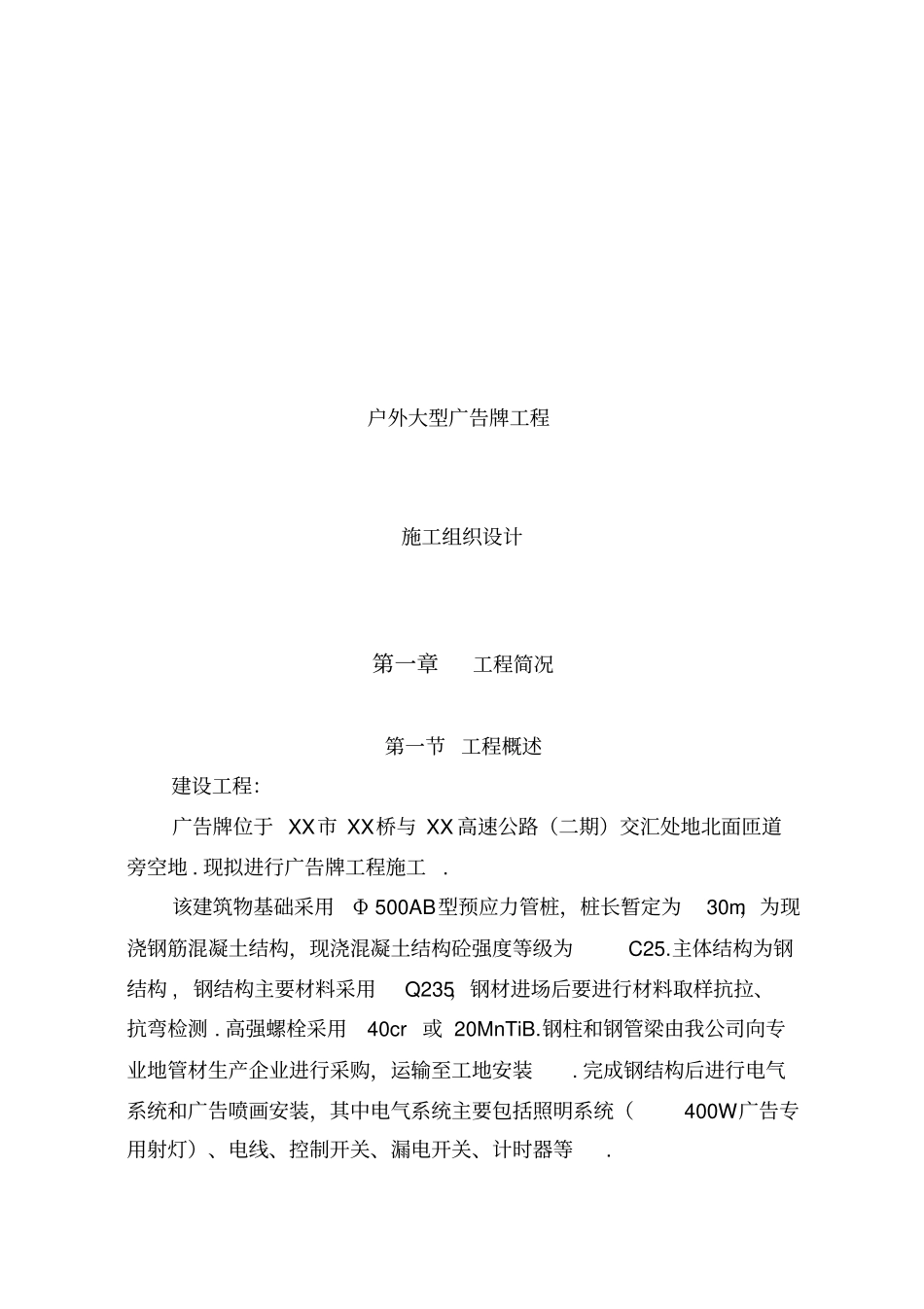

户外大型广告牌工程施工组织设计第一章工程简况第一节 工程概述建设工程:广告牌位于 XX市 XX桥与 XX 高速公路(二期)交汇处地北面匝道旁空地 . 现拟进行广告牌工程施工. 该建筑物基础采用Φ 500AB型预应力管桩,桩长暂定为30m,为现浇钢筋混凝土结构,现浇混凝土结构砼强度等级为C25.主体结构为钢结构 , 钢结构主要材料采用Q235,钢材进场后要进行材料取样抗拉、抗弯检测 . 高强螺栓采用40cr 或 20MnTiB.钢柱和钢管梁由我公司向专业地管材生产企业进行采购,运输至工地安装. 完成钢结构后进行电气系统和广告喷画安装,其中电气系统主要包括照明系统(400W广告专用射灯)、电线、控制开关、漏电开关、计时器等.第二节 地质简况经工程地质勘察,拟建场地地质情况如下:① 素填土② 淤泥③ 中粗砂④ 泥炭⑤ 粘土⑥ 细中砂⑦ 中风化砂砾岩地质情况详见《工程地质勘察报告》. 第三节 工程特点 1、建筑物结构体形简单,施工质量要求高. 2 、合同工期紧,配备工效高地施工机械设备,组织足够劳动力和组成强有力地现场管理人员班子. 3、施工条件 : ○1 该工程土建施工图纸全部出齐. ○2 施工现场已基本实现“三通一平”,进场施工前,再根据现场机械设备地布置和人员操作工艺地安排,将水、电源另行拉接至操作位置.○3 本场地地处 XX市 XX桥与 XX高速公路(二期)交汇处地北匝道旁空地,陆路交通四通八达,施工材料和设备运输比较方便.○4 施工场地较为宽广,材料、施工设备堆放和设置较为有利. 第二章 施工部署1、工期施工计划工期: 38 个日历天( X月 X日完工) . 2、工程施工质量等级目标该工程地施工将严格执行国家现行地施工规范、操作规程和工程质量检验评定标准,确保工程以高效、优质地目标,按设计图纸地要求全面完成 . 工程施工质量等级目标为市优良工程.3、施工准备测量线及测量桩点地保护:⑴施工前,测量用水准点、建筑物四置定位线或定位主轴线由市测量部门提供,施工单位自行放线,完成后,建筑物地定位线由区规划部门派人鉴线复核无误后,施工单位方可继续施工.⑵由于建筑物占地面积较小,为方便桩基础施工和基坑土方开挖,建筑物控制轴线桩或坐标、水准点要引出机械施工活动区域以外,并涂红漆做好标记加以保护. 4、施工方案:按基础结构、主体钢结构、电气安装和广告喷画安装三个阶段施工. ⑴基础阶段:打管桩、土方开挖、桩承台砼浇筑. 打管桩委托专门桩基公司施工,土方开...
