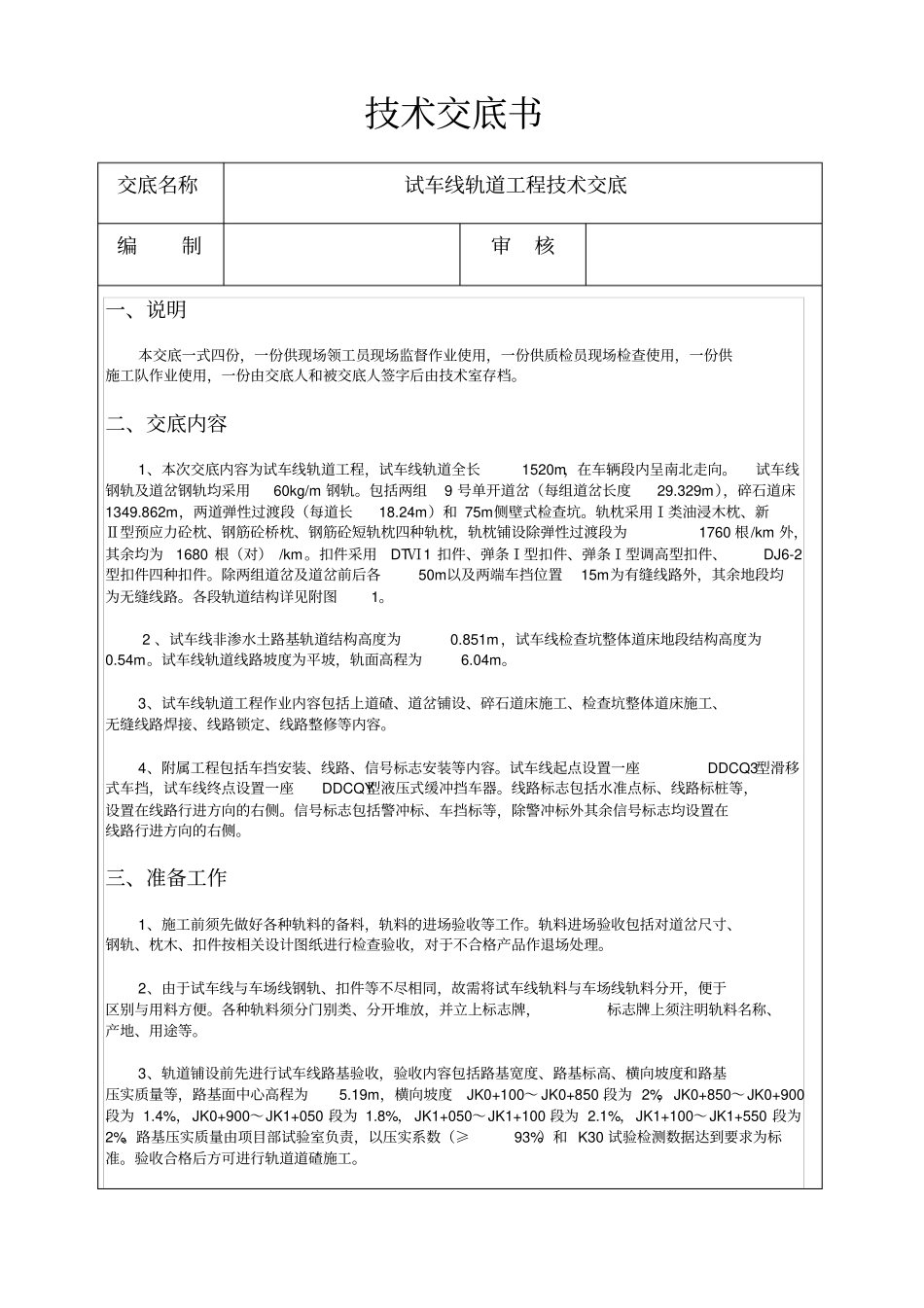

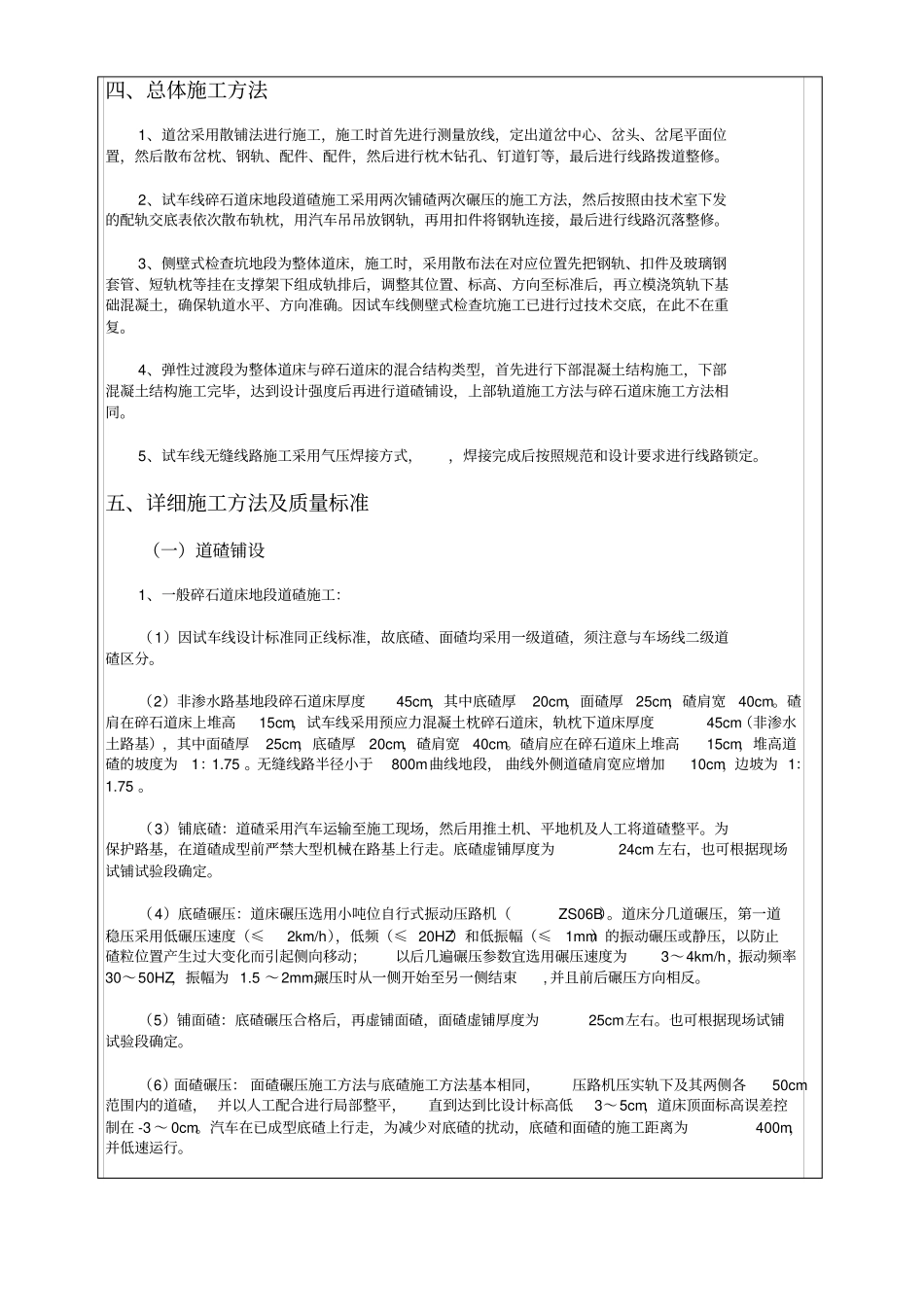

技术交底书交底名称试车线轨道工程技术交底编制审核一、说明本交底一式四份,一份供现场领工员现场监督作业使用,一份供质检员现场检查使用,一份供施工队作业使用,一份由交底人和被交底人签字后由技术室存档
二、交底内容1、本次交底内容为试车线轨道工程,试车线轨道全长1520m,在车辆段内呈南北走向
试车线钢轨及道岔钢轨均采用60kg/m 钢轨
包括两组9 号单开道岔(每组道岔长度29
329m),碎石道床1349
862m,两道弹性过渡段(每道长18
24m)和 75m侧壁式检查坑
轨枕采用Ⅰ类油浸木枕、新Ⅱ型预应力砼枕、钢筋砼桥枕、钢筋砼短轨枕四种轨枕,轨枕铺设除弹性过渡段为1760 根/km 外,其余均为1680 根(对) /km
扣件采用DTⅥ1 扣件、弹条Ⅰ型扣件、弹条Ⅰ型调高型扣件、DJ6-2型扣件四种扣件
除两组道岔及道岔前后各50m以及两端车挡位置15m为有缝线路外,其余地段均为无缝线路
各段轨道结构详见附图1
2 、试车线非渗水土路基轨道结构高度为0
851m,试车线检查坑整体道床地段结构高度为0
试车线轨道线路坡度为平坡,轨面高程为6
3、试车线轨道工程作业内容包括上道碴、道岔铺设、碎石道床施工、检查坑整体道床施工、无缝线路焊接、线路锁定、线路整修等内容
4、附属工程包括车挡安装、线路、信号标志安装等内容
试车线起点设置一座DDCQ3型滑移式车挡,试车线终点设置一座DDCQY型液压式缓冲挡车器
线路标志包括水准点标、线路标桩等,设置在线路行进方向的右侧
信号标志包括警冲标、车挡标等,除警冲标外其余信号标志均设置在线路行进方向的右侧
三、准备工作1、施工前须先做好各种轨料的备料,轨料的进场验收等工作
轨料进场验收包括对道岔尺寸、钢轨、枕木、扣件按相关设计图纸进行检查验收,对于不合格产品作退场处理
2、由于试车线与车场线钢轨、扣件等不尽相同,故需将试车
