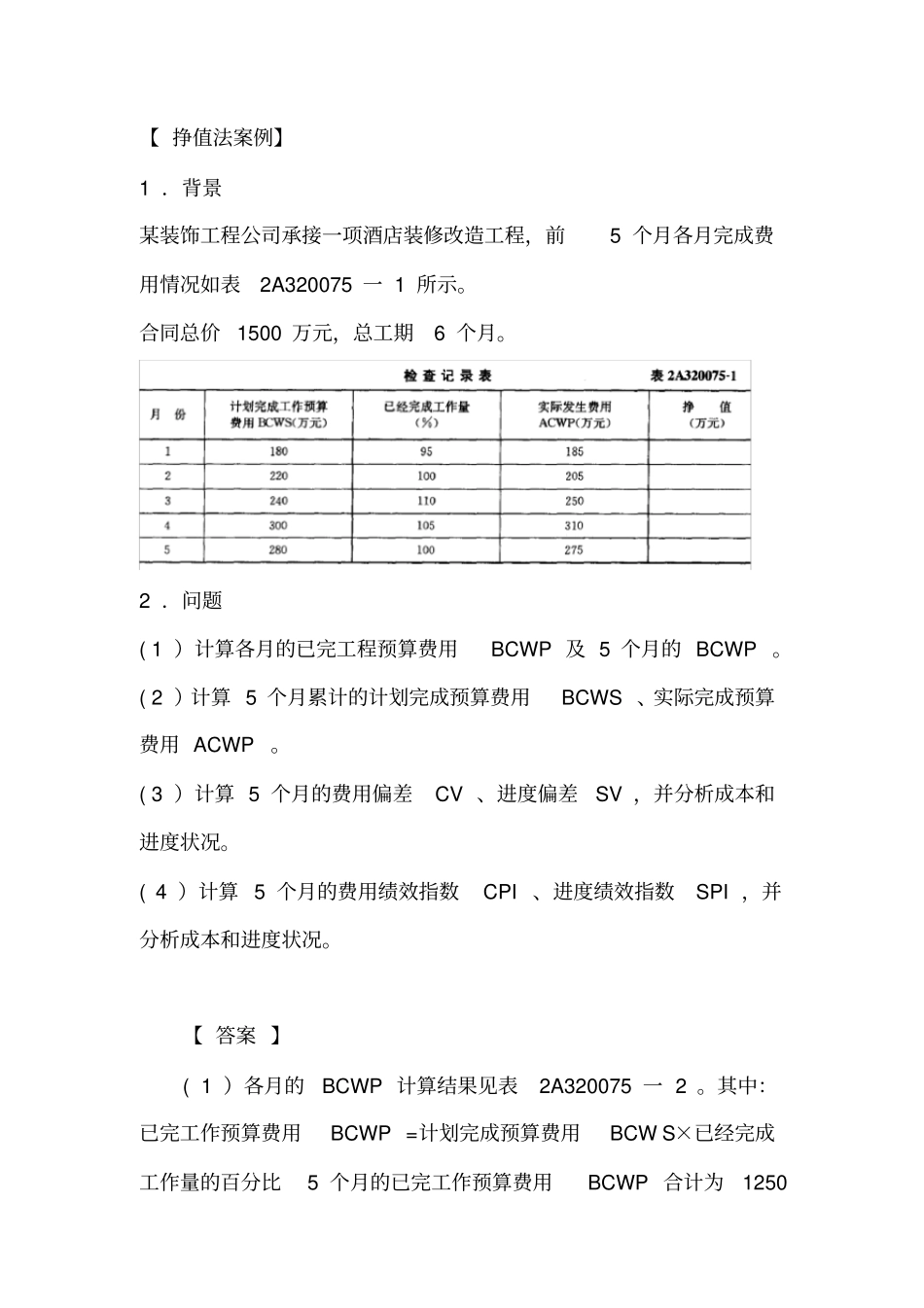

【 挣值法案例】1 .背景某装饰工程公司承接一项酒店装修改造工程,前5 个月各月完成费用情况如表2A320075 一 1 所示
合同总价1500 万元,总工期6 个月
2 .问题( 1 )计算各月的已完工程预算费用BCWP 及 5 个月的 BCWP
( 2 )计算 5 个月累计的计划完成预算费用BCWS 、实际完成预算费用 ACWP
( 3 )计算 5 个月的费用偏差CV 、进度偏差SV ,并分析成本和进度状况
( 4 )计算 5 个月的费用绩效指数CPI 、进度绩效指数SPI ,并分析成本和进度状况

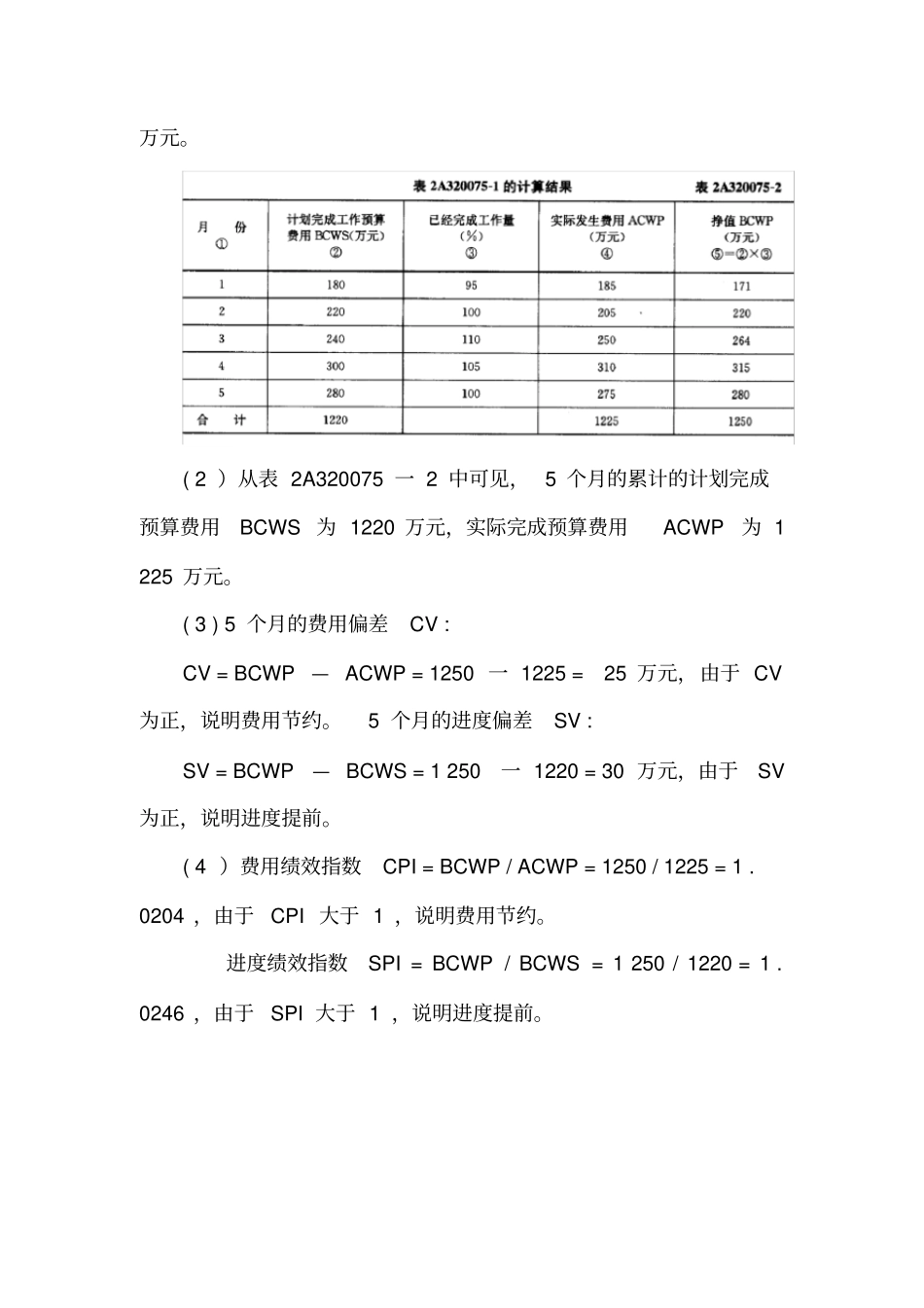

【 答案 】( 1 )各月的BCWP 计算结果见表2A320075 一 2
其中:已完工作预算费用BCWP =计划完成预算费用BCW S×已经完成工作量的百分比5 个月的已完工作预算费用BCWP 合计为1250 万元
( 2 )从表 2A320075 一 2 中可见, 5 个月的累计的计划完成预算费用BCWS 为 1220 万元,实际完成预算费用ACWP 为 1 225 万元
( 3 ) 5 个月的费用偏差CV : CV = BCWP — ACWP = 1250 一 1225 = 25 万元,由于 CV 为正,说明费用节约
5 个月的进度偏差SV : SV = BCWP — BCWS = 1 250 一 1220 = 30 万元,由于SV 为正,说明进度提前
( 4 )费用绩效指数CPI = BCWP / ACWP = 1250 / 1225 = 1
0204 ,由于CPI 大于 1 ,说明费用节约
进度绩效指数SPI = BCWP / BCWS = 1 250 / 1220 = 1
0246 ,由于SPI 大于 1 ,说明进度提前
